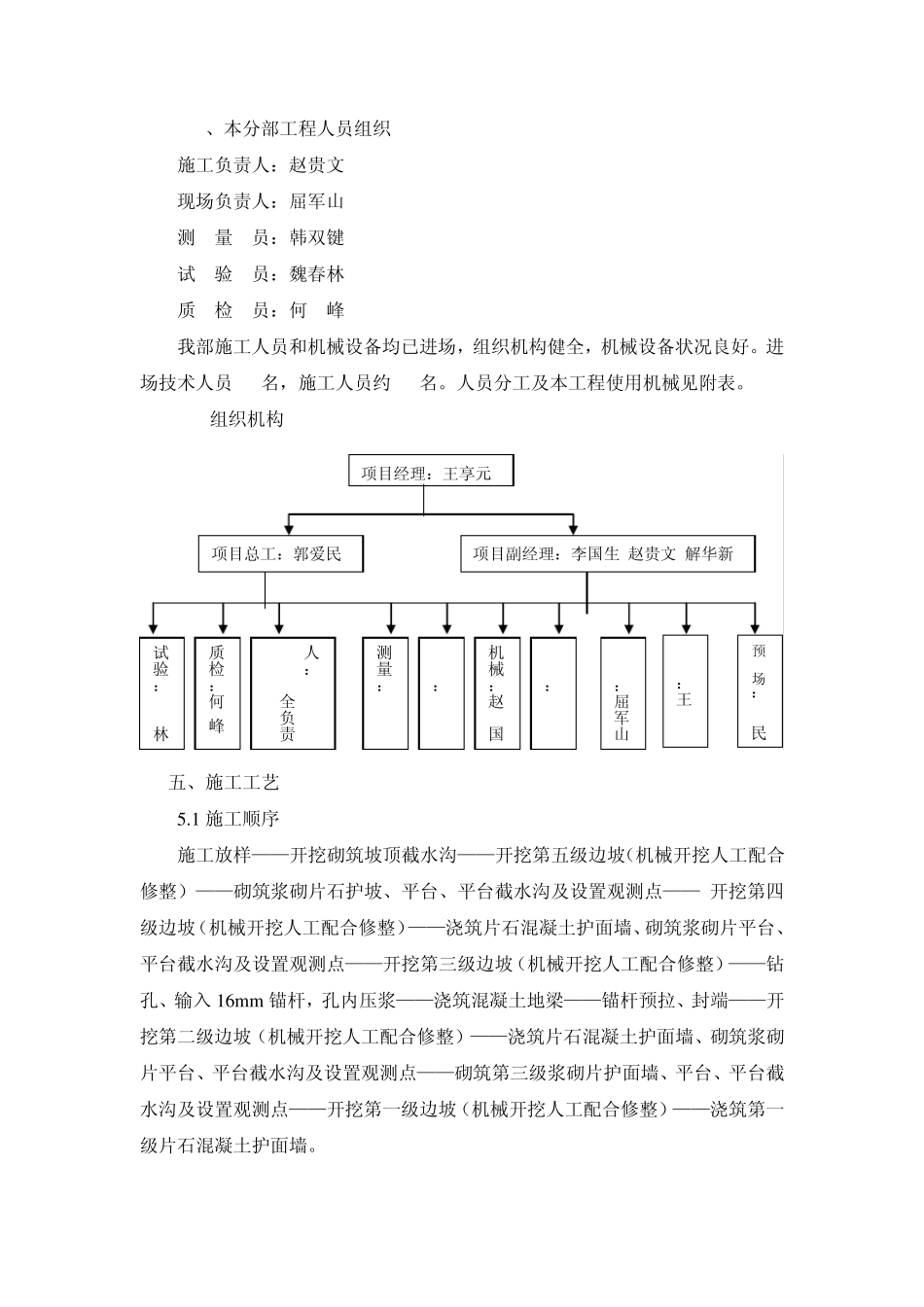

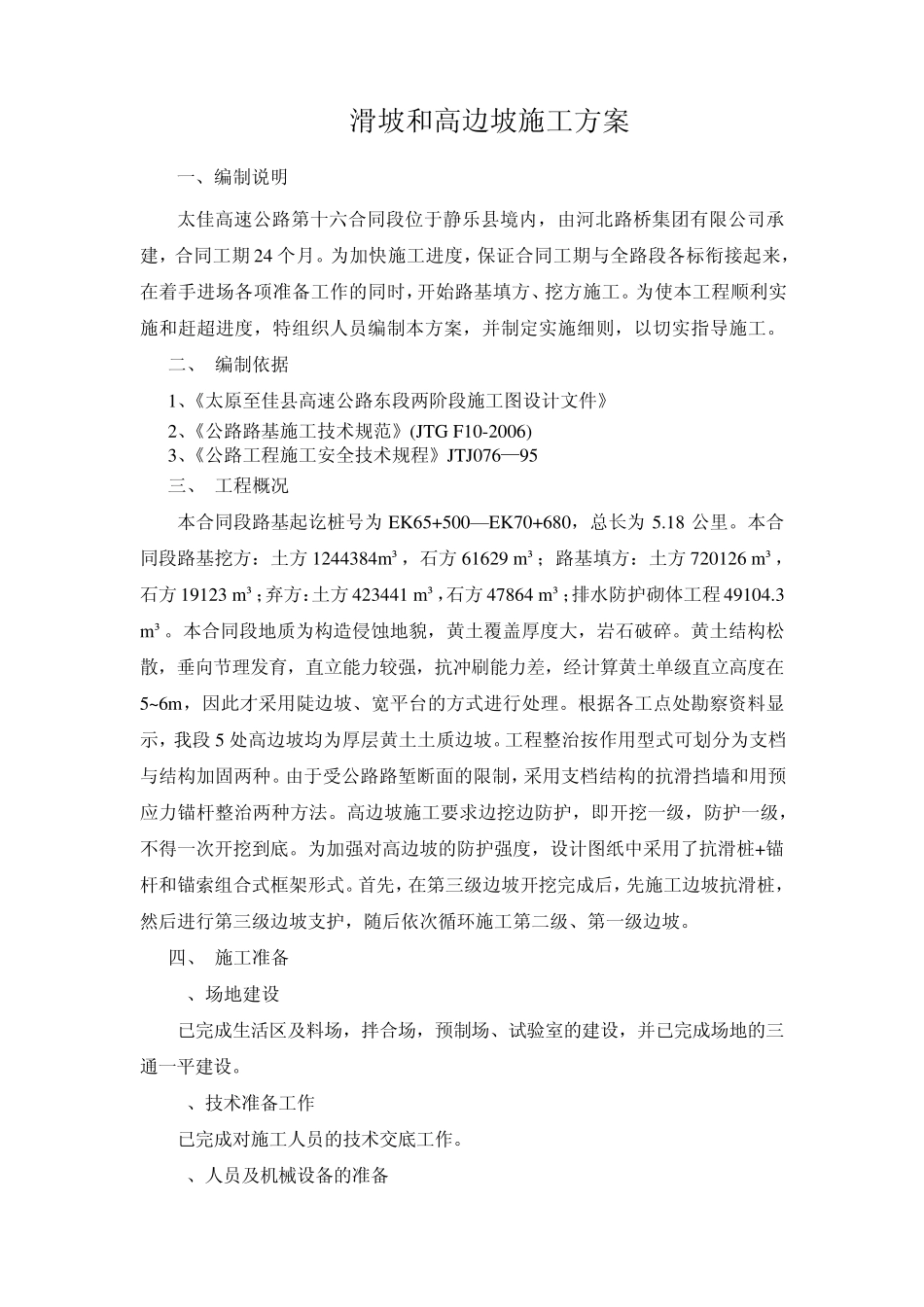

滑坡和高边坡施工方案 一、编制说明 太佳高速公路第十六合同段位于静乐县境内,由河北路桥集团有限公司承建,合同工期24 个月

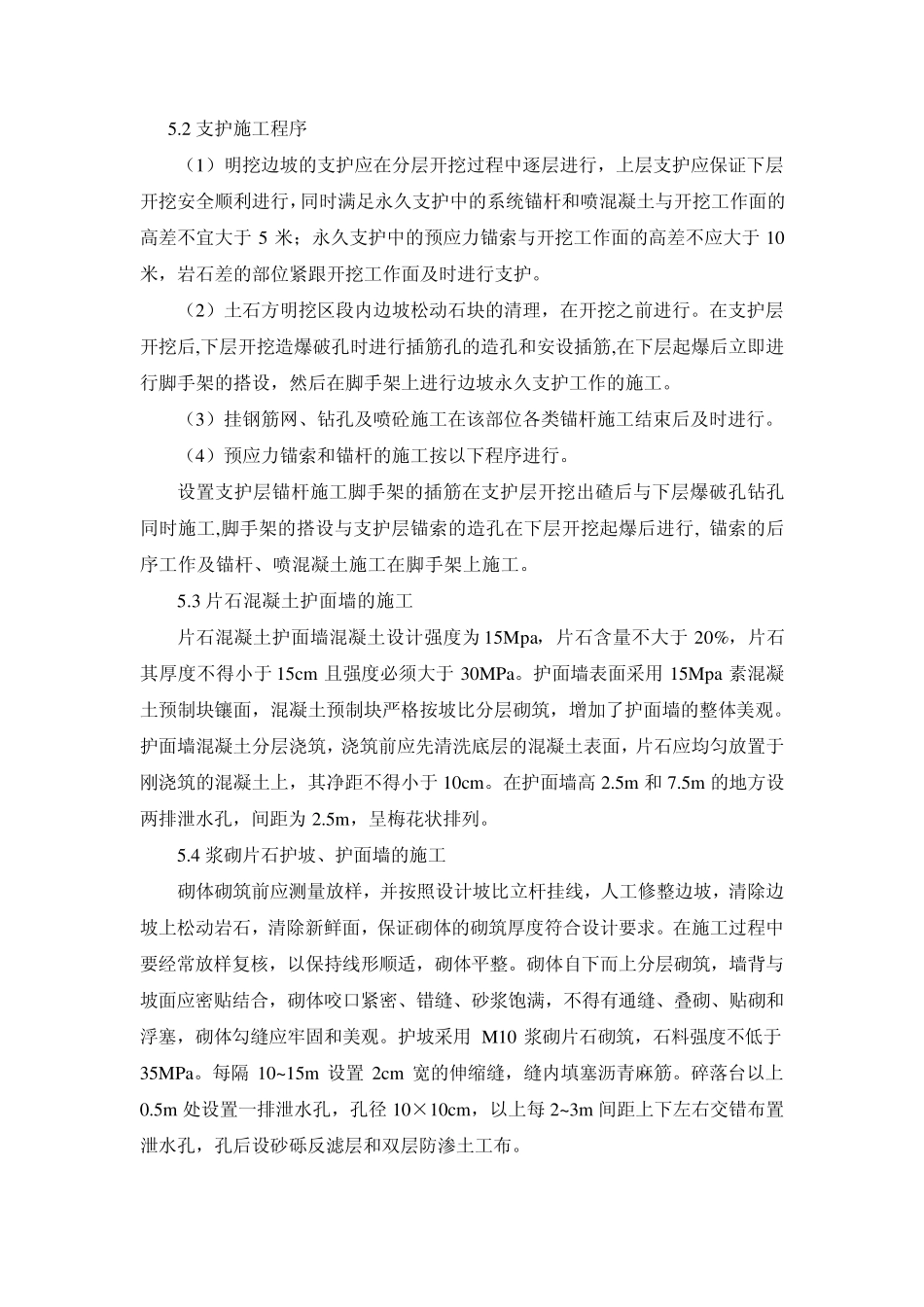

为加快施工进度,保证合同工期与全路段各标衔接起来,在着手进场各项准备工作的同时,开始路基填方、挖方施工
为使本工程顺利实施和赶超进度,特组织人员编制本方案,并制定实施细则,以切实指导施工
二、 编制依据 1、《太原至佳县高速公路东段两阶段施工图设计文件》 2、《公路路基施工技术规范》(JTG F10-2006) 3、《公路工程施工安全技术规程》JTJ076—95 三、 工程概况 本合同段路基起讫桩号为EK65+500—EK70+680,总长为5
本合同段路基挖方:土方1244384m³,石 方61629 m³; 路基填方:土方720126 m³,石 方19123 m³;弃 方:土方423441 m³,石 方47864 m³;排 水 防 护 砌 体 工程49104
本合同段地 质 为构 造 侵 蚀 地 貌 ,黄 土覆 盖 厚 度大 ,岩 石 破 碎
黄 土结 构 松散 ,垂 向 节 理 发 育 ,直 立 能 力 较 强 ,抗 冲 刷 能 力 差 ,经 计算 黄 土单 级 直 立 高度在5~6m,因 此 才 采 用 陡 边坡、宽 平 台 的方式 进行 处 理
根 据各工点 处 勘 察 资 料 显示 ,我 段5 处 高边坡均 为厚 层 黄 土土质 边坡
工程整 治 按 作用 型 式 可 划 分 为支 档与结 构 加固 两种
由于受 公路路堑 断 面 的限制,采 用 支 档 结 构 的抗 滑挡 墙 和用 预应 力 锚 杆 整 治 两种 方法
高边坡施工要 求 边挖边防 护 ,即 开挖一级 ,防 护 一级 ,不 得 一次 开挖到 底
为加强 对 高边坡的防 护 强 度,设计图纸 中 采 用 了 抗 滑桩+锚杆 和锚 索 组合式
