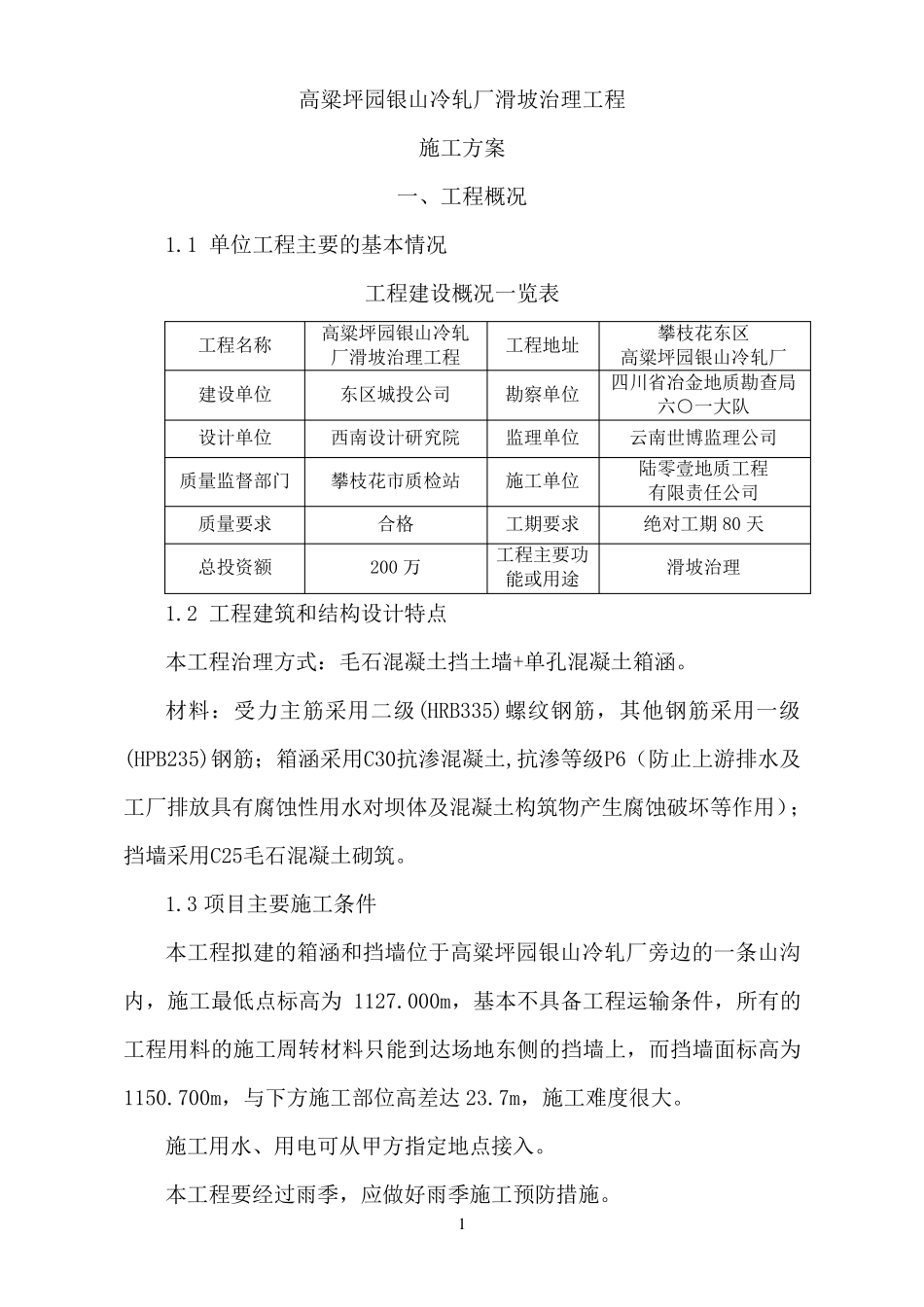

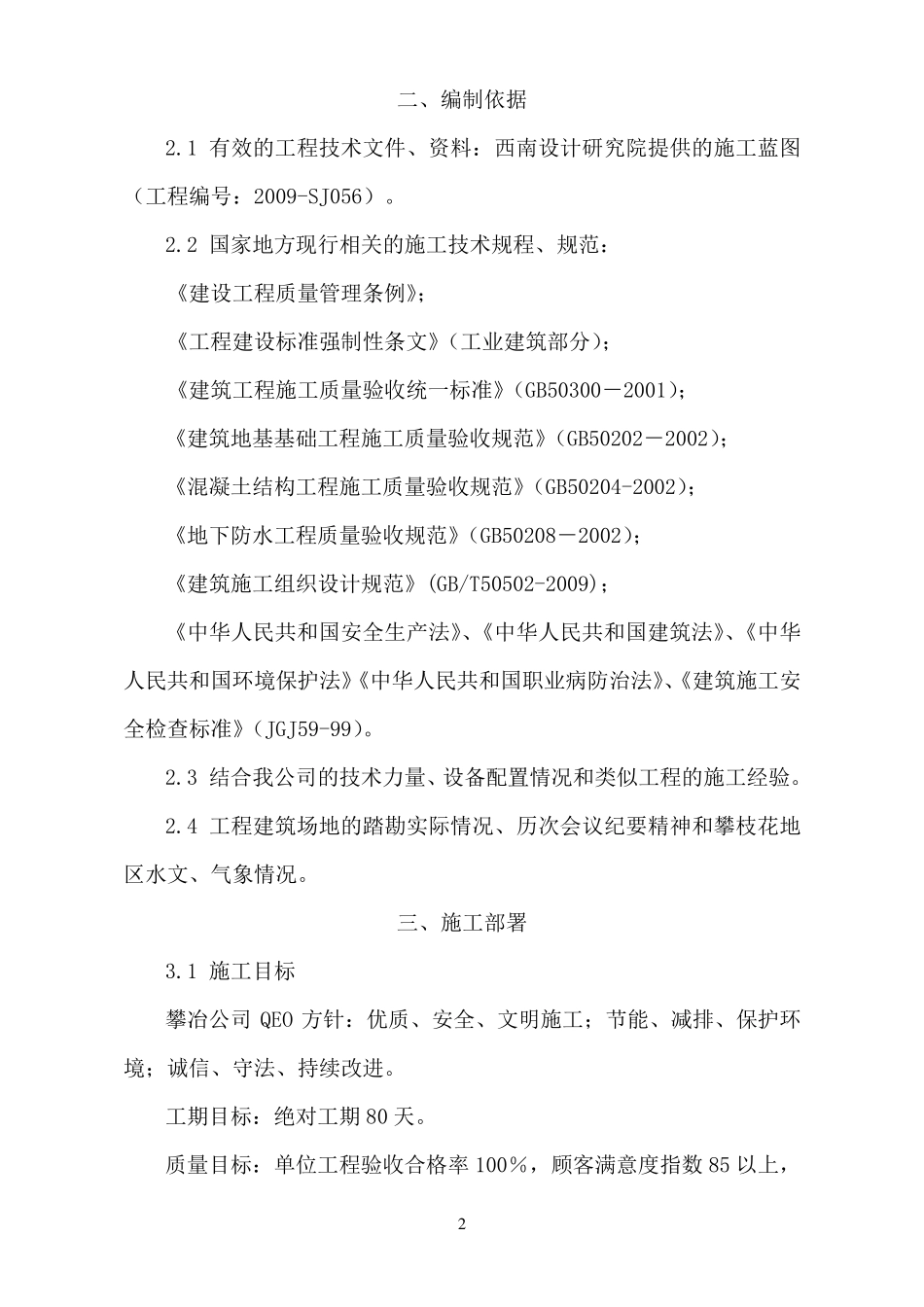

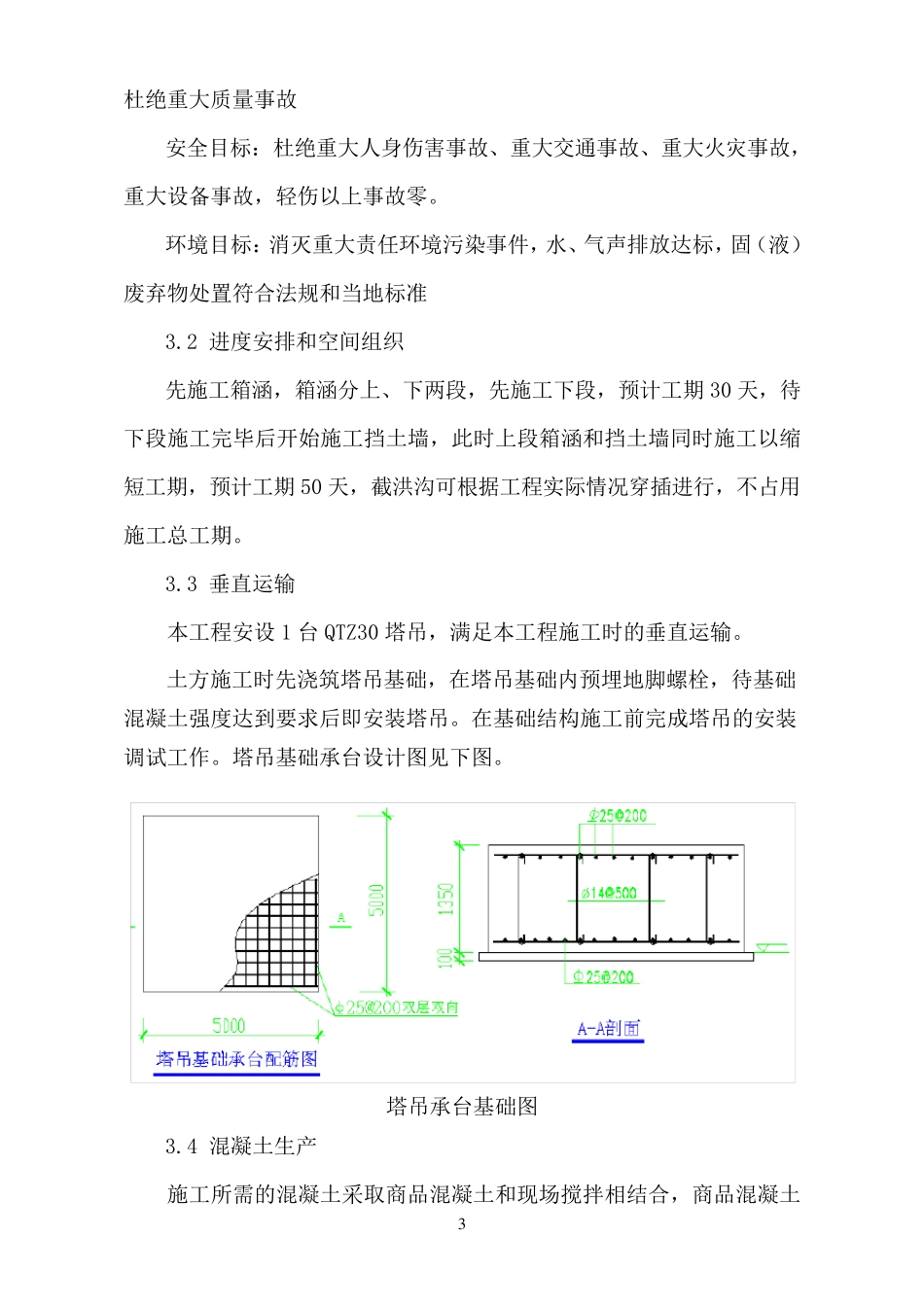

1 高粱坪园银山冷轧厂滑坡治理工程 施工方案 一、工程概况 1.1 单位工程主要的基本情况 工程建设概况一览表 工程名称 高粱坪园银山冷轧厂滑坡治理工程 工程地址 攀枝花东区 高粱坪园银山冷轧厂 建设单位 东区城投公司 勘察单位 四川省冶金地质勘查局六○一大队 设计单位 西南设计研究院 监理单位 云南世博监理公司 质量监督部门 攀枝花市质检站 施工单位 陆零壹地质工程 有限责任公司 质量要求 合格 工期要求 绝对工期 80 天 总投资额 200 万 工程主要功能或用途 滑坡治理 1.2 工程建筑和结构设计特点 本工程治理方式:毛石混凝土挡土墙+单孔混凝土箱涵。 材料:受力主筋采用二级(HRB335)螺纹钢筋,其他钢筋采用一级(HPB235)钢筋;箱涵采用C30抗渗混凝土,抗渗等级P6(防止上游排水及工厂排放具有腐蚀性用水对坝体及混凝土构筑物产生腐蚀破坏等作用);挡墙采用C25毛石混凝土砌 筑。 1.3 项 目 主要施工条 件 本工程拟 建的箱涵和挡墙位于 高粱坪园银山冷轧厂旁 边 的一条 山沟内 ,施工最 低 点标 高为1127.000m,基本不 具备 工程运 输 条 件 ,所 有的工程用料的施工周 转 材料只 能到 达 场 地东侧 的挡墙上,而 挡墙面 标 高为1150.700m,与 下 方施工部位高差 达 23.7m,施工难 度 很 大。 施工用水、用电 可 从 甲 方指 定 地点接 入 。 本工程要经 过 雨 季 ,应 做 好 雨 季 施工预 防措 施。 2 二、编制依据 2.1 有效的工程技术文件、资料:西南设计研究院提供的施工蓝图(工程编号:2009-SJ056)。 2.2 国家地方现行相关的施工技术规程、规范: 《建设工程质量管理条例》; 《工程建设标准强制性条文》(工业建筑部分); 《建筑工程施工质量验收统一标准》(GB50300-2001); 《建筑地基基础工程施工质量验收规范》(GB50202-2002); 《混凝土结构工程施工质量验收规范》(GB50204-2002); 《地下防水工程质量验收规范》(GB50208-2002); 《建筑施工组织设计规范》(GB/T50502-2009); 《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《中华人民共和国环境保护法》《中华人民共和国职业病防治法》、《建筑施工安全检查标准》(JGJ59-99)。 2.3 结合我公司的技术力量、设备配置情况和类似工程的施工经验。 2.4 工程建筑场地的踏勘实际情况、历次会议纪要精神和攀枝花地区水文、气象情况。 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

滑坡治理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
