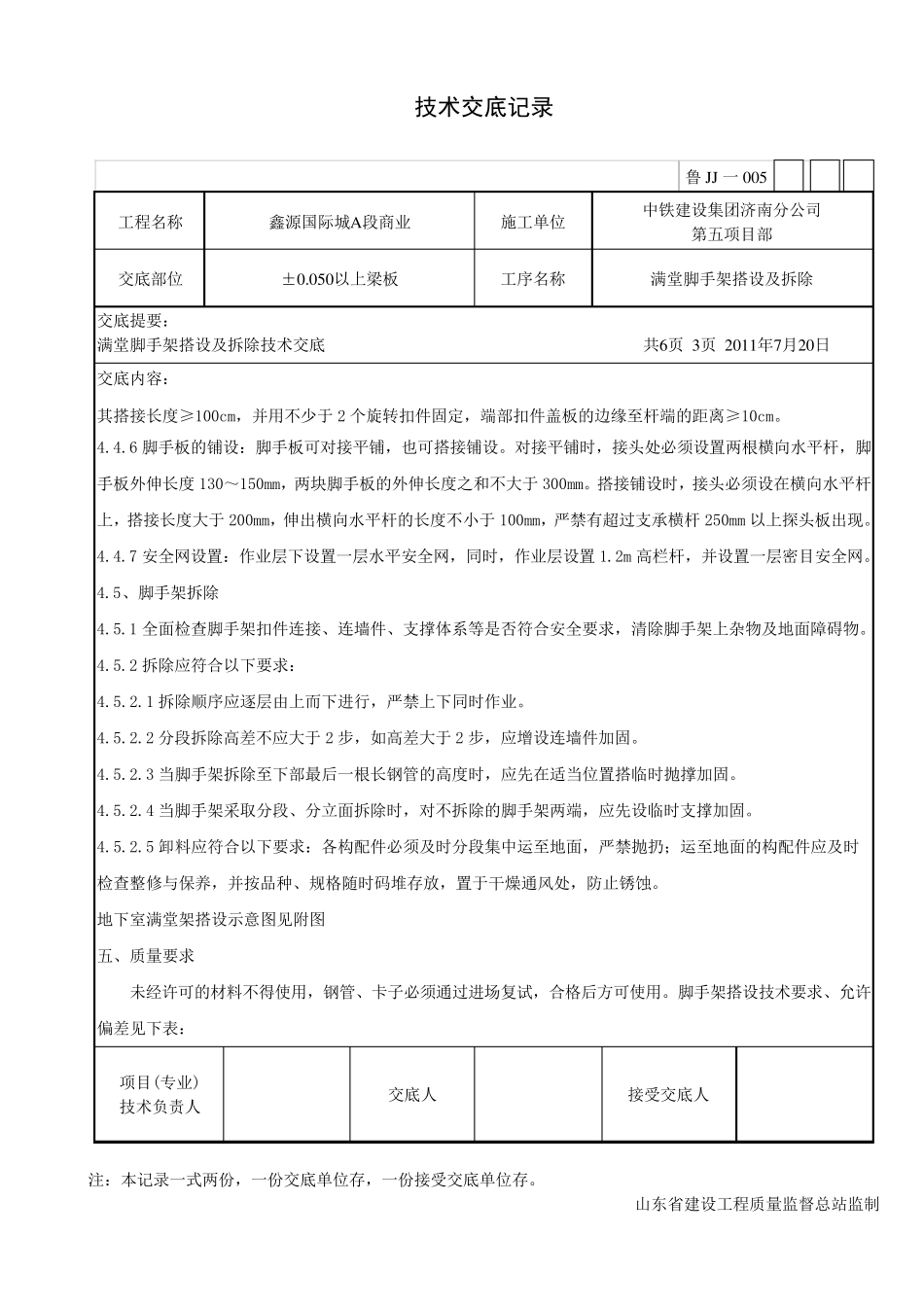

技术交底记录 鲁JJ 一005 工程名称 鑫源国际城A段商业 施工单位 中铁建设集团济南分公司 第 五 项 目 部 交底部位 ±0.050以上梁板 工序名称 满堂脚手架搭设及拆除 交底提要: 满堂脚手架搭设及拆除技术交底 共6页 第1页 2011年7月20日 交底内容: 一、材料要求:3.5×48mm 钢管、配套卡扣、50mm 厚脚手板、1.5×6m 绿色密目安全网、3×6m 安全平网等。 二、主要机具:扳手、线坠、手锯、钢卷尺等。 三、作业条件: 3.1、由项目安全员带队,班组长参加,对钢管、扣件、脚手板等进行检查验收,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。 3.2、清除地面杂物,平整搭设场地,并使排水畅通。 四、施工工艺: 4.1、商业区梁板板模板支撑满堂脚手架搭设参数如下: 4.1.1 该满堂架纵横立杆 间 距 均 为 1.2 米 ,步 距 为 1.8 米 ; 扫 地杆 距 地为 0.2 米 。立杆 根 据 层 高 进行调 配,上部可 加顶 托 调 整高 度 ,其 螺 杆 伸 出 钢管顶 部不得大 于 200m m ,螺 杆 外 径 与 立柱 钢管内径 的间 隙 不得大 于 3m m ,安装 时 应保 证 上下同 心 ,若 顶 托 外 露 尺寸 过 大 ,可 增 设加长标 准 节 0.3m 。第一道 横杆 距 离 地面0.3m ,步 距 1.5m 。 4.1.2、板底梁底必 须 布 设纵横向 水平拉 杆 ,水平拉 杆 与 立杆 交接 处 必 须 用十 字 扣件连 接 牢 固 。满堂架的立杆 布设必 须 扣除梁边 200-300 后 平均 布 置 ,即 梁两 边 立杆 必 须 对称以防 偏 心 受 力 的不利 影 响 ,然 后 再 布 置 两 根 梁之间 的立杆 。 4.1.3. 原 则 上截 面高 度 大 于 500 的所 有梁底中线处 都 要增 加一排立杆 顶 托 ,梁的截 面高 度 700-900,梁底立杆间 距 600-800;梁的截 面高 度 500-700,梁底立杆 间 距 700-900;梁的截 面高 度 小 于 500,梁底立杆 间 距 800-1000。 4.2、脚手架搭设流 程:放置 纵向 扫 地杆 → 立柱 → 横向 扫 地杆 → 第一步 纵向 水平杆 → 第一步 横向 水平杆 → 连 墙件( 或 加拋 撑) → 第二步 纵向 水平杆 → 第二步 横向 水平杆 。 项目(专 业) 技术负 责 人 交底人 接 受 交底人 ...
