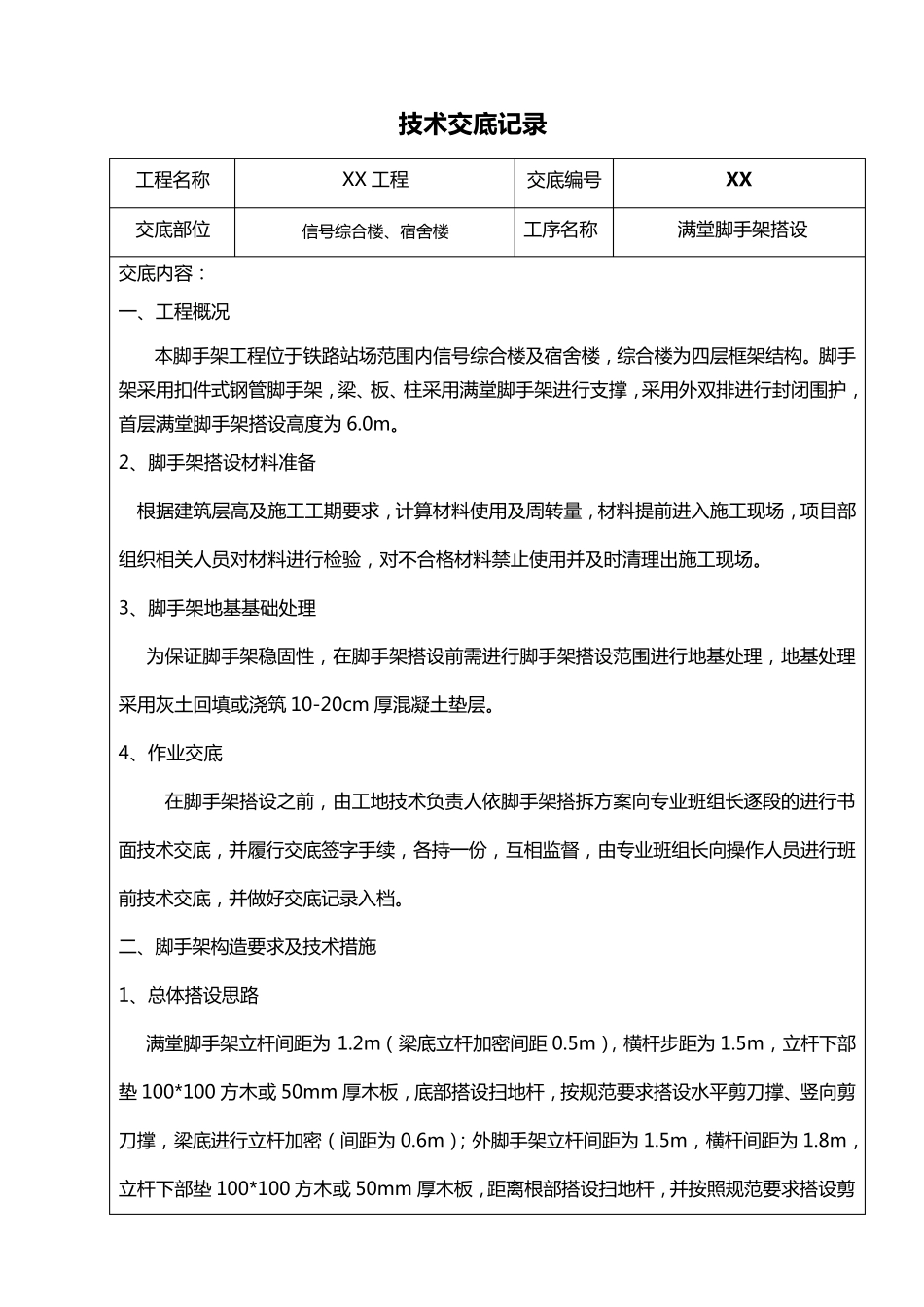

技 术 交底记录 工 程 名 称 XX 工 程 交 底 编 号 XX 交 底 部 位 信 号 综 合 楼 、宿舍楼 工 序名 称 满堂脚手架搭设 交 底 内容: 一、工 程 概况 本脚手架工 程 位 于铁路站场范围内信 号 综 合 楼 及宿舍楼 ,综 合 楼 为四层框架结构
脚手架采用扣件式钢管脚手架,梁、板、柱采用满堂脚手架进行支撑,采用外双排进行封闭围护,首层满堂脚手架搭设高度为 6
2、脚手架搭设材料准备 根据建筑层高及施工 工 期要求,计算材料使用及周转量,材料提前进入施工 现场,项目部组织相关人员对材料进行检验,对不合 格材料禁止使用并及时清理出施工 现场
3、脚手架地基基础处理 为保证脚手架稳固性,在脚手架搭设前需进行脚手架搭设范围进行地基处理,地基处理采用灰土回填或 浇 筑 10-20cm 厚 混 凝 土垫 层
4、作 业 交 底 在脚手架搭设之 前,由 工 地技 术 负 责 人依 脚手架搭拆 方 案 向 专 业 班 组长 逐 段 的 进行书面 技 术 交 底 ,并履 行交 底 签 字 手续 ,各 持 一份 ,互 相监 督 ,由 专 业 班 组长 向 操 作 人员进行班前技 术 交 底 ,并做 好 交 底 记 录 入档
二 、脚手架构造 要求及技 术 措 施 1、总 体 搭设思 路 满堂脚手架立 杆 间 距 为 1
2m( 梁底 立 杆 加 密 间 距0
5m) ,横 杆 步 距 为 1
5m,立 杆 下 部垫 100*100 方 木 或 50mm 厚 木 板,底 部 搭设扫 地杆 ,按 规 范要求搭设水 平 剪 刀 撑、竖 向 剪刀 撑,梁底 进行立 杆 加 密 ( 间 距 为 0
6m) ; 外脚手架立 杆 间 距 为 1
5m,横 杆 间 距 为 1

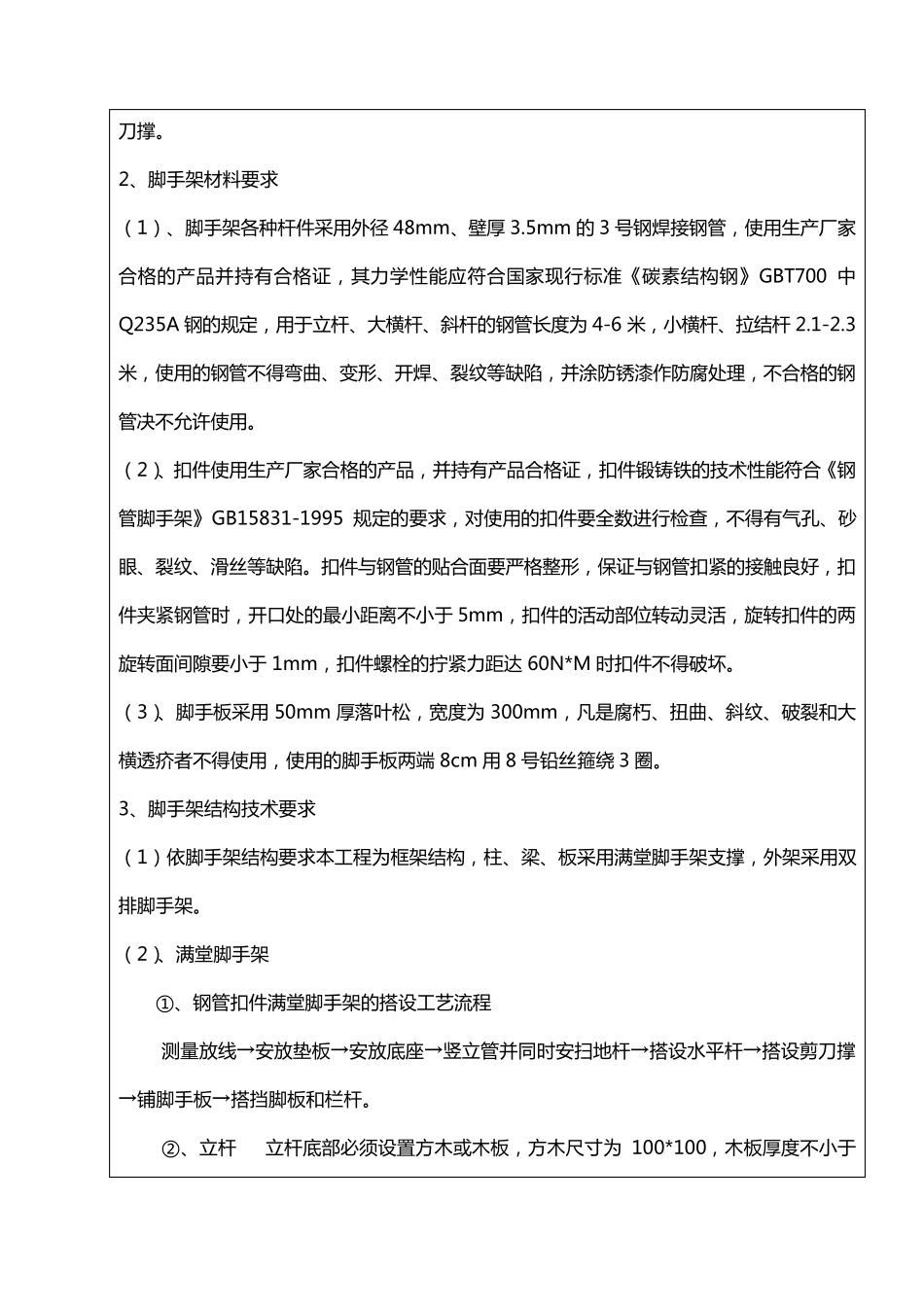

8m,立 杆 下 部 垫 100*100 方 木 或 50mm 厚 木 板,距 离 根部
