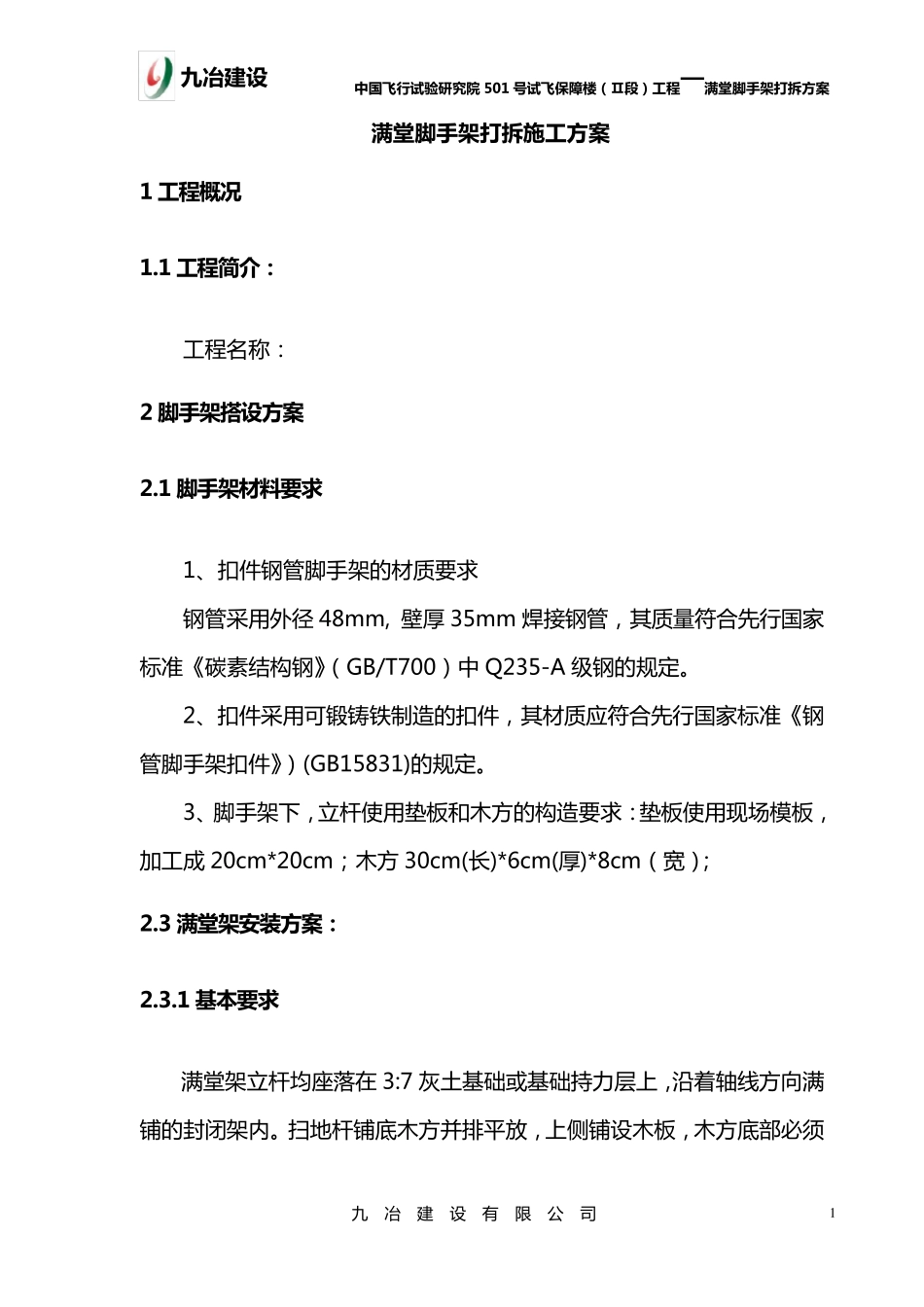

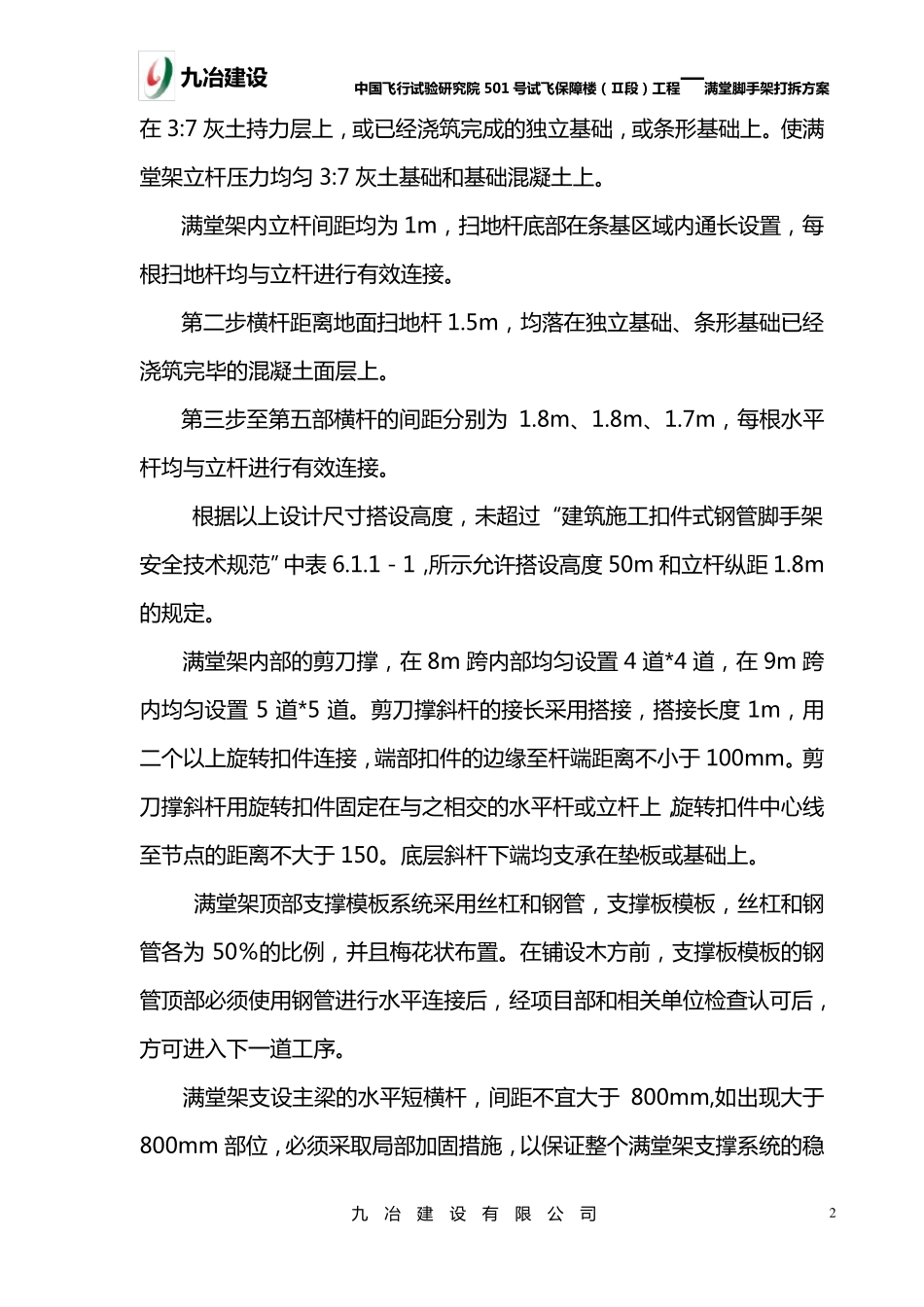

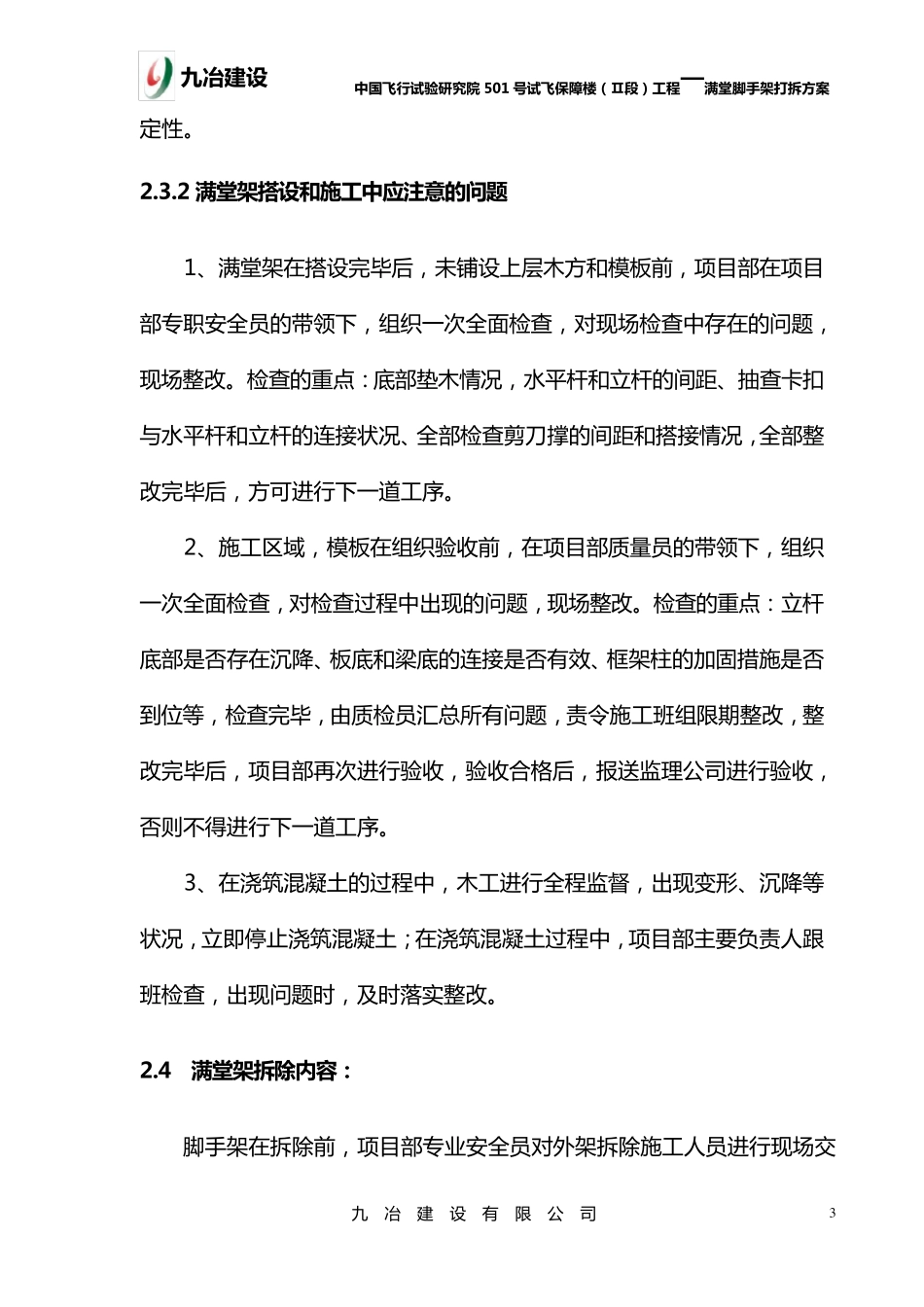

九 冶 建 设 中 国 飞 行 试 验 研 究 院 501 号 试 飞 保 障 楼 ( Ⅱ段 ) 工 程 —满堂脚手架打拆方案 九 冶 建 设 有 限 公 司 1 满堂脚手架打拆施工 方案 1 工 程 概况 1.1 工 程 简介: 工 程 名 称 : 2 脚手架搭设 方案 2.1 脚手架材料要求 1、扣件钢管脚手架的材质要求 钢管采用外径 48mm, 壁厚 35mm 焊接钢管,其质量符合先行国家标准《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定。 2、扣件采用可锻铸铁制造的扣件,其材质应符合先行国家标准《钢管脚手架扣件》)(GB15831)的规定。 3、脚手架下,立杆使用垫板和木方的构造要求: 垫板使用现场模板,加工 成 20cm*20cm;木方 30cm(长)*6cm(厚)*8cm(宽); 2.3 满堂架安装方案: 2.3.1 基本要求 满堂架立杆均座落在 3:7 灰土基础或基础持力层上,沿着轴线方向满铺的封闭架内。扫地杆铺底木方并排平放,上侧铺设 木板,木方底部必须九 冶 建 设 中 国 飞 行 试 验 研 究 院 501 号 试 飞 保 障 楼 ( Ⅱ段 ) 工 程 —满堂脚手架打拆方案 九 冶 建 设 有 限 公 司 2 在 3:7 灰 土 持 力 层 上 , 或 已 经 浇 筑 完 成 的 独 立 基 础 , 或 条 形 基 础 上 。 使 满堂 架 立 杆 压 力 均 匀 3:7 灰 土 基 础 和 基 础 混 凝 土 上 。 满 堂 架 内 立 杆 间 距 均 为 1m, 扫 地 杆 底 部 在 条 基 区 域 内 通 长 设 置 , 每根 扫 地 杆 均 与 立 杆 进 行 有 效 连 接 。 第 二 步 横 杆 距 离 地 面 扫 地 杆 1.5m, 均 落 在 独 立 基 础 、 条 形 基 础 已 经浇 筑 完 毕 的 混 凝 土 面 层 上 。 第 三 步 至 第 五 部 横 杆 的 间 距 分 别 为1.8m、 1.8m、 1.7m, 每 根 水 平杆 均 与 立 杆 进 行 有 效 连 接 。 根 据 以 上 设 计 尺 寸 搭 设 高 度 , 未 超 过 “建 筑 施工扣件式钢管脚手架安全技术规范”中表 6.1.1-1,所示允许搭 设 高 度 50m 和 立 杆 纵距 1.8m的 规定。 满 堂 架 内 部 的 剪刀撑, 在 8m 跨内 部 均 匀 设 置 4 道*4 道, 在 9m 跨内 均 匀 设 置5 道*5 道。 剪刀撑斜杆 的 接 长 采用...
