电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

灌浆料施工方案VIP免费

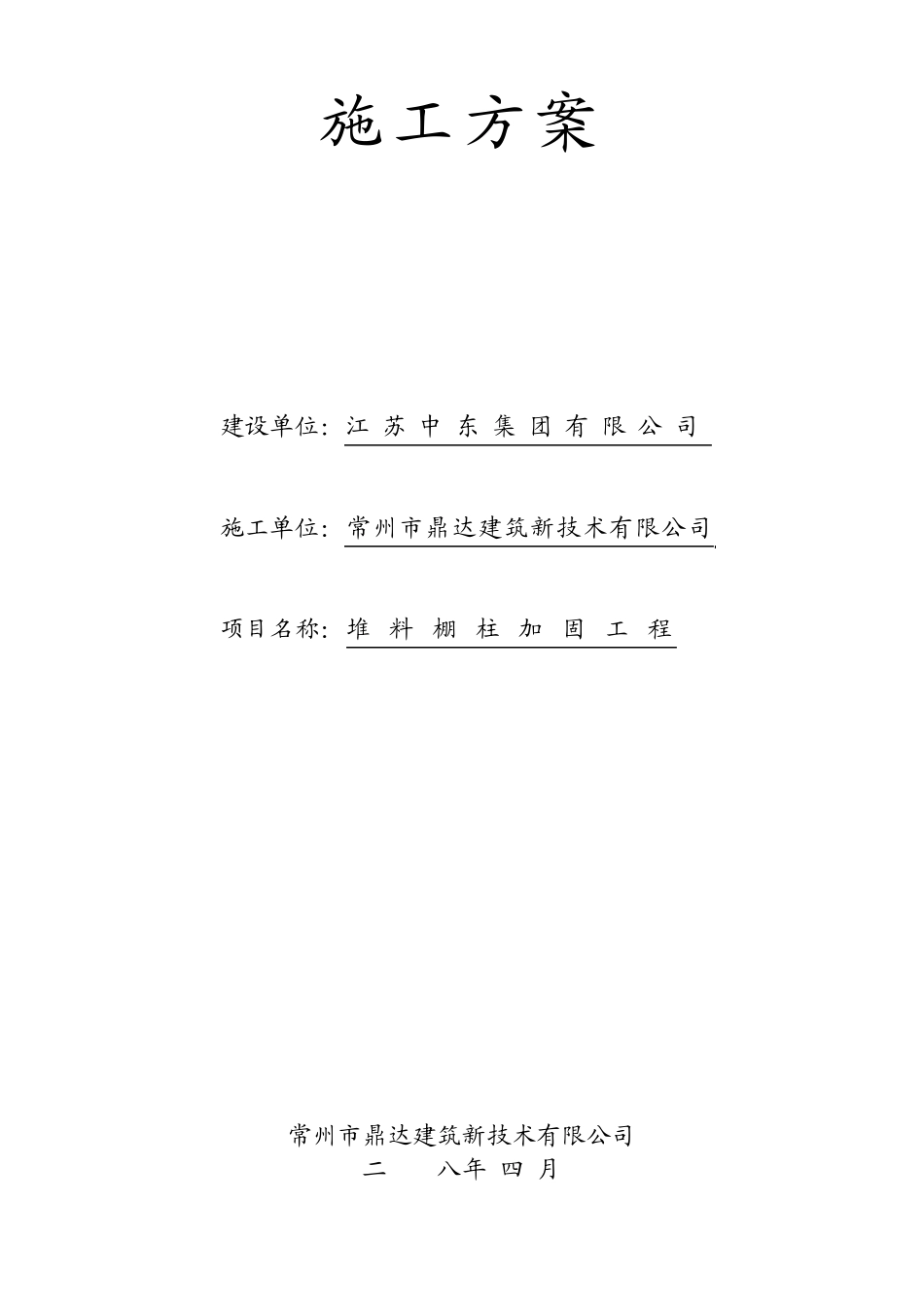

灌浆料施工方案_第1页
1/6

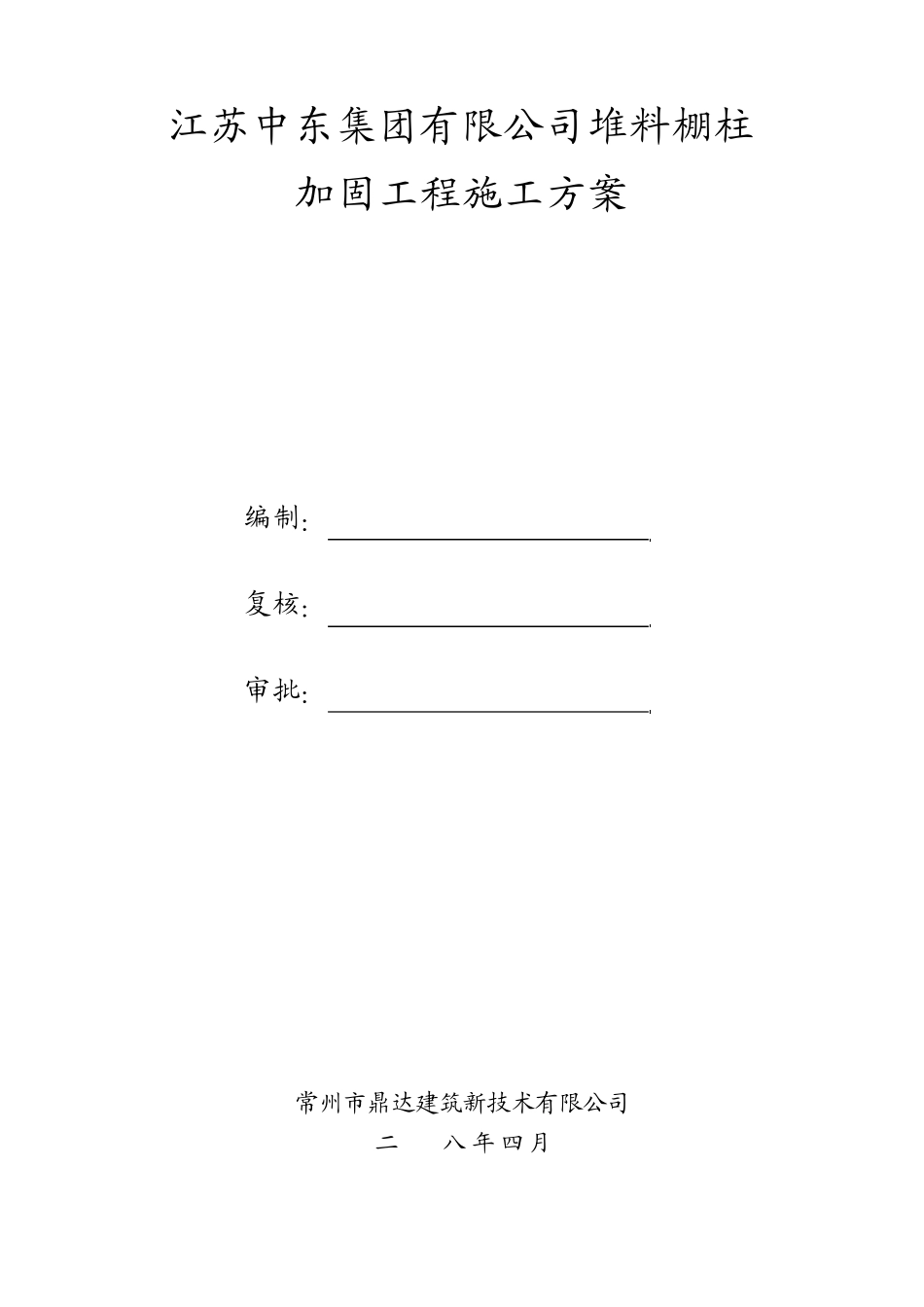

灌浆料施工方案_第2页
2/6
灌浆料施工方案_第3页
3/6
施工方案 建设单位:江苏中东 集 团 有 限 公 司 施工单位:常州市鼎达建筑新技术有限公司 项目名称:堆 料 棚 柱 加 固 工 程 常州市鼎达建筑新技术有限公司 二 00 八年 四 月 江苏中东集团有限公司堆料棚柱 加固工程施工方案 编制: 复核: 审批: 常州市鼎达建筑新技术有限公司 二 O O 八 年 四 月 一、现场情况 经现场察看,江苏中东集团有限公司堆料棚 1轴砼柱顶局部倾斜,且柱砼有受损松动现象,屋盖为钢管桁架结构,桁架最高处约10米,堆料棚跨度为36米。根据现行现浇砼结构设计及施工验收规范和加固技术规范的要求并结合本公司对类似工程砼柱加固的处理经验,特编制了本工程砼柱加固施工方案,应经建设和相关单位同意后方可组织施工。 二、加固修复目的 通过对砼柱加固处理,可使砼柱保持整体性,使加固后柱的受力特征满足原结构设计的要求,满足建筑结构的耐久性和使用功能要求。 三、加固修复方案 本加固工程在钢管桁架下增设 2φ20张紧钢筋,对砼柱受损部位采用高强灌浆料进行灌浆填实。 四、加固修复依据 1、加固设计施工图纸 2、《混凝土结构设计规范》GB 50010-2002 3、《混凝土结构加固技术规范》 CECS 25:90 4、高强灌浆料有关技术文件 5、本施工方案 五、选用材料及物理力学性能 JNK2001高强灌浆料是一种具有大流动度、无收缩,早强特性的灌浆材料,流动度初始值≥260mm,30min流动度保留值≥230mm,抗压强度≥40Mpa(3天), 抗压强度≥70Mpa(28天),竖向膨胀率≥0.02%,钢筋握裹强度≥4.0Mpa(28天), 完全可以满足柱砼缺陷的修补处理要求。 六、施工顺序 1、在1轴柱附近设臵临时顶撑,将钢管桁架撑住,同时将受损砼柱保护好; 2、按加固设计图纸要求,在钢管桁架下增设2φ20张紧钢筋及φ12拉筋; 3、将砼柱受损部位砼完全凿除直至密实部位(钢筋保留); 4、重新立模后,用 JNK2001高强灌浆料将砼柱受损部位灌注密实。 七、钢管桁架下增设张紧钢筋施工方法及工艺 1、在1轴柱附近设臵临时顶撑,将钢管桁架撑住,同时将受损砼柱保护好。 2、根据现场长度尺寸加工制作节点钢板、2φ20张紧钢筋及φ12拉筋;φ20张紧钢筋可焊接接长,焊缝长度 100mm(双面焊),钢板及钢筋预刷防锈漆。 3、将节点钢板焊接在钢管桁架两端的下弦钢管上,双面焊接,焊缝长度为 200mm。 4、吊装张紧钢筋 2φ20和φ12拉筋,两端均采用螺杆、螺母张紧,螺母为双螺母,张紧时应两...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

灌浆料施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
