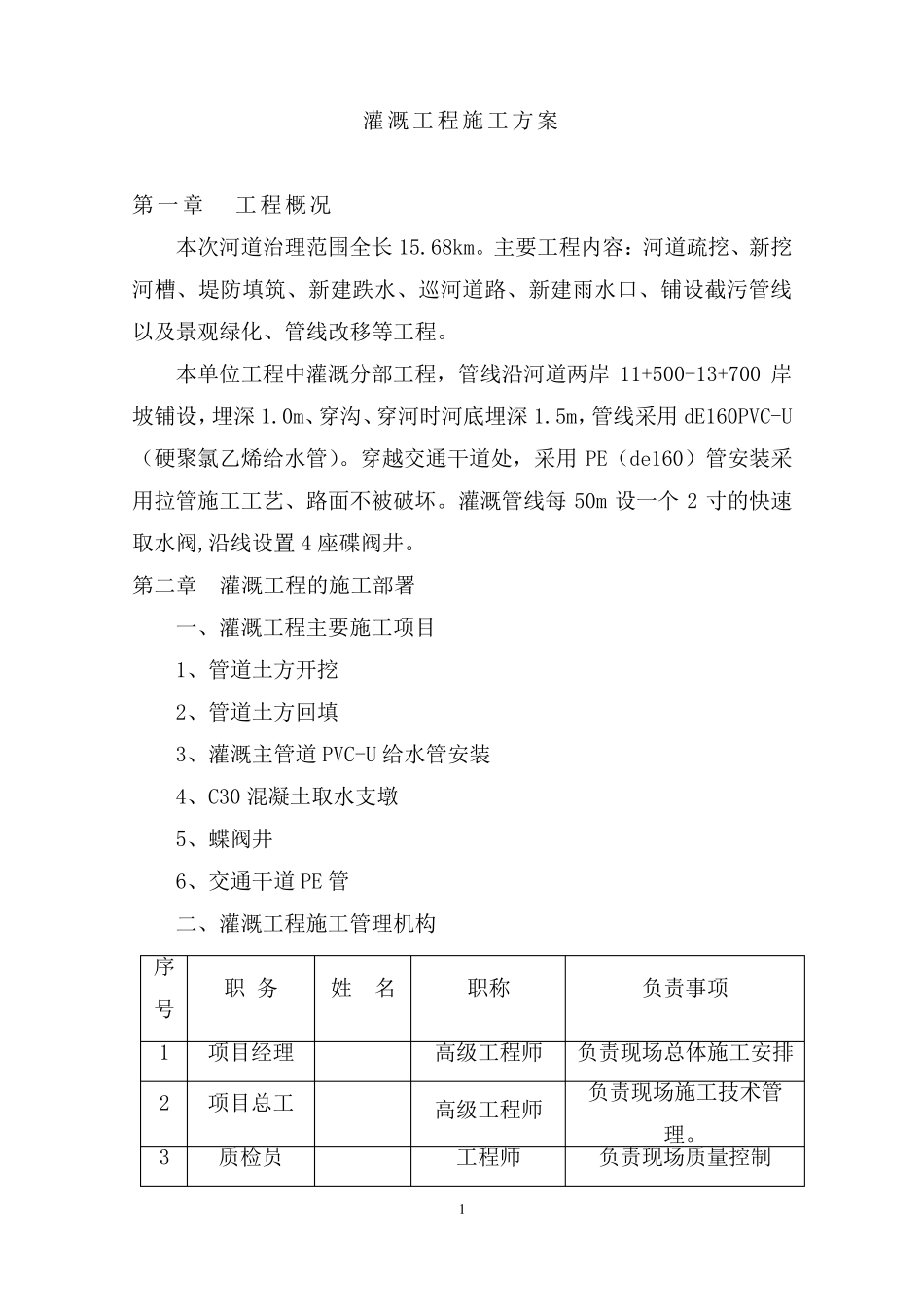

1 灌溉工程施工方案 第一章 工程概况 本次河道治理范围全长15.68km。主要工程内容:河道疏挖、新挖河槽、堤防填筑、新建跌水、巡河道路、新建雨水口、铺设截污管线以及景观绿化、管线改移等工程。 本单位工程中灌溉分部工程,管线沿河道两岸 11+500-13+700 岸坡铺设,埋深 1.0m、穿沟、穿河时河底埋深 1.5m,管线采用 dE160PVC-U(硬聚氯乙烯给水管)。穿越交通干道处,采用 PE(de160)管安装采用拉管施工工艺、路面不被破坏。灌溉管线每 50m 设一个 2 寸的快速取水阀,沿线设置 4 座碟阀井。 第二章 灌溉工程的施工部署 一、灌溉工程主要施工项目 1、管道土方开挖 2、管道土方回填 3、灌溉主管道PVC-U 给水管安装 4、C30 混凝土取水支墩 5、蝶阀井 6、交通干道PE 管 二、灌溉工程施工管理机构 序 号 职 务 姓 名 职称 负责事项 1 项目经理 高级工程师 负责现场总体施工安排 2 项目总工 高级工程师 负责现场施工技术管理。 3 质检员 工程师 负责现场质量控制 2 4 施工员 工程师 负责现场施工 5 材料员 负责材料的进货 7 试验员 高级工程师 负责材料的检验复试 三、灌溉工程的施工安排 1、灌溉工程管线安装施工选择一个专业队伍,土建施工项目由土建队伍承担。 2、灌溉管线在河道左右岸通长设置即11+500-13+700。管线位置在岸坡的斜坡上,水平距堤顶1m、埋深1m,施工安排应在河道土方开挖削坡完成后开始施工。 四、工期安排: 施工日期:2019 年10 月5 日——2019 年11 月9 日 第四章 灌溉工程施工准备 一、劳动力使用计划表 工种 工程项目 管理人员 安装工 瓦工 普工 混凝土工 灌溉工程 6 8 4 30 2 二、材料准备 序号 品名 规格 数量 单位 备注 1 PVC-U 管 dE160 4300 m 硬聚氯乙烯管 2 PE 管 dE160 60 m 聚乙烯管 3 PE-33 取水阀 2 寸 87 个 3 4 异径三通 dE160*110 87 个 5 变径管 dE160*110 87 个 6 碟阀 DN150 4 个 7 伸缩节 DN150 4 个 8 PVC 布 15 ㎡ 9 混凝土支墩 图纸尺寸 87 个 10 红机砖 240*115*53 4000 块 11 铸铁井盖重型 D700 4 套 12 PVC-U 专用胶 3 箱 给水 13 其他材料 按工程需要进场 三、机具准备 序 号 名 称 规格型号 数 量 单 位 备 注 1 挖掘机 306E2 2 台 2 砸夯机 3 台 3 砂轮切割机 Ф160 2 台 4 手动葫芦 2 ...
