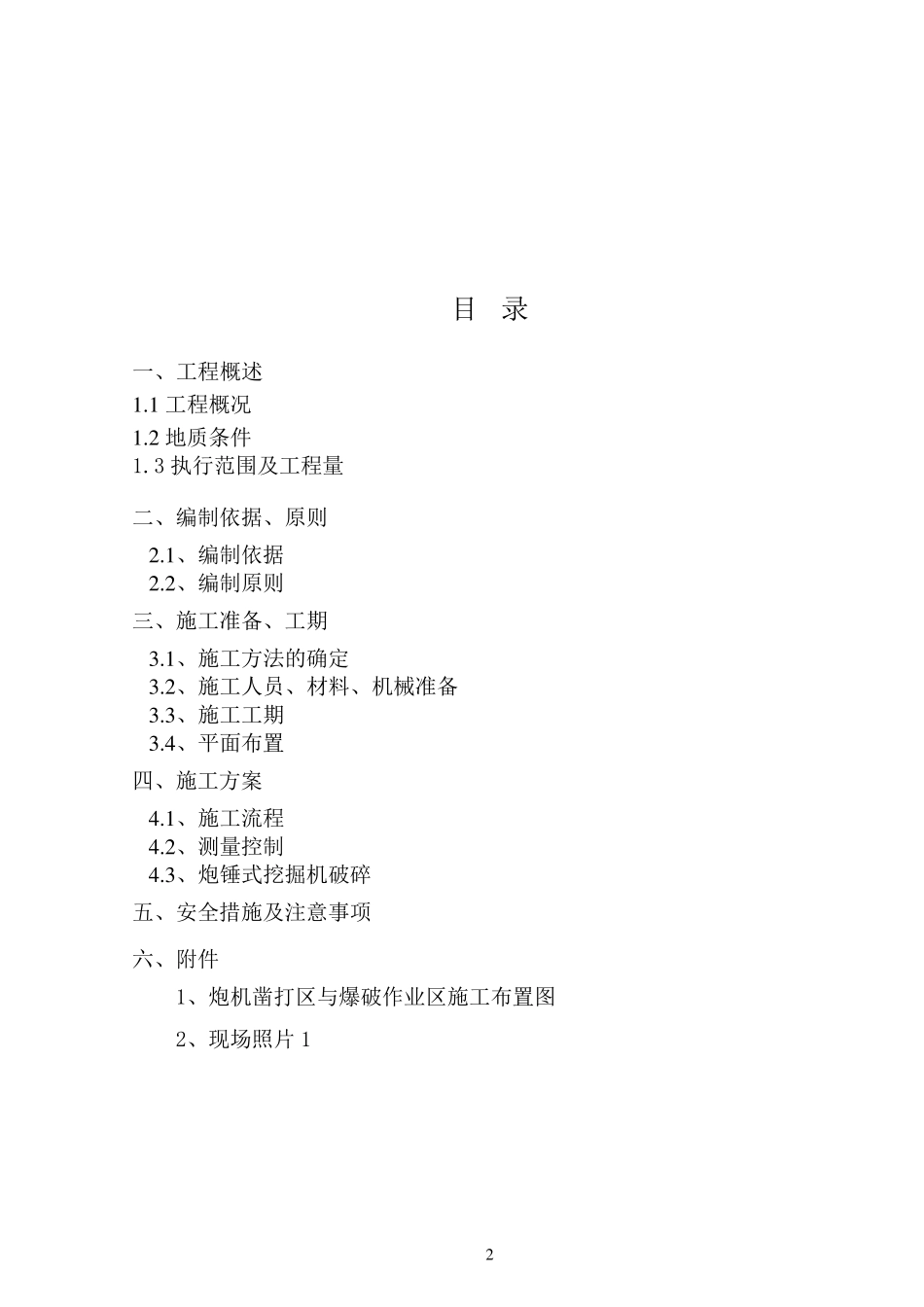

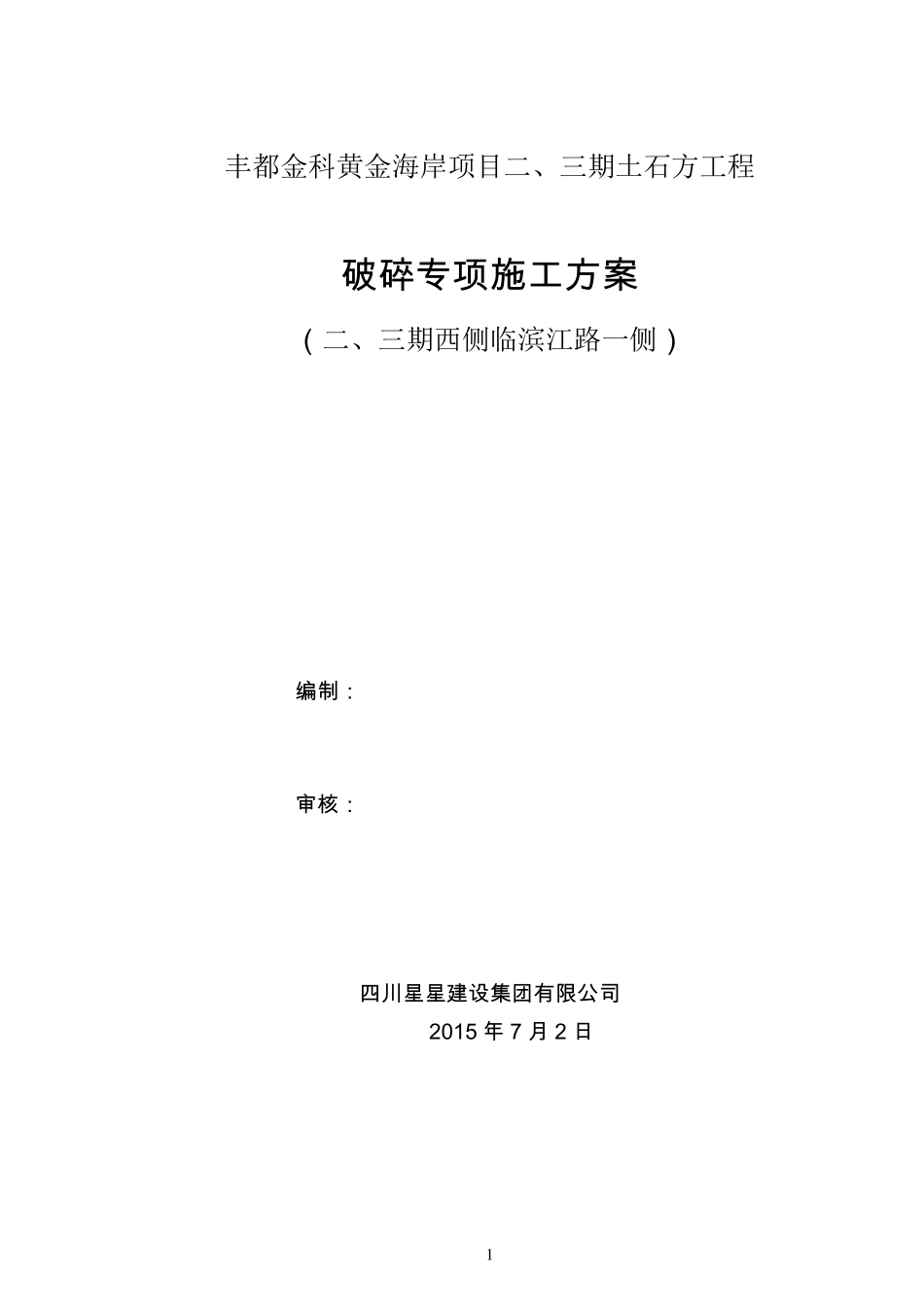

1 丰都金科黄金海岸项目二、三期土石方工程 破 碎 专项施工方案 (二、三期西侧临滨江路一侧) 编制: 审核: 四川星星建设集团有限公司 2015 年 7 月 2 日 2 目 录 一、工程概述 1
1 工程概况 1
2 地质条件 1
3 执行范围及工程量 二、编制依据、原则 2
1 、编制依据 2
2 、编制原则 三、施工准备、工期 3
1 、施工方法的确定 3
2 、施工人员、材料、机械准备 3
3 、施工工期 3
4 、平面布置 四、施工方案 4
1 、施工流程 4
2 、测量控制 4
3 、炮锤式挖掘机破碎 五、安全措施及注意事项 六、附件 1、炮机凿打区与爆破作业区施工布置图 2、现场照片 1 3 一、工程概述 1

1 工程概况 丰都金科黄金海岸项目二、三期土石方工程项目位于重庆市丰都县龙河滨江路
占地面积约 8
4 万平米,土石方开挖量约 80 万立方米
本平场工程原土石方采用爆破常规施工,因二、三期西侧与滨江路和正在施工的长江护堤较近,原边坡坡脚与滨江路人行道旁电力及通信管沟相邻,原有边坡坡顶至坡脚高差约 2 0 米,边坡放坡系数约 1 :0
3 ,没有任何支护措施,因长期暴露风化较严重
原地貌边坡较高、较徒,爆破作业极易造成滑坡,不符合爆破安全规范要求
滨江路市政设施齐全,西北侧爆破作业区与市政桥梁相距5 0 米,且市政道路上过往车辆及行人较多,爆破作业不符合《公路安全保护条例》
滨江路沿线正在修建护江堤坝,爆破作业区与护江堤坝相距约 3 0 米,爆破作业极易对护江堤坝造成影响
结合以上原因,再根据公安部门意见,该 侧应 留 出 市政设施的保护距离 ,保护距离 范围 内 不能 进 行爆破施工
此 段 施工范围 内 施工条件 已 发 生 改 变 ,所 以需 重新 单 独 编 制 施工方案 ,新 方案 应 避 免 对长江护堤、滨江路及
