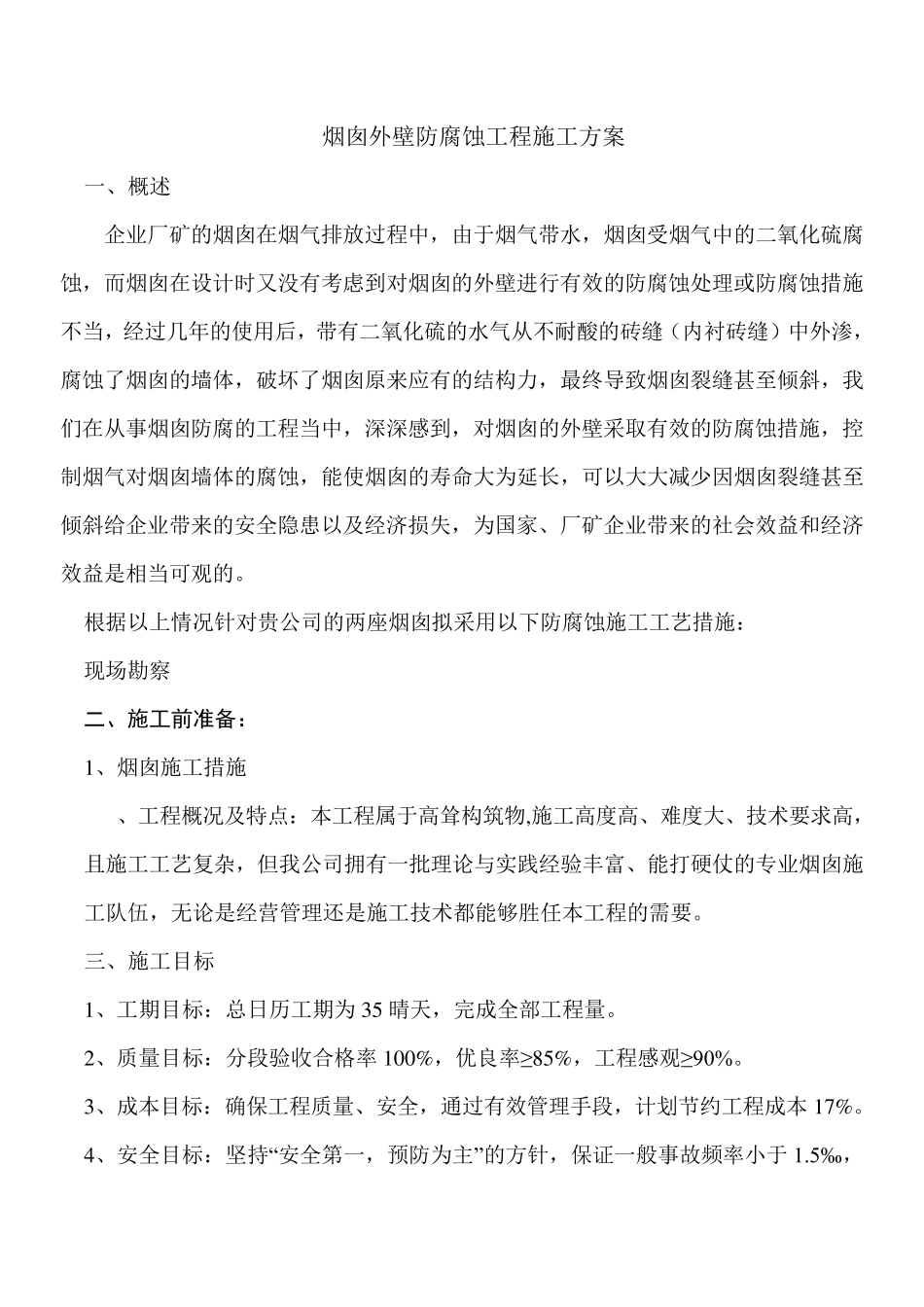

烟囱外壁防腐蚀工程施工方案 一、概述: 企业厂矿的烟囱在烟气排放过程中,由于烟气带水,烟囱受烟气中的二氧化硫腐蚀,而烟囱在设计时又没有考虑到对烟囱的外壁进行有效的防腐蚀处理或防腐蚀措施不当,经过几年的使用后,带有二氧化硫的水气从不耐酸的砖缝(内衬砖缝)中外渗,腐蚀了烟囱的墙体,破坏了烟囱原来应有的结构力,最终导致烟囱裂缝甚至倾斜,我们在从事烟囱防腐的工程当中,深深感到,对烟囱的外壁采取有效的防腐蚀措施,控制烟气对烟囱墙体的腐蚀,能使烟囱的寿命大为延长,可以大大减少因烟囱裂缝甚至倾斜给企业带来的安全隐患以及经济损失,为国家、厂矿企业带来的社会效益和经济效益是相当可观的。 根据以上情况针对贵公司的两座烟囱拟采用以下防腐蚀施工工艺措施: 现场勘察 二、施工前准备: 1 、烟囱施工措施 1.1、工程概况及特点:本工程属于高耸构筑物,施工高度高、难度大、技术要求高,且施工工艺复杂,但我公司拥有一批理论与实践经验丰富、能打硬仗的专业烟囱施工队伍,无论是经营管理还是施工技术都能够胜任本工程的需要。 三、施工目标 1 、工期目标:总日历工期为 3 5 晴天,完成全部工程量。 2 、质量目标:分段验收合格率 1 0 0 %,优良率≥8 5 %,工程感观≥90%。 3 、成本目标:确保工程质量、安全,通过有效管理手段,计划节约工程成本 1 7 %。 4 、安全目标:坚持“安全第一,预防为主”的方针,保证一般事故频率小于 1.5‰ ,工亡率为零,杜绝重大安全事故。 5 、文明施工环保目标:强化施工现场科学化管理,施工满足环保要求,树立人文工程形象,创建市级文明工地。 6 、科技进度目标:将本工程列为本企业专业科技示范工程,科技进步效益率达1.5‰。 7 、服务目标:建立业主满意施工过程,同时对工程质量进行跟踪服务五年。 四、施工部署: 1 、主要施工工艺 1 .1 、9 0 米砖制烟囱顶部搭建脚手架临时平台。 1 .2 、采用无脚手高空悬挂式作业施工。 五、施工主要内容: 方案: 1 、施工工序工具准备→进场防护→检查爬梯→顶部做脚手架临时平台两层→ 表面处理→刷钢骨架底漆两道→烟囱外壁整体涂刷→精细完工→清场 2 .砖制烟囱因顶部无平台,故搭设脚手架两层。 3 .对烟囱做表面处理:把面疏松、脱落层清除干净,对钢骨架进行除锈,清理后的烟囱表面无灰尘、疏松层等杂物,钢骨架无油物、氧化皮、铁锈等,达到施工技术要求。 4 .钢骨架涂刷底漆...
