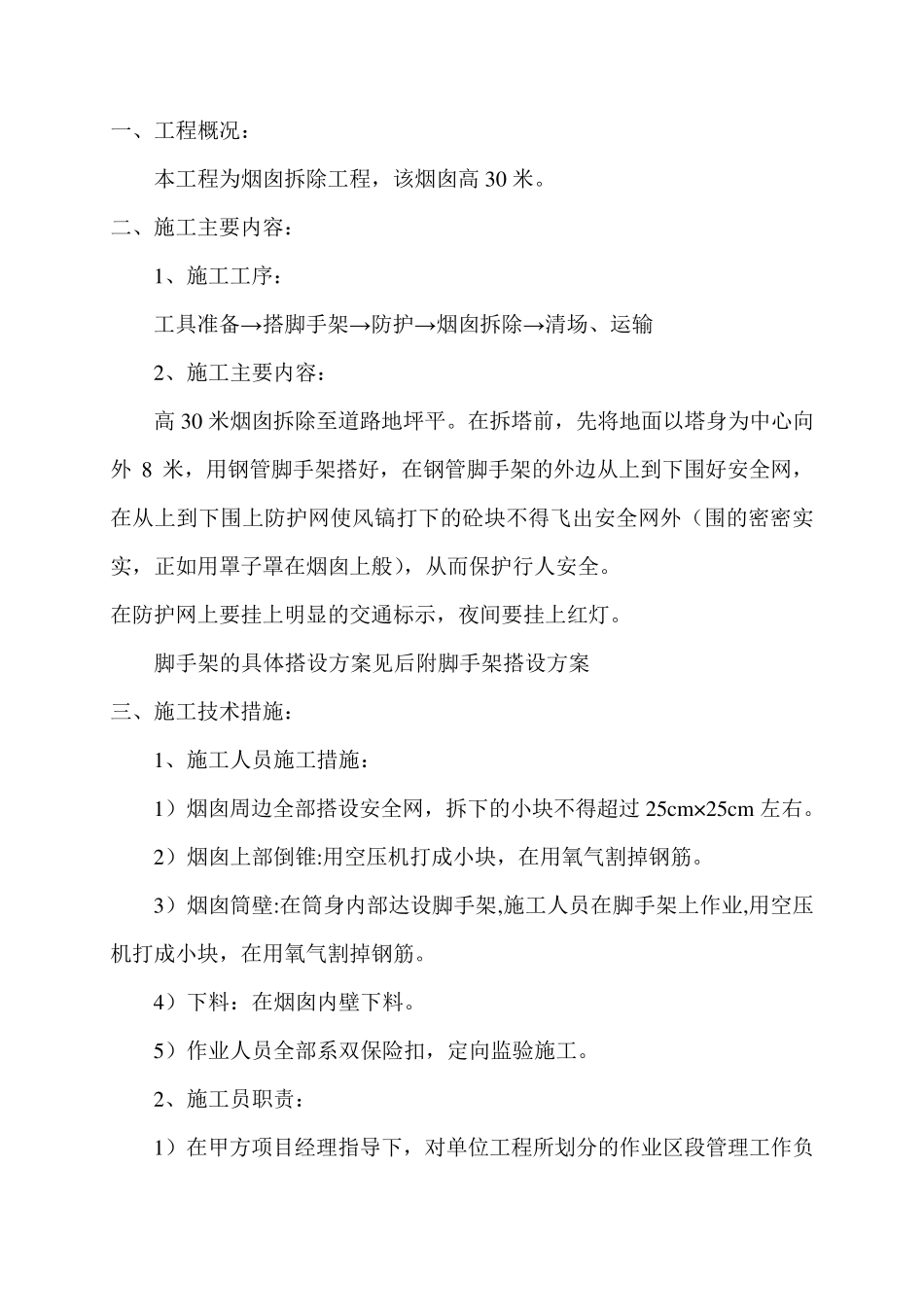

烟 囱 拆 除 工 程 施 工 方 案 及 安 全 措 施 一、工程概况: 本工程为烟囱拆除工程,该烟囱高 30 米
二、施工主要内容: 1、施工工序: 工具准备→搭脚手架→防护→烟囱拆除→清场、运输 2、施工主要内容: 高 30 米烟囱拆除至道路地坪平
在拆塔前,先将地面以塔身为中心向外 8 米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),从而保护行人安全
在防护网上要挂上明显的交通标示,夜间要挂上红灯
脚手架的具体搭设方案见后附脚手架搭设方案 三、施工技术措施: 1、施工人员施工措施: 1)烟囱周边全部搭设安全网,拆下的小块不得超过 25cm×25cm 左右
2)烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋
3)烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上作业,用空压机打成小块,在用氧气割掉钢筋
4)下料:在烟囱内壁下料
5)作业人员全部系双保险扣,定向监验施工
2、施工员职责: 1)在甲方项目经理指导下,对单位工程所划 分 的作业区 段 管理工作负责

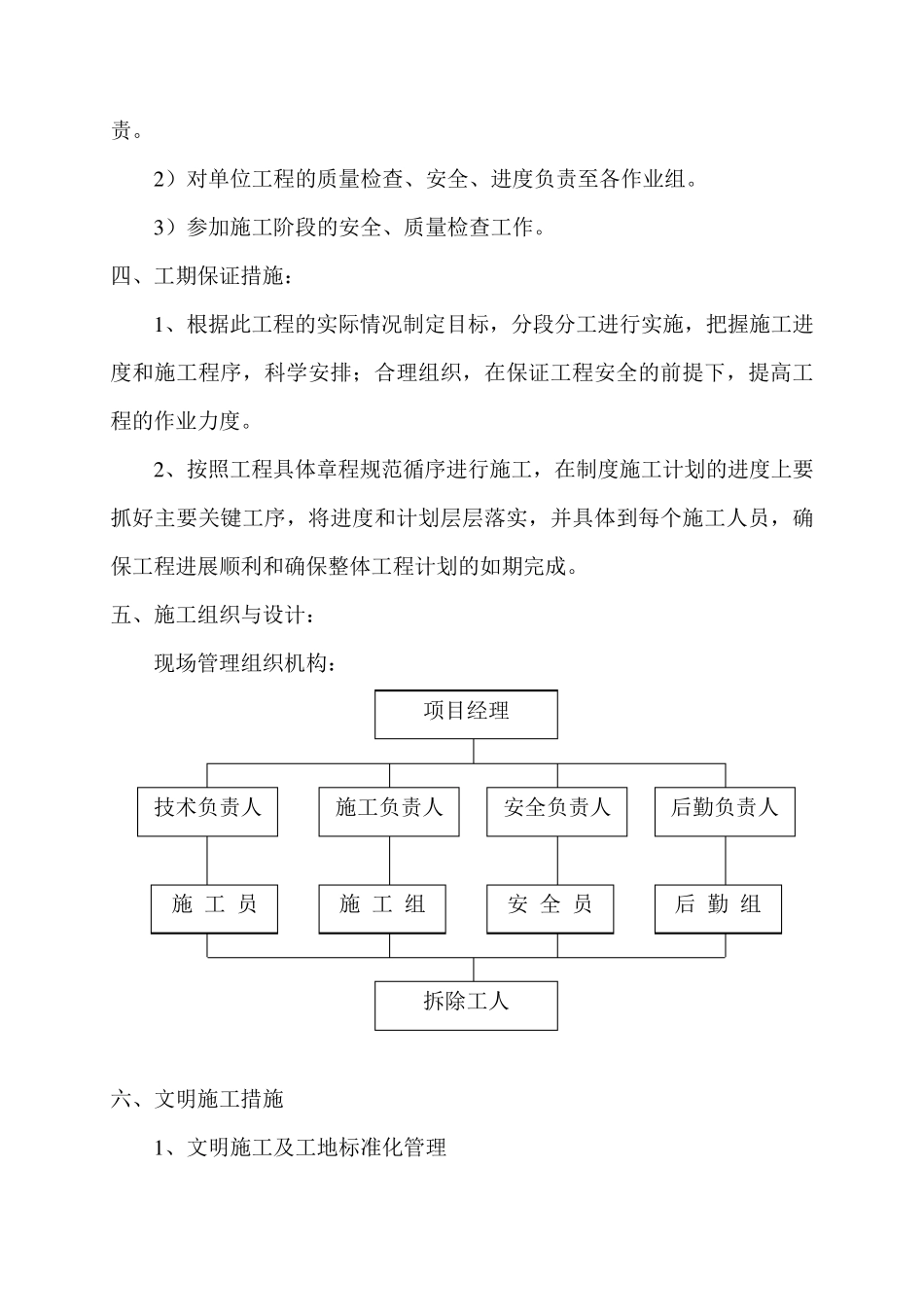

2 )对单位工程的质量检查、安全、进度负责至各作业组
3 )参加施工阶段的安全、质量检查工作
四、工期保证措施: 1 、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度
2 、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,确保工程进展顺利和确保整体工程计划的如期完成
五、施工组织与设计: 现场管理组织机构: 六、文明施工措施 1 、文明施工及工地标准化管理 项目经理 技术负责人 施工负责人 安全负责人 后勤负责人 施 工 员
