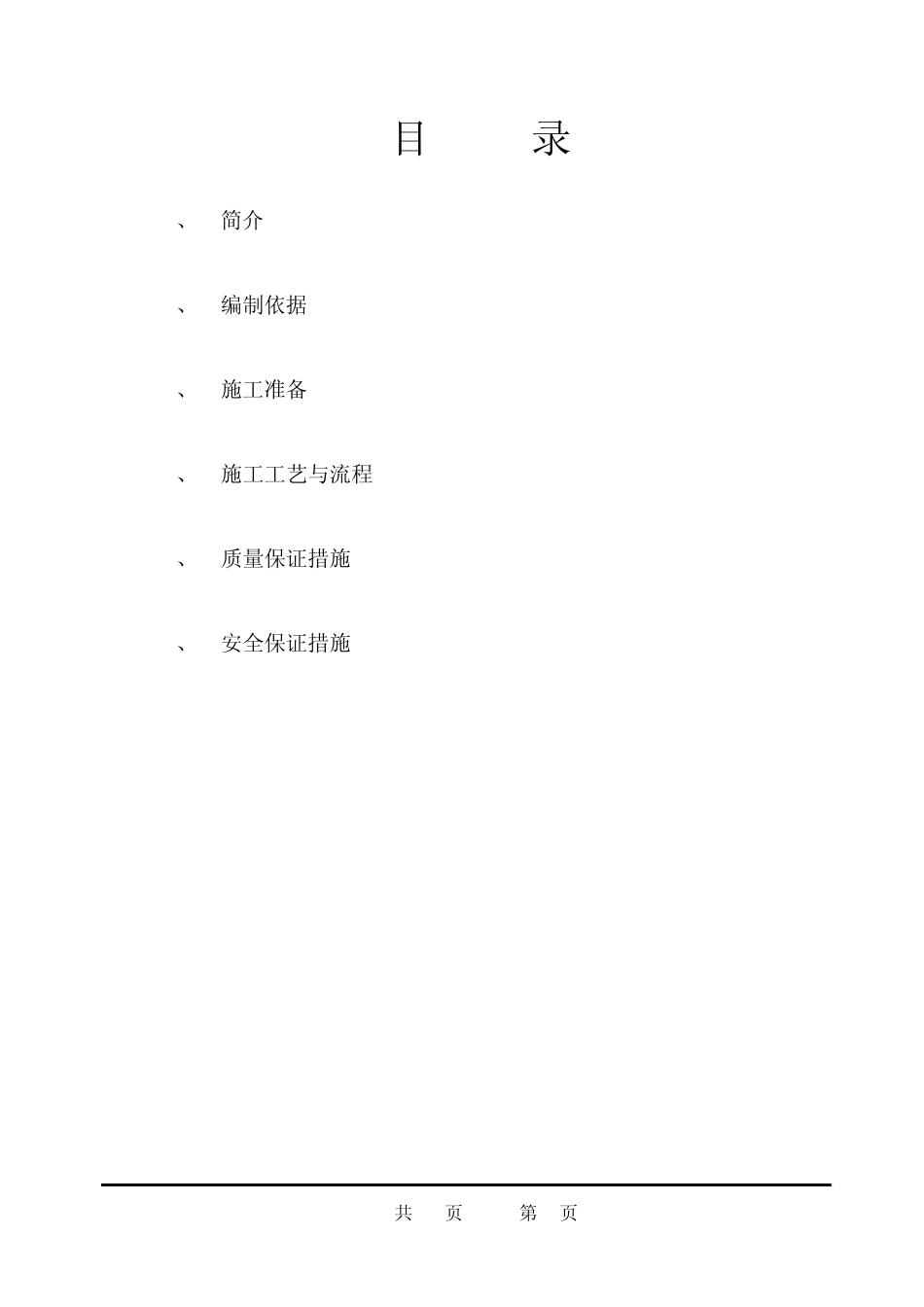

共11页 第1页 目 录 1、 简介 2、 编制依据 3、 施工准备 4、 施工工艺与流程 5、 质量保证措施 6、 安全保证措施 共11页 第2页 烟道制作加工方案 二、 简介 XXXX电厂 X号机组续建工程烟道加工制作包括放样、下料制作、内侧焊缝打磨、涂漆、印记、运输及工地服务等
三、 编制依据 1
XXXX电厂烟道加工制作招标文件 2
XXXX电厂 X号机组 烟道加工制作图纸资料 3
《电力建设施工及验收技术规范》 4
《火电施工质量检验及评定标准》 四、 施工准备 1、 人员准备 铁工:90人 焊工:30人 其他:20人 管理人员:12人 2、 物资准备 2.1焊机可采用 ZX7、ZX5系列或其他类型的手工直流或者交流电焊机
2.2电焊钳应轻巧、更换焊条方便
连接焊钳的把线应选用 25mm的专用铜芯橡皮软线
2.3焊工应配备刨锤、扁铲、风钢锯条等清理工具,以及焊缝检测尺等专用工具
2.4焊接所用的焊条,应有制造厂的质量证明书,质量符合有关标准的要求
焊条的选用应根据母材的化学成分、机械性能及使用条件等综合考虑
2.5机具准备 50吨汽车吊 1台 20吨汽车吊 1台 共11 页 第3 页 载 重 或 平 台 车 2台 电 焊 机 25台 空 压 机 1台 有 气 喷 涂 设 备 2台 风 动 或 电 动 磨 机 10台 卷 板 机 1台 切 板 机 1台 电 动 葫 芦 ( 10 吨 ) 1台 油 灰 刀 10把 2
6材 料 准 备 做 好 材 料 统 计 , 提 出 烟 道 材 料 清 单 和 需 求 时 间 , 物 资 部 门 及 时 保 证 供 给
五 、 施 工 工 艺 与 流 程 1
烟 道 制 作 1
1方 形 烟 道 作 业 方 法 和 内 容 制 作 程 序 : 铺 板 → 放 样 → 下 料 → 卷 板 → 组 合 → 焊
