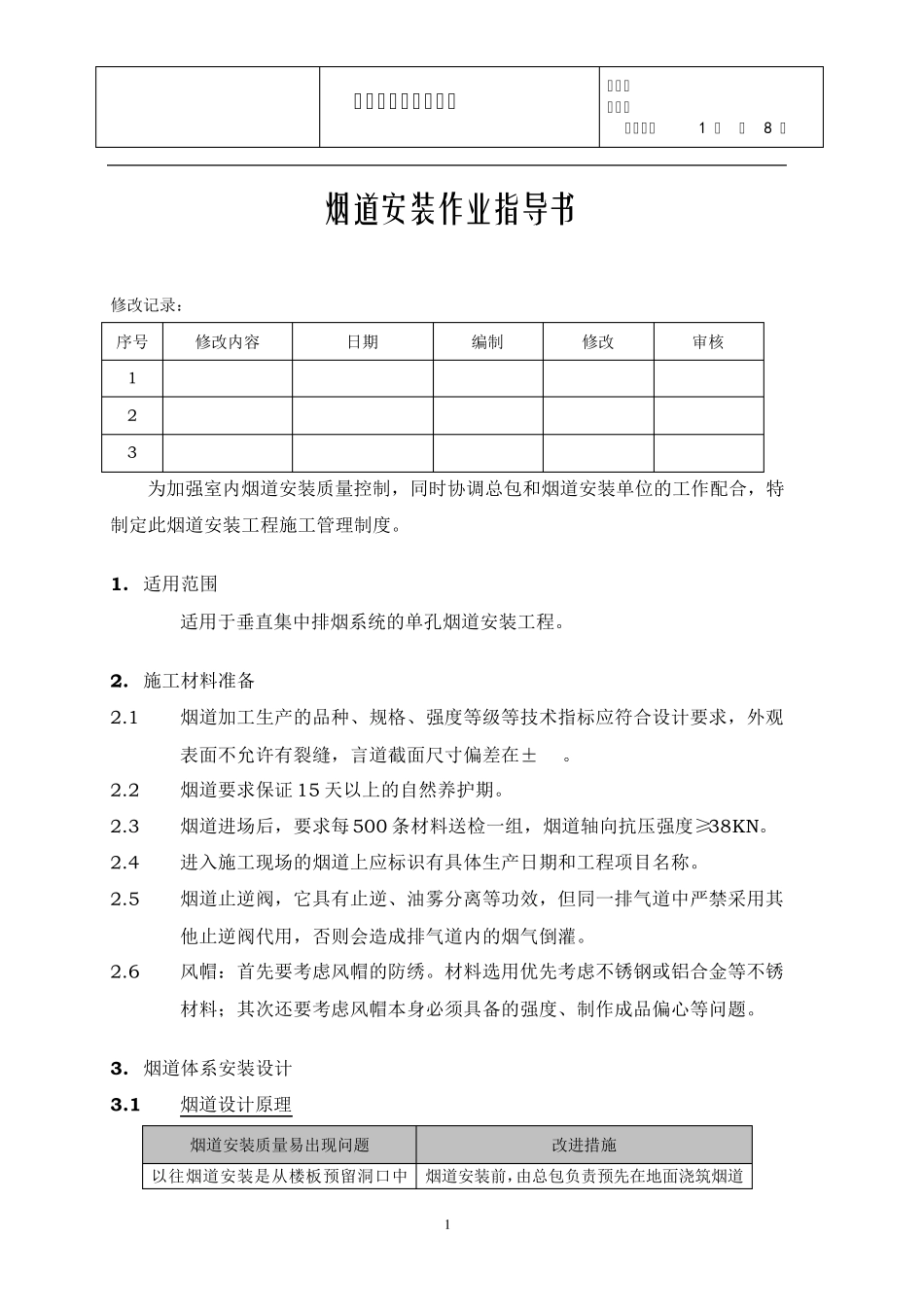

烟道安装作业指导书 编号: 版号: 页码:第 1 页 共 8 页 1 烟道安装作业指导书 修改记录: 序号 修改内容 日期 编制 修改 审核 1 2 3 为加强室内烟道安装质量控制,同时协调总包和烟道安装单位的工作配合,特制定此烟道安装工程施工管理制度
适用范围 适用于垂直集中排烟系统的单孔烟道安装工程
施工材料准备 2
1 烟道加工生产的品种、规格、强度等级等技术指标应符合设计要求,外观表面不允许有裂缝,言道截面尺寸偏差在±5mm
2 烟道要求保证 15 天以上的自然养护期
3 烟道进场后,要求每500 条材料送检一组,烟道轴向抗压强度≥38KN
4 进入施工现场的烟道上应标识有具体生产日期和工程项目名称
5 烟道止逆阀,它具有止逆、油雾分离等功效,但同一排气道中严禁采用其他止逆阀代用,否则会造成排气道内的烟气倒灌
6 风帽:首先要考虑风帽的防绣
材料选用优先考虑不锈钢或铝合金等不锈材料;其次还要考虑风帽本身必须具备的强度、制作成品偏心等问题

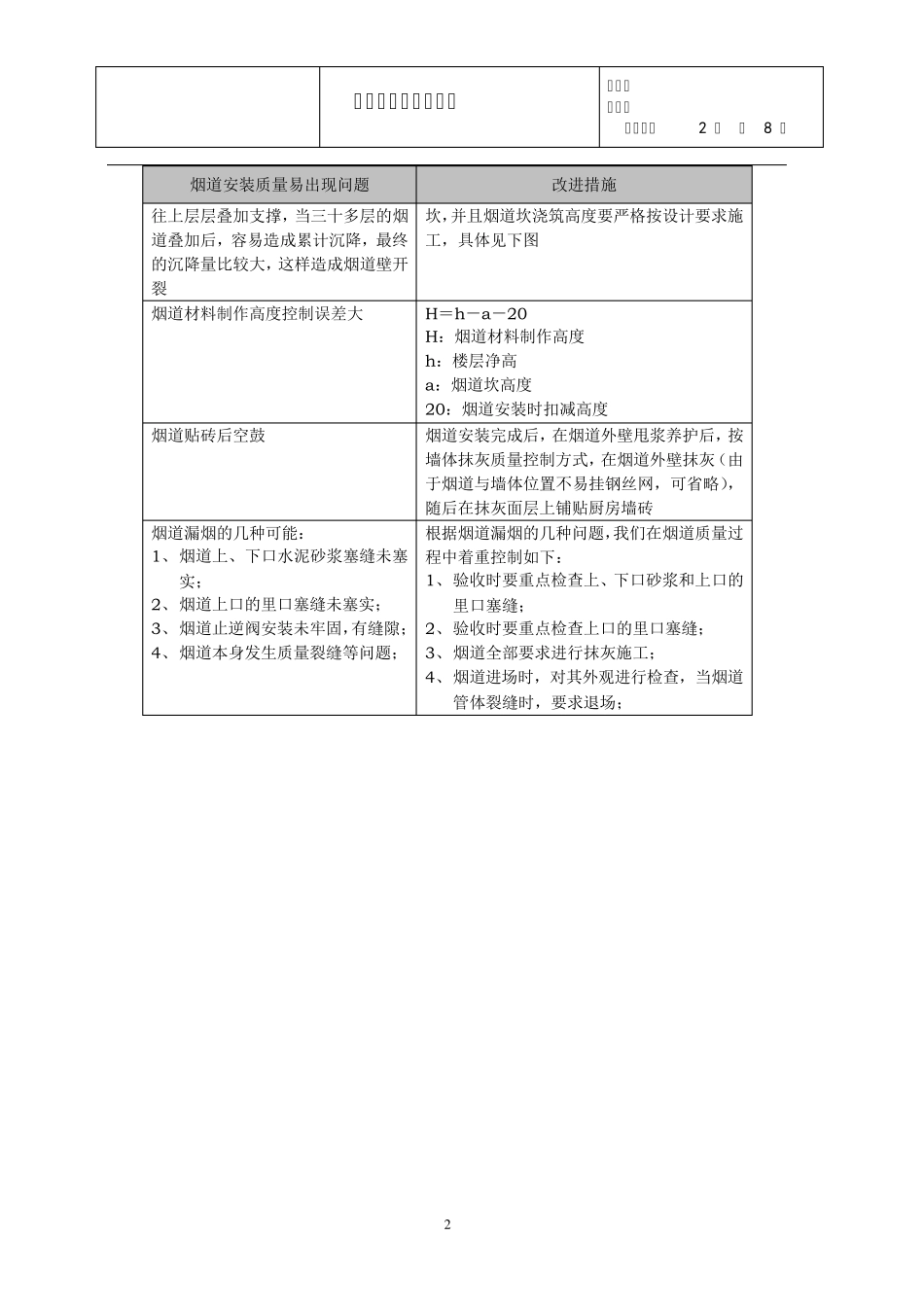

烟道体系安装设计 3
1 烟道设计原理 烟道安装质量易出现问题 改进措施 以往烟道安装是从楼板预留洞口中烟道安装前,由总包负责预先在地面浇筑烟道 烟道安装作业指导书 编号: 版号: 页码:第 2 页 共 8 页 2 烟道安装质量易出现问题 改进措施 往上层层叠加支撑,当三十多层的烟道叠加后,容易造成累计沉降,最终的沉降量比较大,这样造成烟道壁开裂 坎,并且烟道坎浇筑高度要严格按设计要求施工,具体见下图 烟道材料制作高度控制误差大 H=h-a-20 H:烟道材料制作高度 h:楼层净高 a:烟道坎高度 20:烟道安装时扣减高度 烟道贴砖后空鼓 烟道安装完成后,在烟道外壁甩浆养护后,按墙体抹灰质量控制方式,在烟道外壁抹灰(由于烟道与墙体位置不易挂钢丝网,可省略),随后在抹灰面层上铺贴厨
