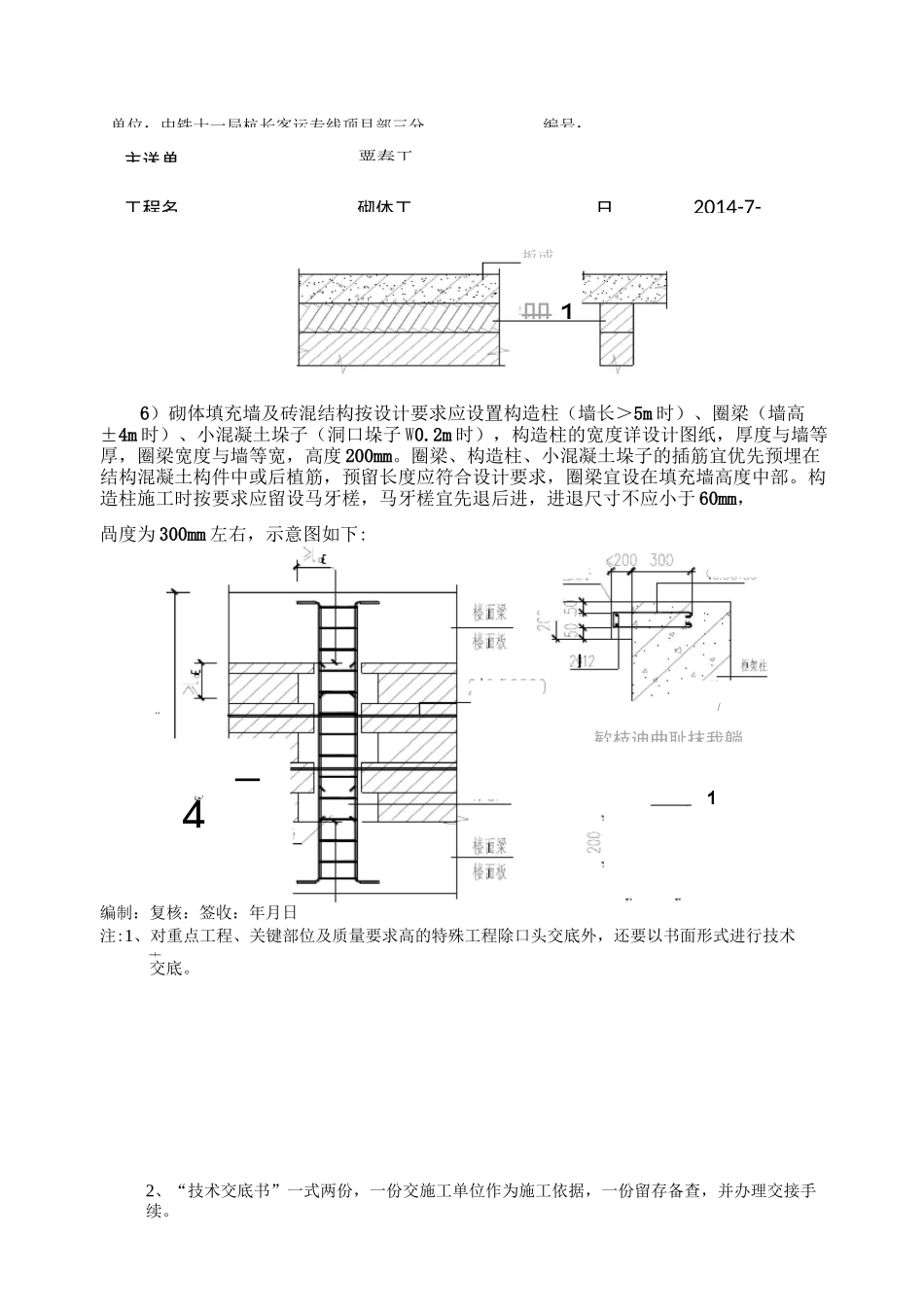

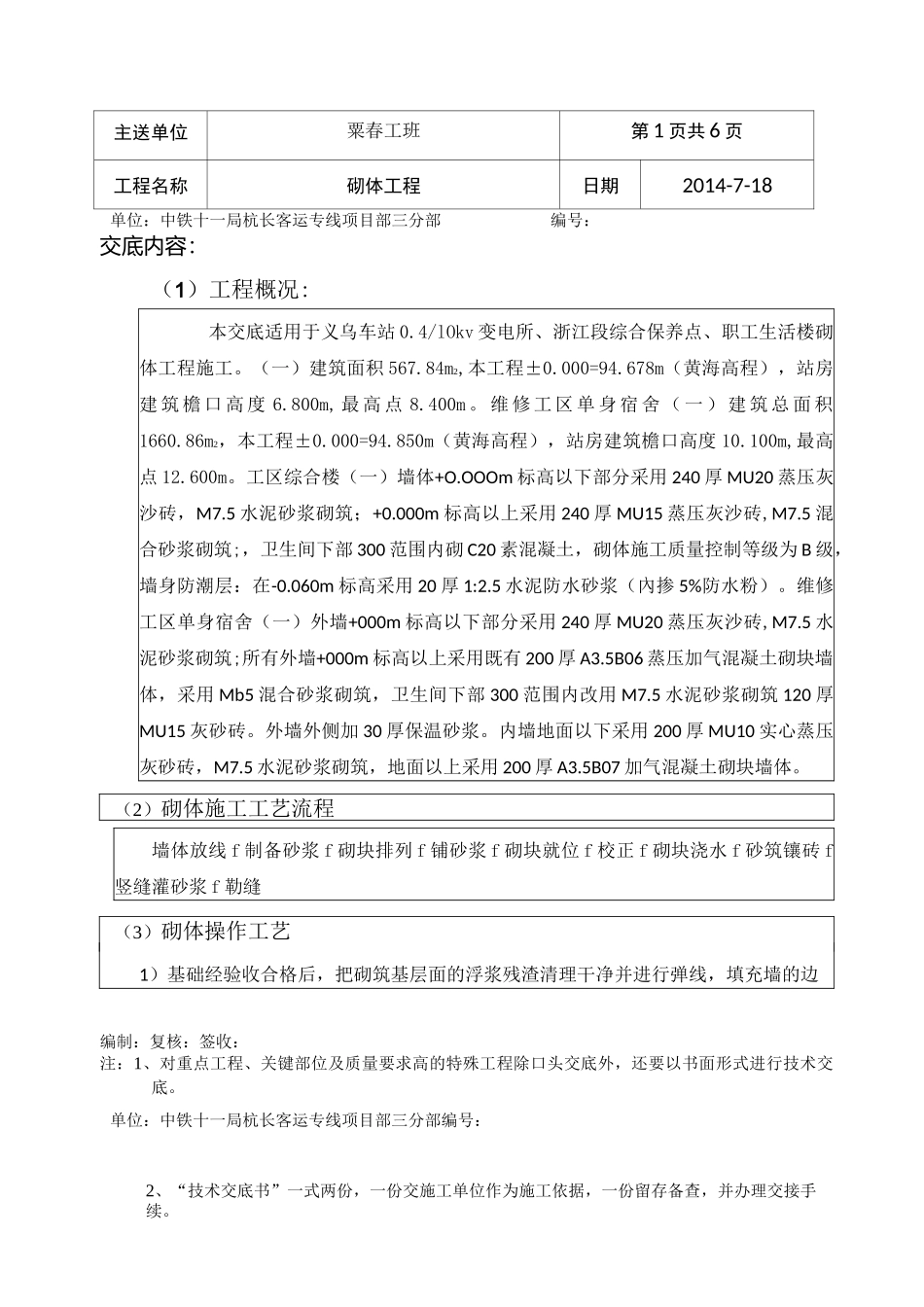

2、“技术交底书”一式两份,一份交施工单位作为施工依据,一份留存备查,并办理交接手续。主送单位粟春工班第 1 页共 6 页工程名称砌体工程日期2014-7-18交底内容:(1)工程概况:本交底适用于义乌车站 0.4/lOkv 变电所、浙江段综合保养点、职工生活楼砌体工程施工。(一)建筑面积 567.84m2,本工程±0.000=94.678m(黄海高程),站房建 筑 檐 口 高 度 6.800m, 最 高 点 8.400m 。 维 修 工 区 单 身 宿 舍 ( 一 ) 建 筑 总 面 积1660.86m2,本工程±0.000=94.850m(黄海高程),站房建筑檐口高度 10.100m,最高点 12.600m。工区综合楼(一)墙体+O.OOOm 标高以下部分采用 240 厚 MU20 蒸压灰沙砖,M7.5 水泥砂浆砌筑;+0.000m 标高以上采用 240 厚 MU15 蒸压灰沙砖,M7.5 混合砂浆砌筑;,卫生间下部 300 范围内砌 C20 素混凝土,砌体施工质量控制等级为 B 级,墙身防潮层:在-0.060m 标高采用 20 厚 1:2.5 水泥防水砂浆(內掺 5%防水粉)。维修工区单身宿舍(一)外墙+000m 标高以下部分采用 240 厚 MU20 蒸压灰沙砖,M7.5 水泥砂浆砌筑;所有外墙+000m 标高以上采用既有 200 厚 A3.5B06 蒸压加气混凝土砌块墙体,采用 Mb5 混合砂浆砌筑,卫生间下部 300 范围内改用 M7.5 水泥砂浆砌筑 120 厚MU15 灰砂砖。外墙外侧加 30 厚保温砂浆。内墙地面以下采用 200 厚 MU10 实心蒸压灰砂砖,M7.5 水泥砂浆砌筑,地面以上采用 200 厚 A3.5B07 加气混凝土砌块墙体。(2)砌体施工工艺流程墙体放线 f 制备砂浆 f 砌块排列 f 铺砂浆 f 砌块就位 f 校正 f 砌块浇水 f 砂筑镶砖 f竖缝灌砂浆 f 勒缝(3)砌体操作工艺1)基础经验收合格后,把砌筑基层面的浮浆残渣清理干净并进行弹线,填充墙的边编制:复核:签收:注:1、对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。单位:中铁十一局杭长客运专线项目部三分部编号:单位:中铁十一局杭长客运专线项目部三分部编号:技术交底书2、“技术交底书”一式两份,一份交施工单位作为施工依据,一份留存备查,并办理交接手续。主送单位粟春工班第 2 页共 6 页工程名称砌体工程日期2014-7-18线、门窗洞口位置线尽可能准确,偏差控制在规范允许的范围内。皮数杆尽可能立在填充墙的两端或转角处,并拉通线。2、“技术交底书”一式两份,一份交施工单位作为施...
