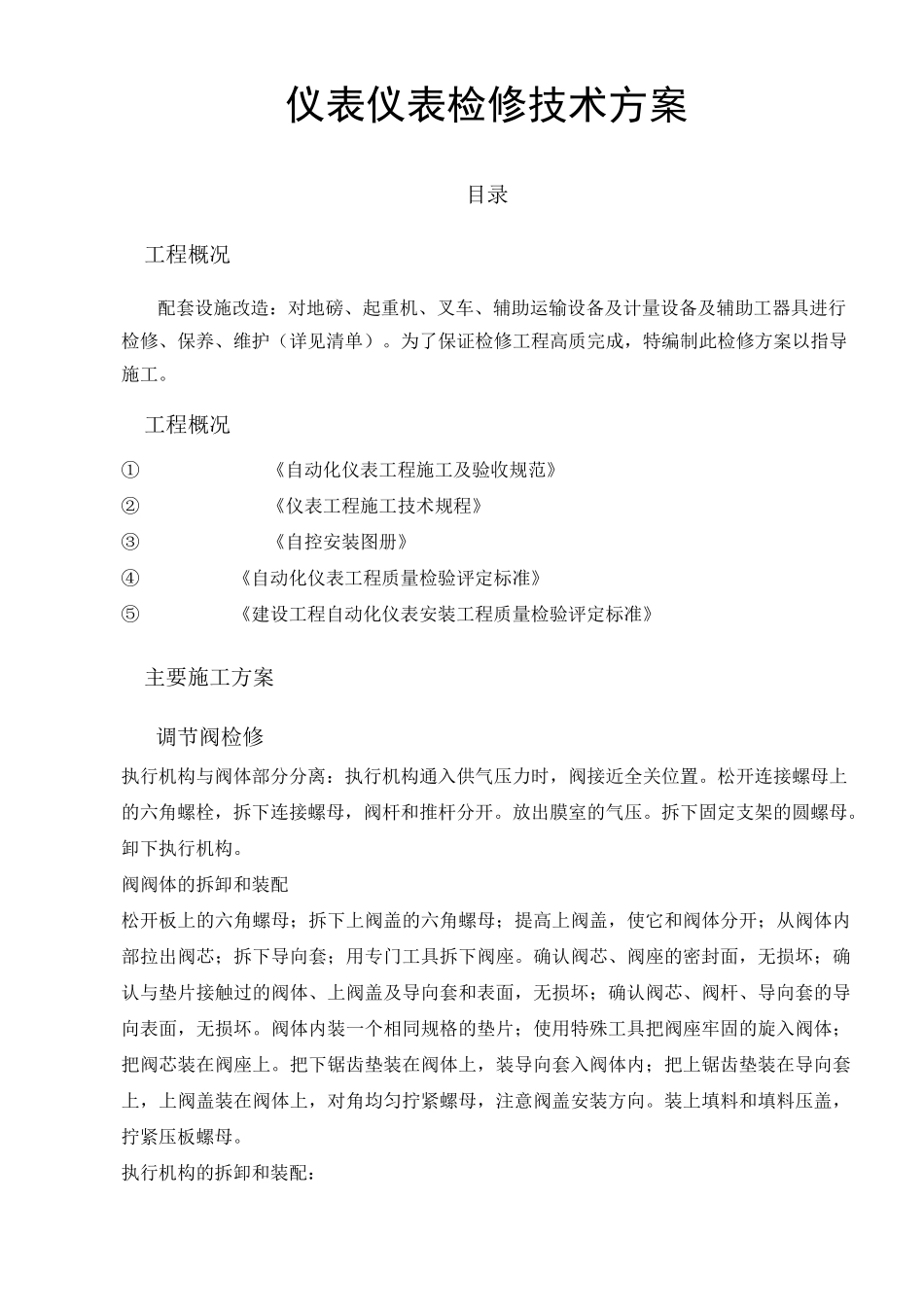

仪表仪表检修技术方案目录工程概况配套设施改造:对地磅、起重机、叉车、辅助运输设备及计量设备及辅助工器具进行检修、保养、维护(详见清单)
为了保证检修工程高质完成,特编制此检修方案以指导施工
工程概况①《自动化仪表工程施工及验收规范》②《仪表工程施工技术规程》③《自控安装图册》④《自动化仪表工程质量检验评定标准》⑤《建设工程自动化仪表安装工程质量检验评定标准》主要施工方案调节阀检修执行机构与阀体部分分离:执行机构通入供气压力时,阀接近全关位置
松开连接螺母上的六角螺栓,拆下连接螺母,阀杆和推杆分开
放出膜室的气压
拆下固定支架的圆螺母
卸下执行机构
阀阀体的拆卸和装配松开板上的六角螺母;拆下上阀盖的六角螺母;提高上阀盖,使它和阀体分开;从阀体内部拉出阀芯;拆下导向套;用专门工具拆下阀座
确认阀芯、阀座的密封面,无损坏;确认与垫片接触过的阀体、上阀盖及导向套和表面,无损坏;确认阀芯、阀杆、导向套的导向表面,无损坏
阀体内装一个相同规格的垫片;使用特殊工具把阀座牢固的旋入阀体;把阀芯装在阀座上
把下锯齿垫装在阀体上,装导向套入阀体内;把上锯齿垫装在导向套上,上阀盖装在阀体上,对角均匀拧紧螺母,注意阀盖安装方向
装上填料和填料压盖,拧紧压板螺母

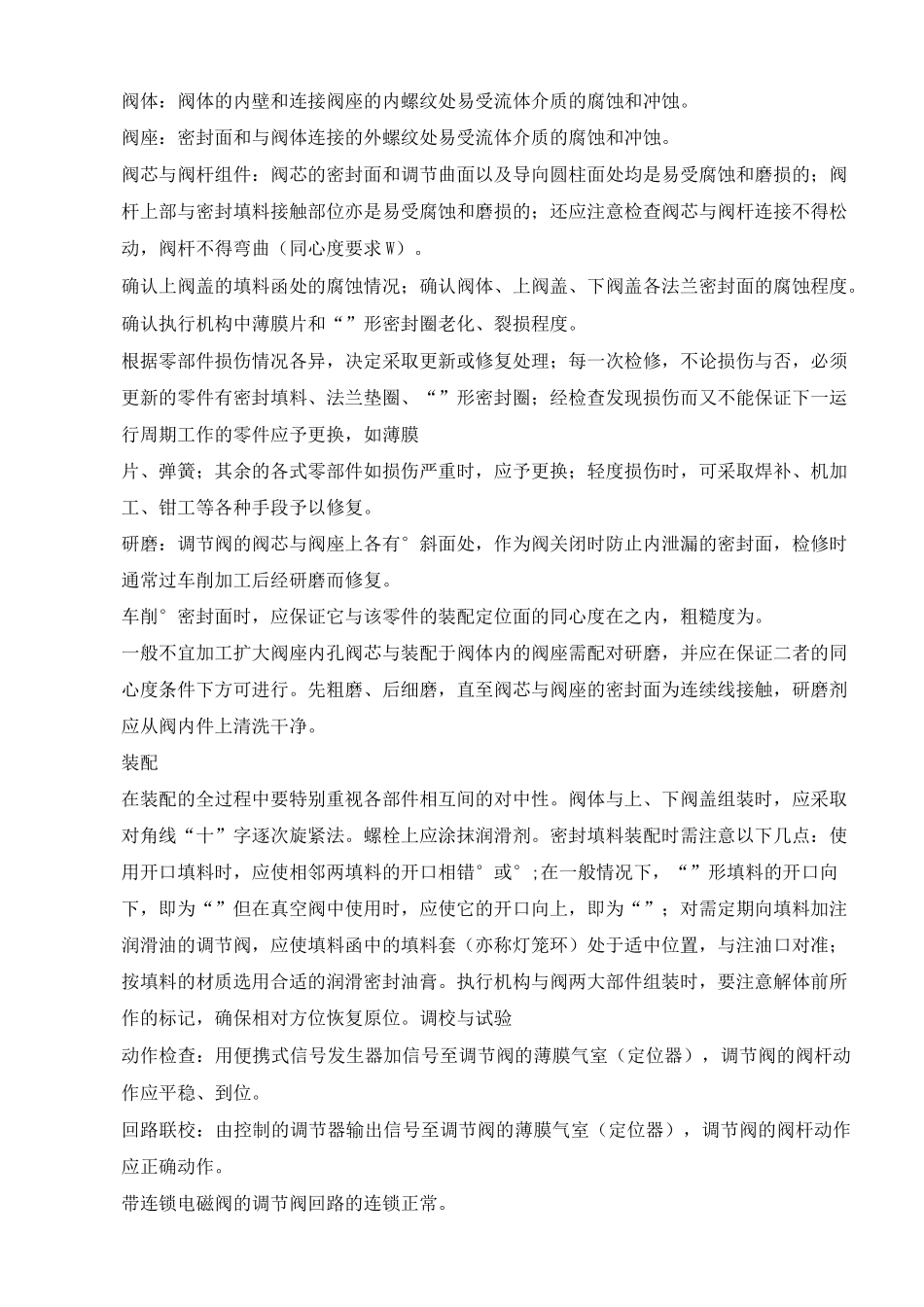

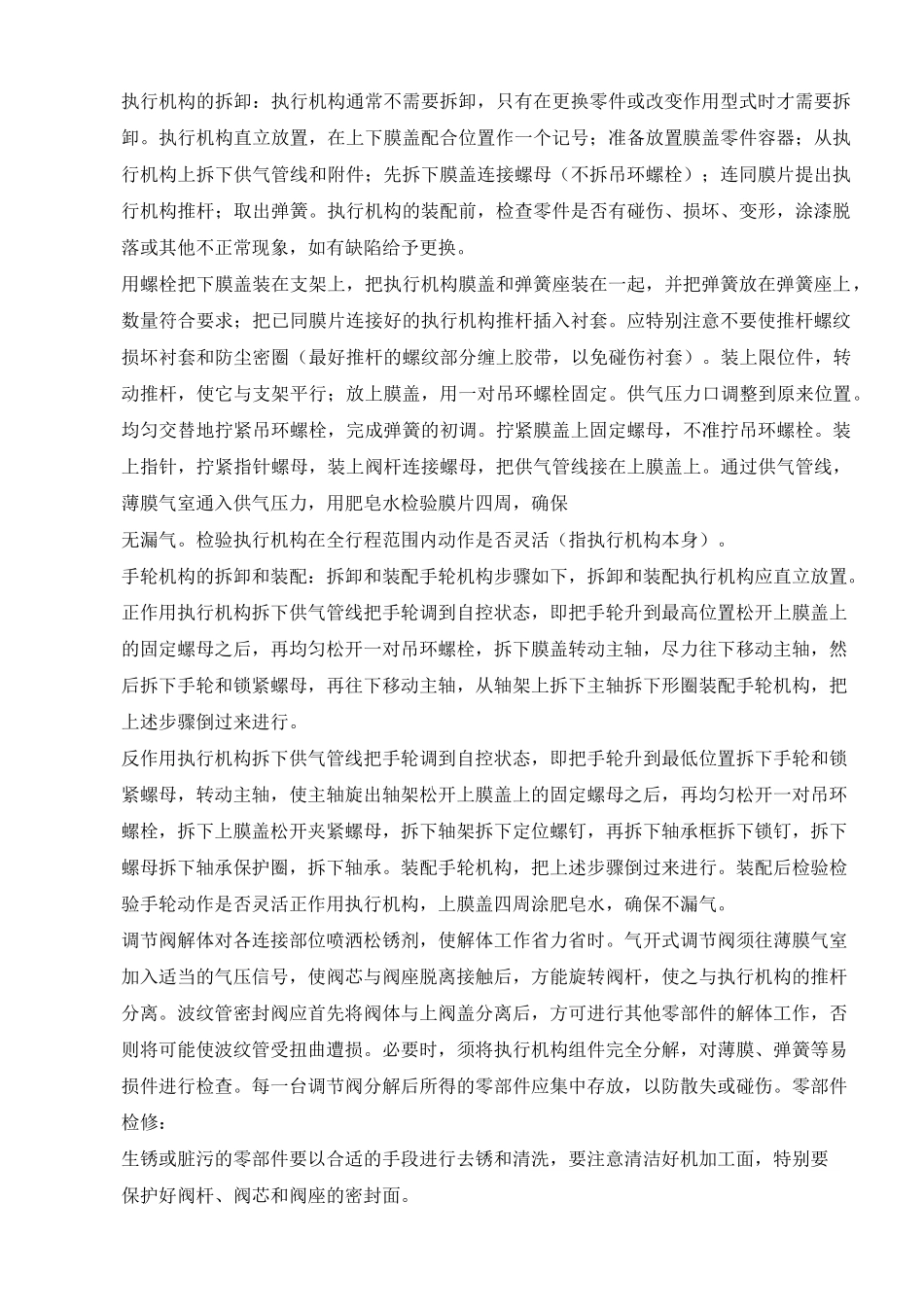

执行机构的拆卸和装配:执行机构的拆卸:执行机构通常不需要拆卸,只有在更换零件或改变作用型式时才需要拆卸
执行机构直立放置,在上下膜盖配合位置作一个记号;准备放置膜盖零件容器;从执行机构上拆下供气管线和附件;先拆下膜盖连接螺母(不拆吊环螺栓);连同膜片提出执行机构推杆;取出弹簧
执行机构的装配前,检查零件是否有碰伤、损坏、变形,涂漆脱落或其他不正常现象,如有缺陷给予更换
用螺栓把下膜盖装在支架上,把执行机构膜盖和弹簧座装在一起,并把弹簧放在弹簧座上,数量符合要求;把已同膜片连接好的执行机构推杆插入衬套
应特别注意不要使推杆螺纹损坏衬套和防尘密
