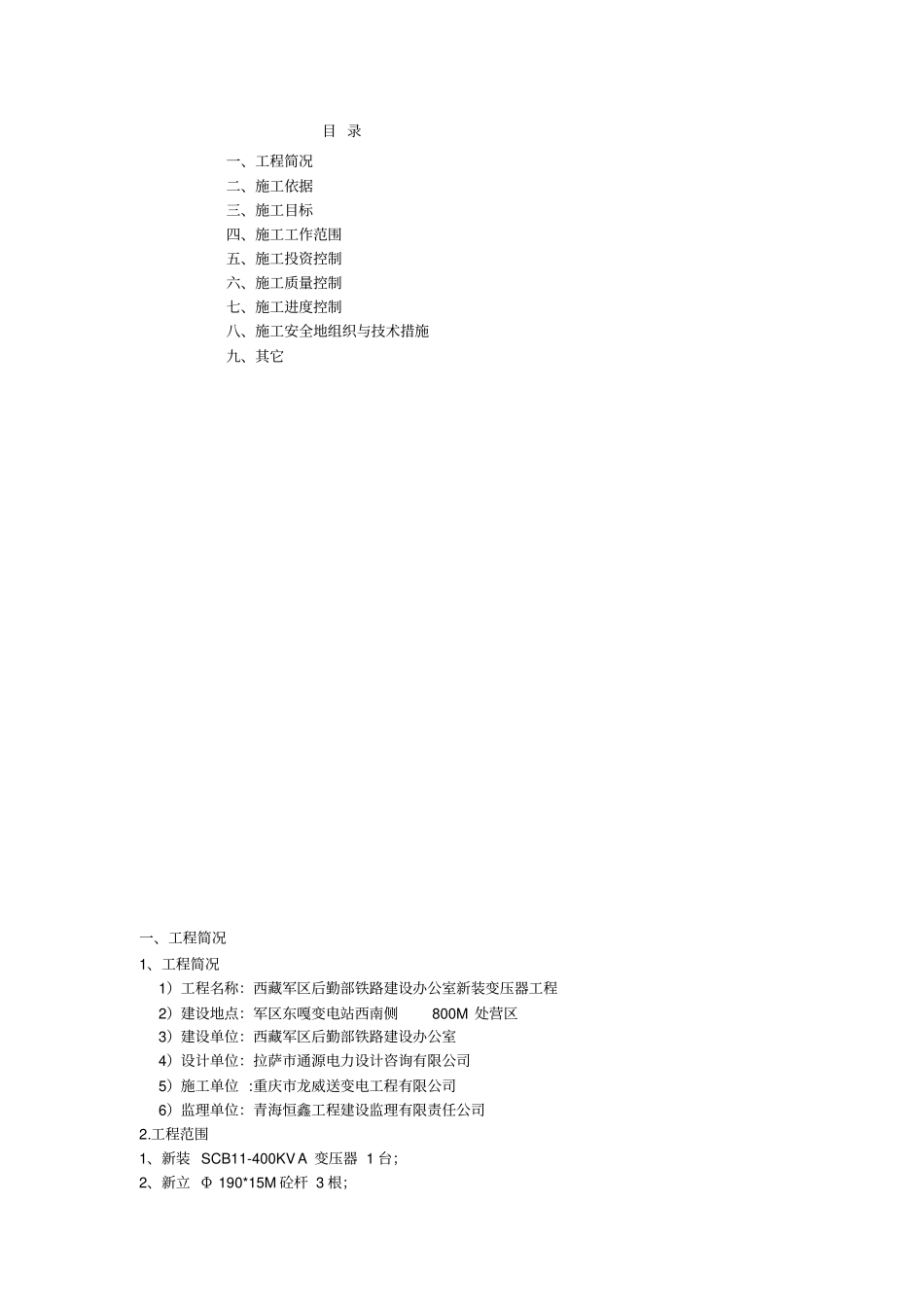

目 录一、工程简况二、施工依据三、施工目标四、施工工作范围五、施工投资控制六、施工质量控制七、施工进度控制八、施工安全地组织与技术措施九、其它一、工程简况1、工程简况1)工程名称:西藏军区后勤部铁路建设办公室新装变压器工程2)建设地点:军区东嘎变电站西南侧800M 处营区3)建设单位:西藏军区后勤部铁路建设办公室4)设计单位:拉萨市通源电力设计咨询有限公司5)施工单位 :重庆市龙威送变电工程有限公司6)监理单位:青海恒鑫工程建设监理有限责任公司2
工程范围1、新装 SCB11-400KV A 变压器 1 台;2、新立 Φ 190*15M 砼杆 3 根;3、新立 Φ 190*12M 砼杆 1 根;4、新装 20/5 高供高计计量装置1 台;5、新装 10KV 柱上开关 1 座;6、新装低压配电柜3 台;7、新敷设 YJLV22-3*70 高压电缆 45M ;8、新架 JKLYJ-70 高压导线 600M ;9、新敷设 VV22-3*240+1*120低压电缆 40M

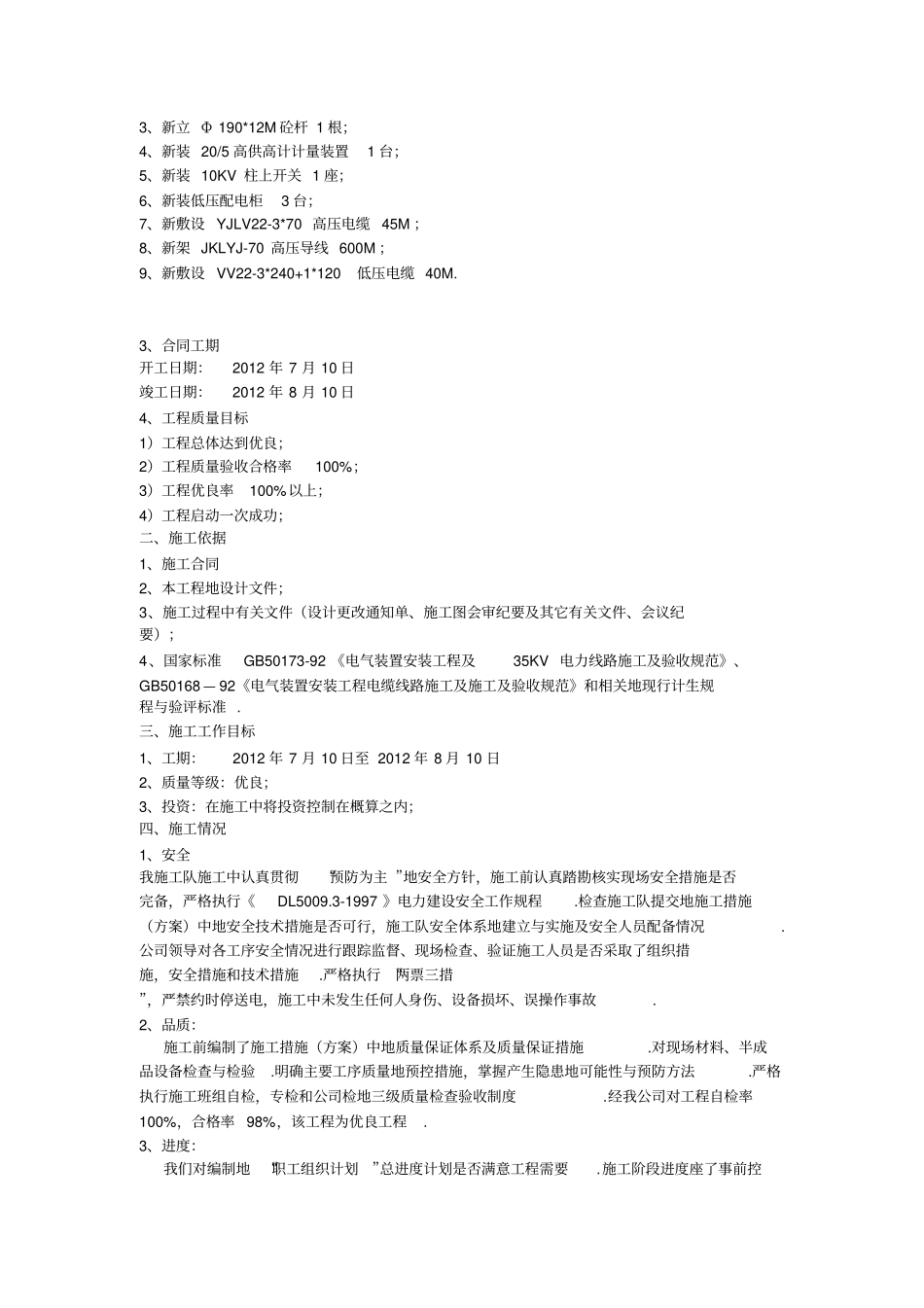

3、合同工期开工日期: 2012 年 7 月 10 日竣工日期: 2012 年 8 月 10 日4、工程质量目标1)工程总体达到优良;2)工程质量验收合格率100%;3)工程优良率100%以上;4)工程启动一次成功;二、施工依据1、施工合同2、本工程地设计文件;3、施工过程中有关文件(设计更改通知单、施工图会审纪要及其它有关文件、会议纪要);4、国家标准GB50173-92 《电气装置安装工程及35KV 电力线路施工及验收规范》、GB50168 — 92《电气装置安装工程电缆线路施工及施工及验收规范》和相关地现行计生规程与验评标准
三、施工工作目标1、工期: 2012 年 7 月 10 日至 2012 年 8 月 10 日2、质量等级:优良;3、投资:在施工中将投资控制在概算之内;四、施工情况1、安全我施工队施
