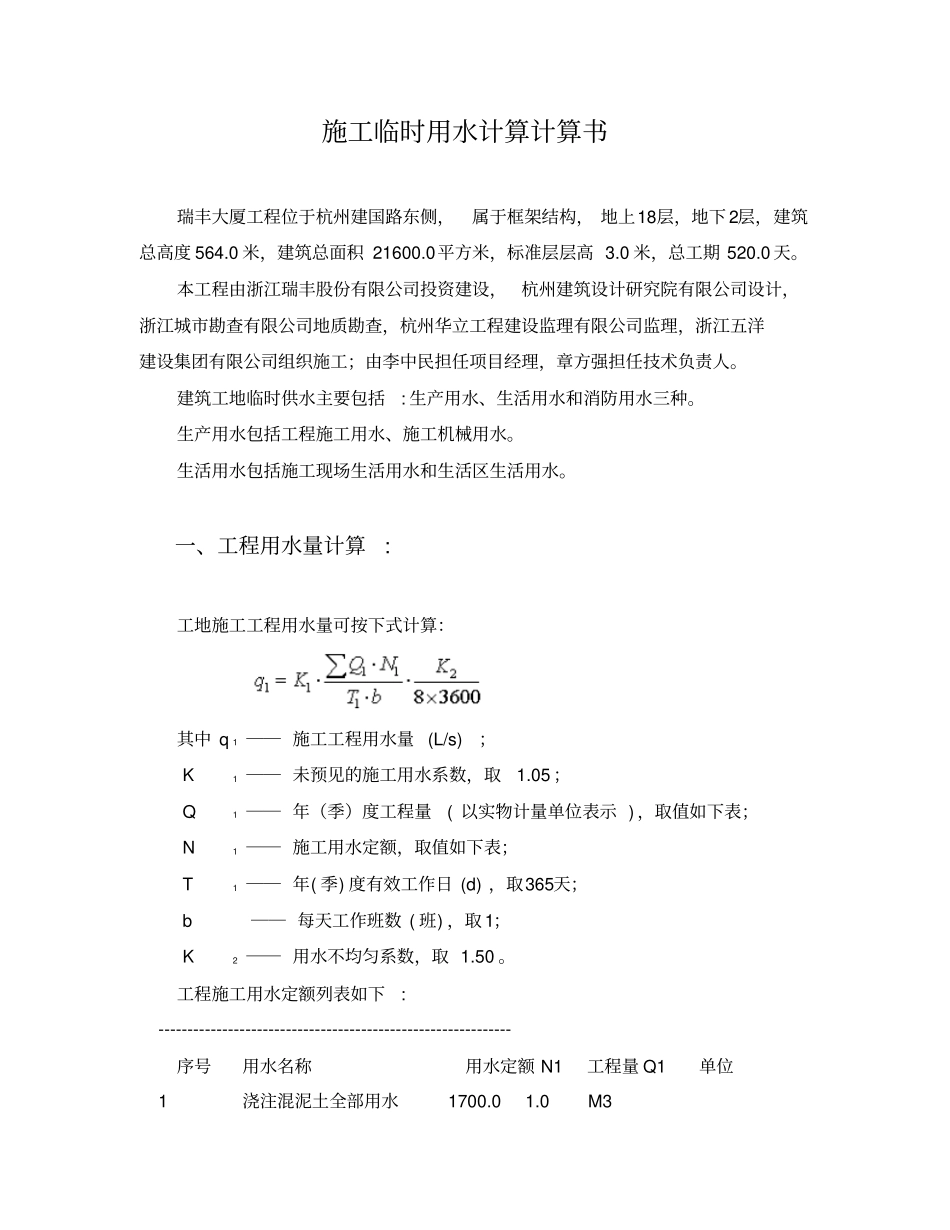

施工临时用水计算计算书瑞丰大厦工程位于杭州建国路东侧,属于框架结构, 地上18层,地下 2层,建筑总高度 564
0 米,建筑总面积 21600
0平方米,标准层层高 3
0 米,总工期 520
本工程由浙江瑞丰股份有限公司投资建设,杭州建筑设计研究院有限公司设计,浙江城市勘查有限公司地质勘查,杭州华立工程建设监理有限公司监理,浙江五洋建设集团有限公司组织施工;由李中民担任项目经理,章方强担任技术负责人
建筑工地临时供水主要包括: 生产用水、生活用水和消防用水三种
生产用水包括工程施工用水、施工机械用水
生活用水包括施工现场生活用水和生活区生活用水
一、工程用水量计算: 工地施工工程用水量可按下式计算:其中 q 1 ── 施工工程用水量 (L/s); K1 ── 未预见的施工用水系数,取1
05 ; Q1 ── 年(季)度工程量 ( 以实物计量单位表示 ) ,取值如下表; N1 ── 施工用水定额,取值如下表; T1 ── 年( 季) 度有效工作日 (d) ,取365天; b ── 每天工作班数 ( 班) ,取 1; K2 ── 用水不均匀系数,取 1
工程施工用水定额列表如下: ------------------------------------------------------------- 序号用水名称用水定额 N1 工程量 Q1 单位 1 浇注混泥土全部用水 1700

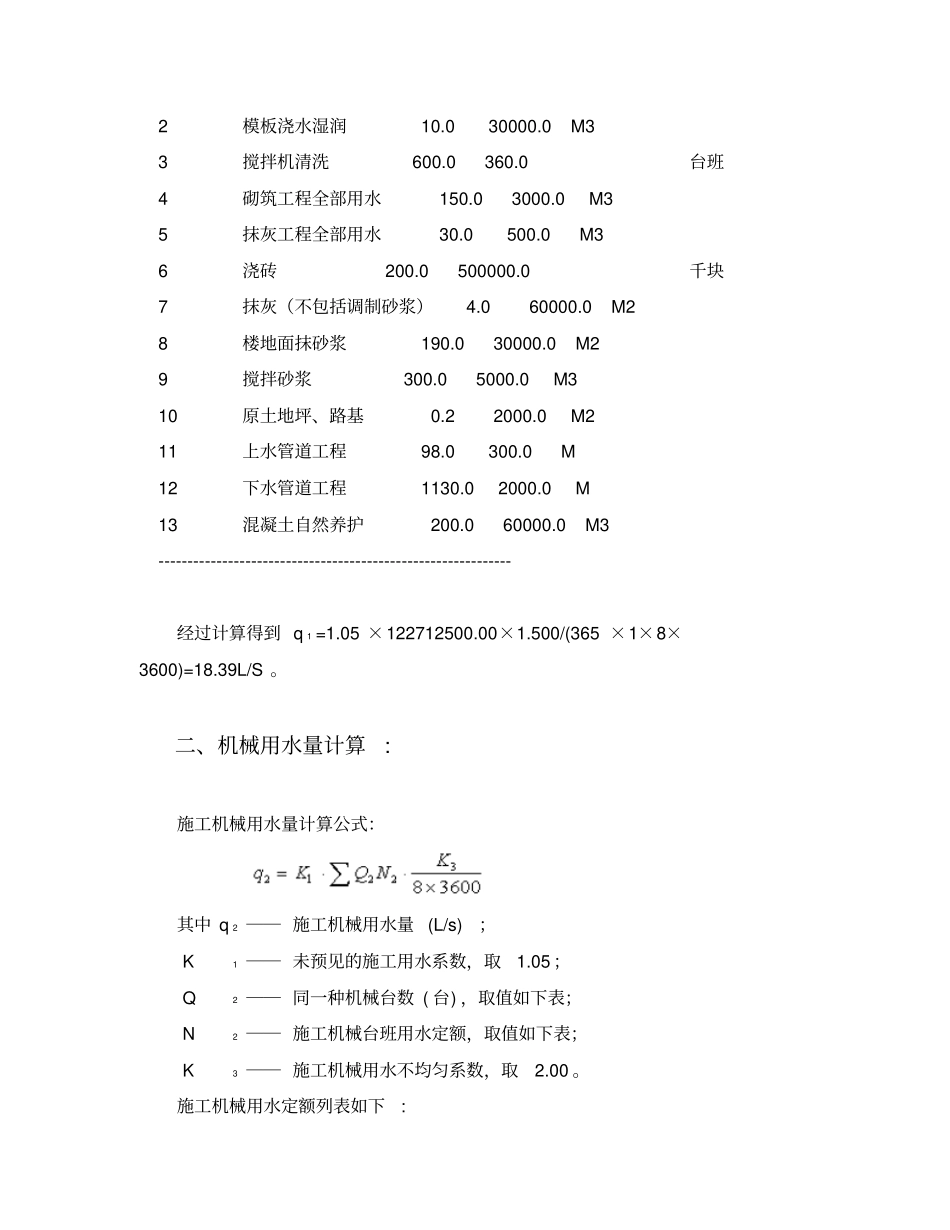

0 M3 2 模板浇水湿润 10
0 30000
0 M3 3 搅拌机清洗 600
0 台班 4 砌筑工程全部用水 150
0 3000
0 M3 5 抹灰工程全部用水 30
0 M3 6 浇砖 200
0 500000
0 千块 7 抹灰(不包括调制砂浆) 4
0 60000
0 M2 8 楼地面抹砂浆 190
0 30000
0 M2 9 搅拌
