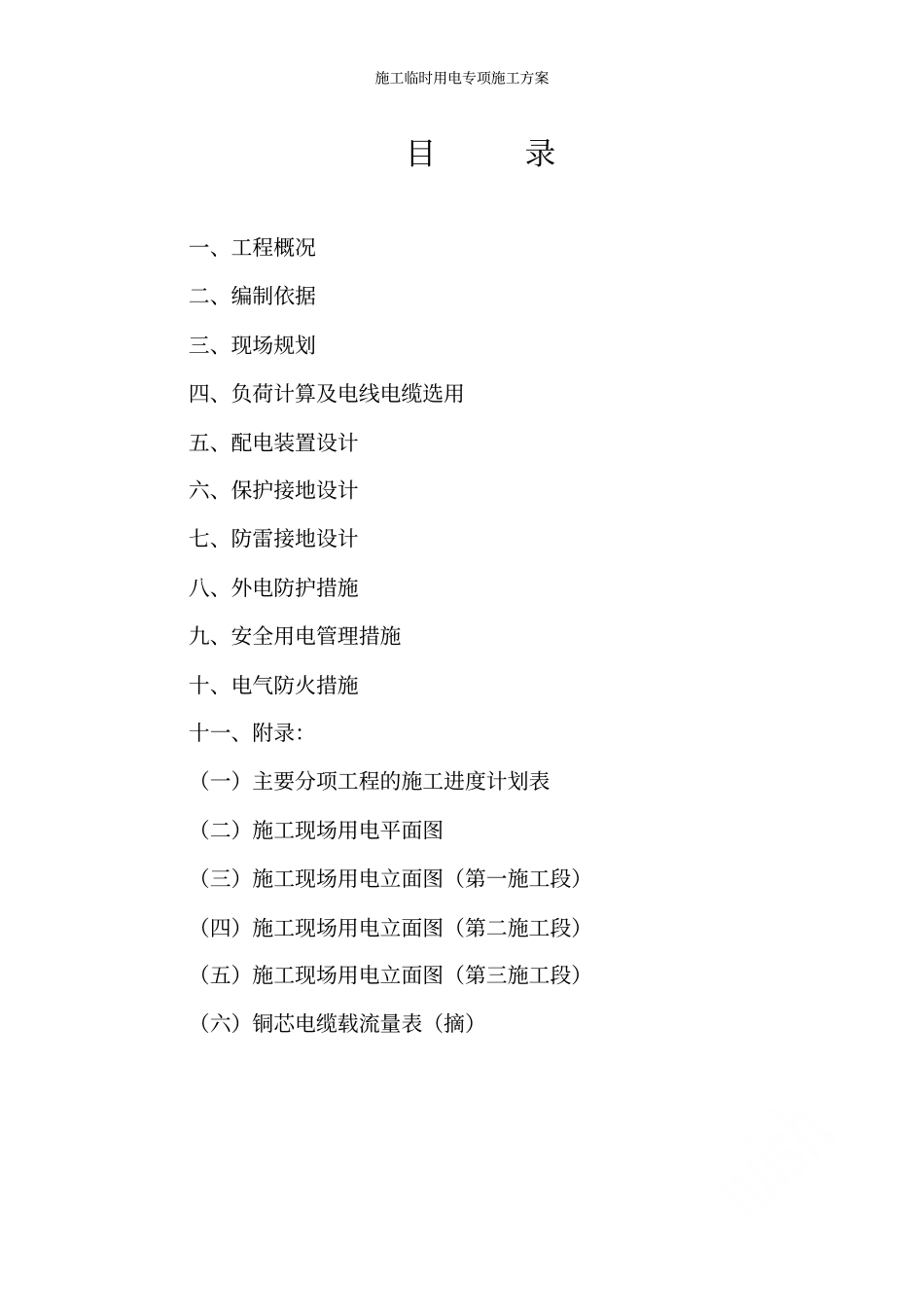

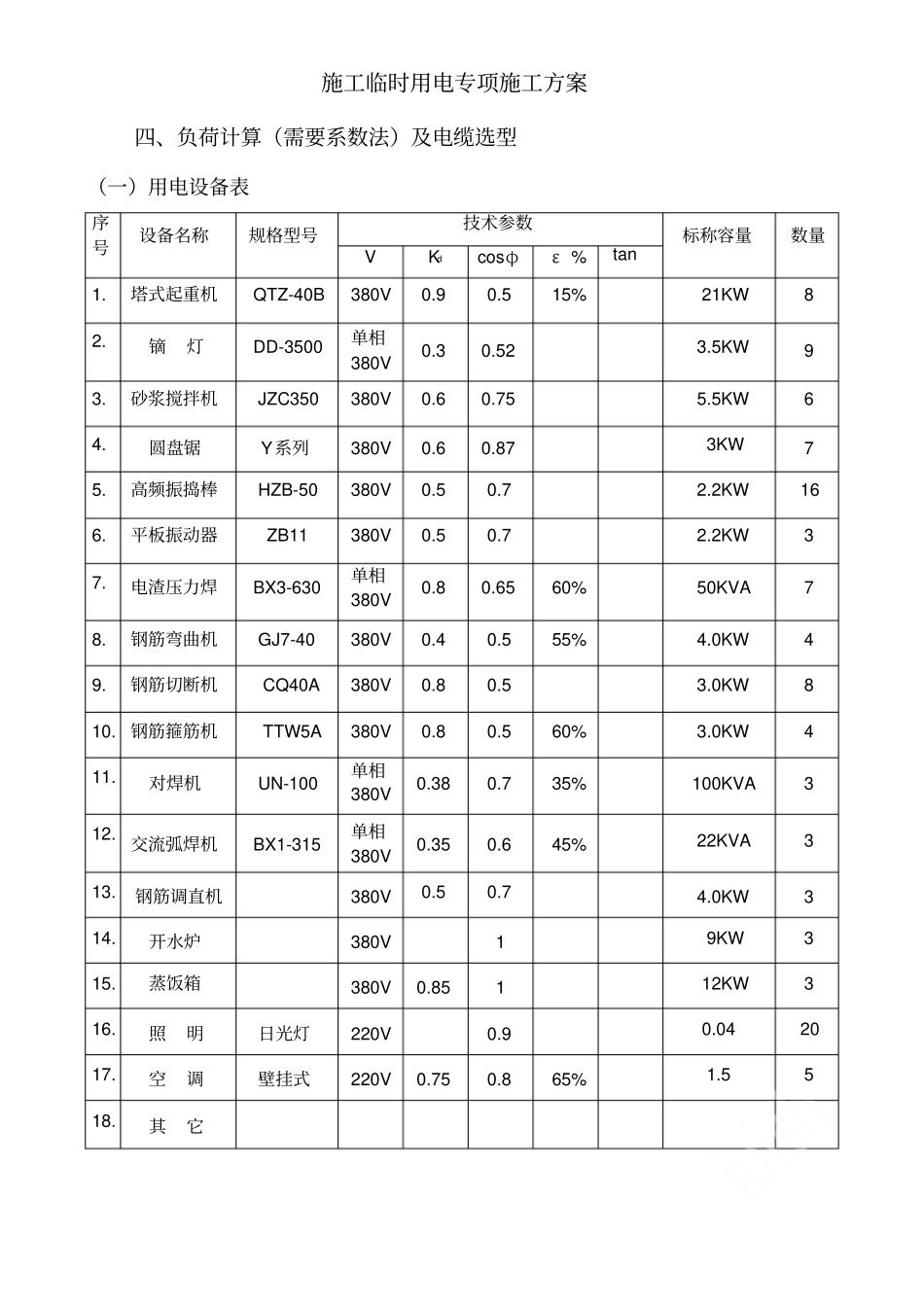

施工临时用电专项施工方案目录一、工程概况二、编制依据三、现场规划四、负荷计算及电线电缆选用五、配电装置设计六、保护接地设计七、防雷接地设计八、外电防护措施九、安全用电管理措施十、电气防火措施十一、附录:(一)主要分项工程的施工进度计划表(二)施工现场用电平面图(三)施工现场用电立面图(第一施工段)(四)施工现场用电立面图(第二施工段)(五)施工现场用电立面图(第三施工段)(六)铜芯电缆载流量表(摘)施工临时用电专项施工方案一、工程概况工程名称:红旗花苑A 区一标段建设单位:仪征市城市建设发展有限公司地理位置:仪征经济开发区红旗村建筑面积: 92194 M2计划工期: 450 天施工进度计划及现场平面布置见附录二、编制依据编制依据主要包括以下规程规范及资料:《建设工程施工现场供用电安全规范》GB50194-93 《施工现场临时用电安全技术规范》JGJ46-2005 《建筑施工安全检查标准》JGJ59-2011 《工矿企业电气工程师手册》中国水利水电出版社《建筑施工现场临时用电设计》四川科学技术出版社《铜芯电线电缆载流量标准》全国建筑电气标准化技术委员会施工组织设计相关内容以及进度计划表三、现场规划:根据现场实际勘察情况及工期进度要求,拟将施工现场划分为三个施工板块,设置三个一级配电箱 (即 1#电房、2#电房和 3#电房),电源从业主指定的低压配电室将线路引至3#电房,再依次采用链式接线方式接至2#电房和 1#电房。每个施工段分别从各自一级配电箱采用放射式接线方式将电源相继引入各施工用电点,整个现场用电配电方式采用TN-S 系统,严格按 JGJ46-2005《建筑施工现场临时用电安全技术规范》强制性条文执行,做好用电机械与电动工具的接地、接零保护,保证其安全运行。对负荷比较大的配电点可用单独回路配电,对负荷较远又比较小的配电点上的分箱可采用树干式配电方式,总箱中的一路配线先到较近负荷点的分配电箱,再到较远的负荷点分配电箱,一路线上带的分配电箱数量一般为2-3 个,由分配电箱至设备开关箱配线采用放射式或链式配线,对重要负荷或较大负荷采用放射式单路直配,对较小的负荷可采用链式配线。电缆敷设方式采用挖沟地埋和电缆沟并举,敷设路径原则上沿干道边测, 地表做好标识。电箱架设高度统一为箱体中心点距地1.5 米。施工临时用电专项施工方案四、负荷计算(需要系数法)及电缆选型(一)用电设备表序号设备名称规格型号技术参数标称容量数量V Kdcosφε % tan1.塔...
