电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工临时用电方案VIP免费

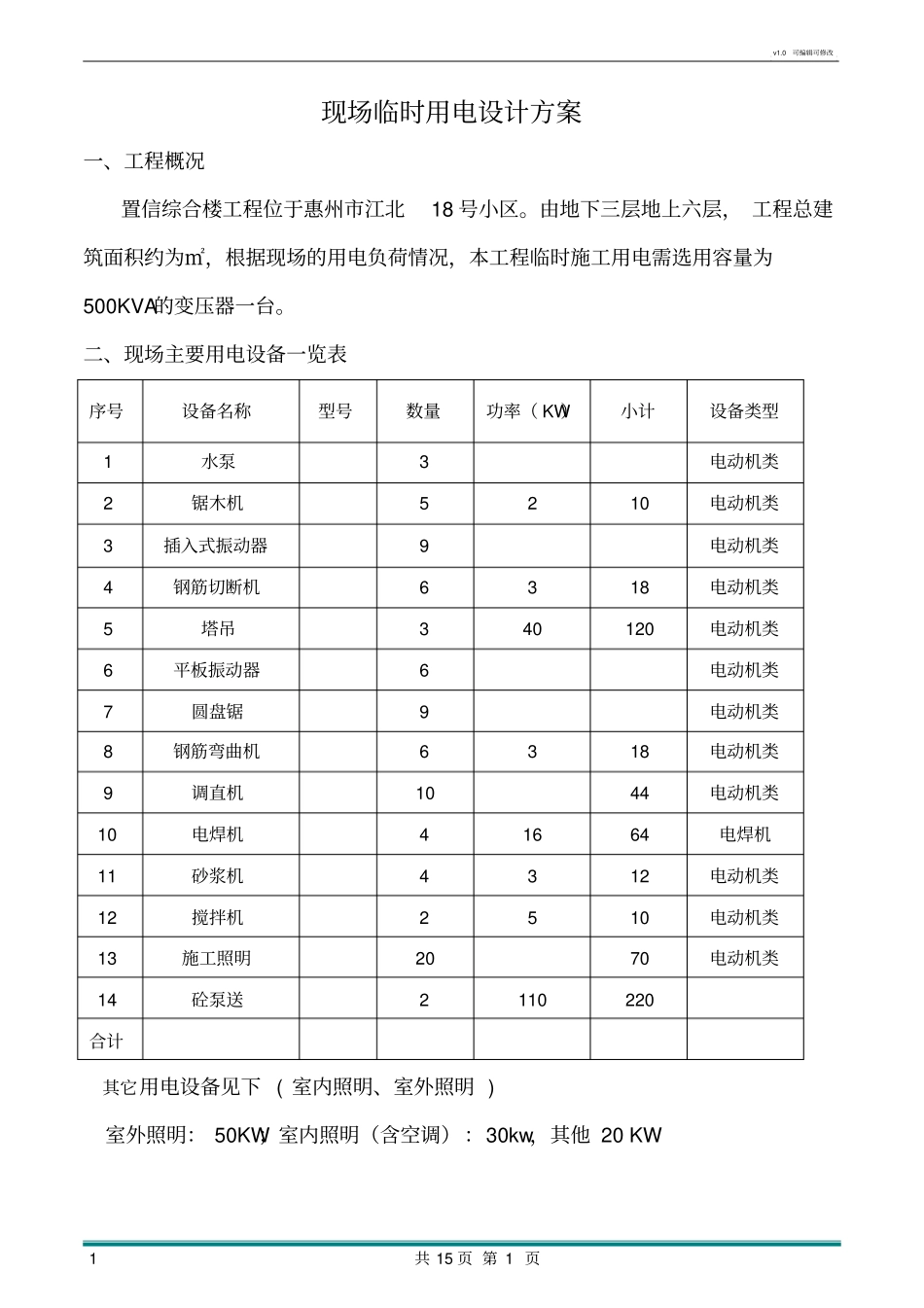

施工临时用电方案_第1页
1/15
施工临时用电方案_第2页
2/15
施工临时用电方案_第3页
3/15
v1.0 可编辑可修改1 共 15 页 第 1 页现场临时用电设计方案一、工程概况置信综合楼工程位于惠州市江北18 号小区。由地下三层地上六层, 工程总建筑面积约为㎡,根据现场的用电负荷情况,本工程临时施工用电需选用容量为500KVA的变压器一台。二、现场主要用电设备一览表序号设备名称型号数量功率( KW)小计设备类型1水泵3电动机类2锯木机5210电动机类3插入式振动器9电动机类4钢筋切断机6318电动机类5塔吊340120电动机类6平板振动器6电动机类7圆盘锯9电动机类8钢筋弯曲机6318电动机类9调直机1044电动机类10电焊机41664电焊机11砂浆机4312电动机类12搅拌机2510电动机类13施工照明2070电动机类14砼泵送2110220合计其它用电设备见下 ( 室内照明、室外照明 )室外照明: 50KW;室内照明(含空调):30kw,其他 20 KWv1.0 可编辑可修改2 共 15 页 第 2 页三、设计内容和步骤一)设计依据和原则1、根据《施工现场临时用电安全技术规范》JGJ46-2005 规定,本供电系统采用TN-S(三相五线制)供电。2、总配电箱至分配电箱, 分配电箱至开关箱的线路采用埋电杆架空敷设,开关箱至机具、照明采用架空线路和加保护套管相结合。因现场工地的施工区域大,为便于临时用电线路的维护和管理,将整个施工场地划分为两个供电区,分二条主干线分别从箱式变电站引至各二级配电箱,再由分配电箱引入开关箱,。二) 用电负荷计算建筑工地临时用电供电,包括动力与照明用电两种,负荷计算主要是根椐施工现场用电情况计算用电设备、配电线路,主要从下列因素考虑:1、全工地所用的机械动力设备,其它电气工具及照明用电数量;2、施工总进度计划中施工高峰阶段同时用电的机械设备最高数量;3、各种用电设备在工作中同时使用的情况。计算用电负荷如下:㈠设备容量的计算⑴塔式起重机Kx=,cosφ =,tan ψ =将 Jc=60%统一换算到 Jc1=50%的定额容量 Pjs=Kx*Pc=*3*50.0/60.0*40= KW⑵照明Kx=,cosφ =,tan ψ =v1.0 可编辑可修改3 共 15 页 第 3 页Pjs=Kx*Pc=*100=50 KW⑶钢筋切断机Kx=,cosφ =,tan ψ =Pjs=Kx*Pc=*6*3= KW⑷钢筋弯曲机Kx=,cosφ =,tan ψ =Pjs=Kx*Pc=*6*3= KW⑸交流电焊机 Kx=,cosφ =,tan ψ =将 Jc=50%统一换算到 Jc1=100%的定额容量 Pjs=Kx*Pc=*00.1/50..0*(4*16+2*50+2*13)= KW⑹钢筋切割机Kx=,cosφ =,tan ψ =将 Jc=50%统一换算到 Jc1=100%的定额容量 Pjs=Kx*Pc=*6*00.1/50..0*...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工临时用电方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
