施工人员和材料投入计划及其保证措施工程名称: *********4S店幕墙工程1

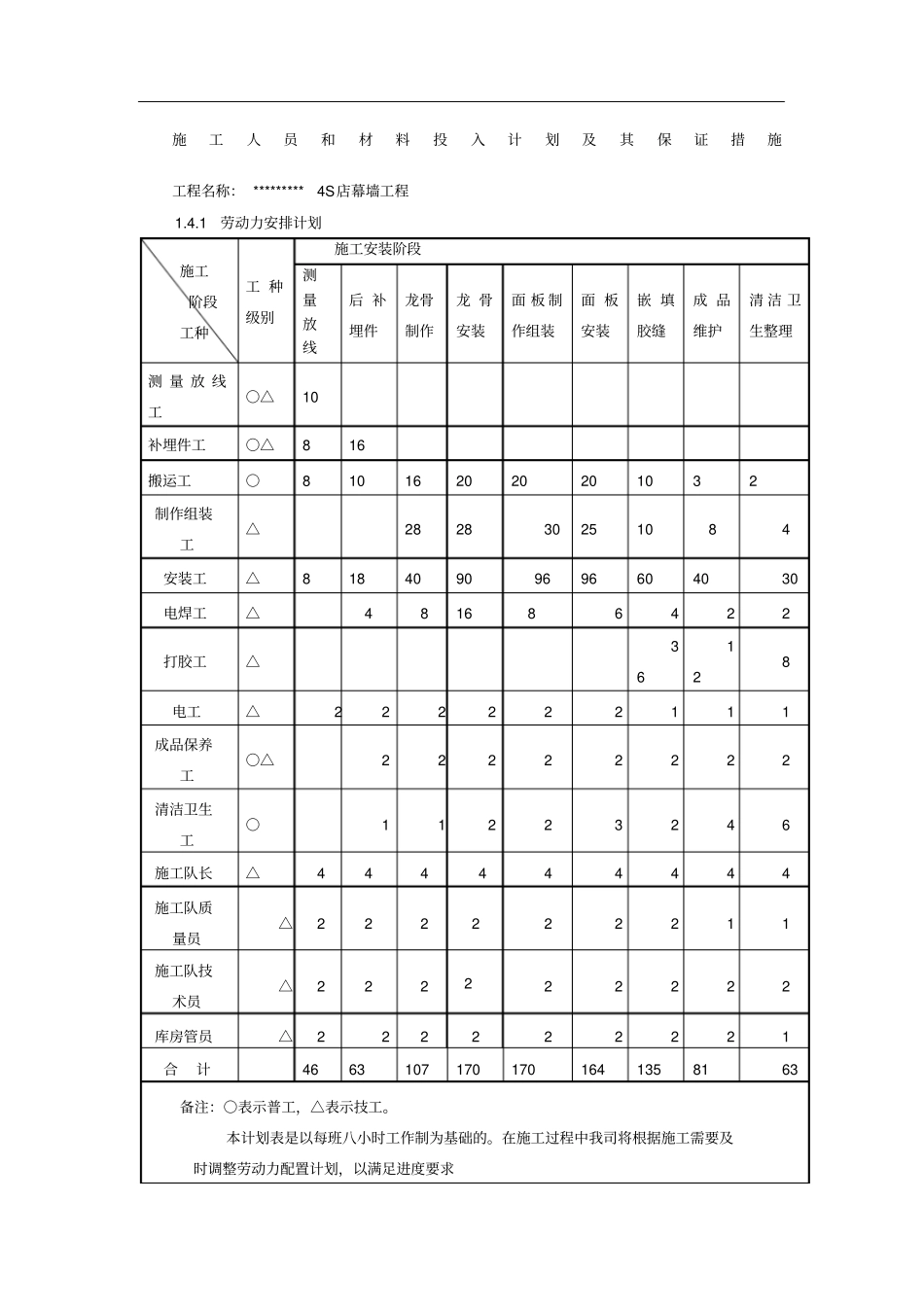

1劳动力安排计划施工阶段工种工 种级别施工安装阶段测量放线后 补埋件龙骨制作龙 骨安装面 板 制作组装面 板安装嵌 填胶缝成 品维护清 洁 卫生整理测 量 放 线工○△10 补埋件工○△8 16 搬运工○8 10 16 20 20 20 10 3 2 制作组装工△28 28 30 25 10 8 4 安装工△8 18 40 90 96 96 60 40 30 电焊工△4 8 16 8 6 4 2 2 打胶工△36 12 8 电工△2 2 2 2 2 2 1 1 1 成品保养工○△2 2 2 2 2 2 2 2 清洁卫生工○1 1 2 2 3 2 4 6 施工队长△4 4 4 4 4 4 4 4 4 施工队质量员△2 2 2 2 2 2 2 1 1 施工队技术员△2 2 2 2 2 2 2 2 2 库房管员△2 2 2 2 2 2 2 2 1 合计46 63 107 170 170 164 135 81 63 备注:○表示普工,△表示技工
本计划表是以每班八小时工作制为基础的
在施工过程中我司将根据施工需要及时调整劳动力配置计划,以满足进度要求1

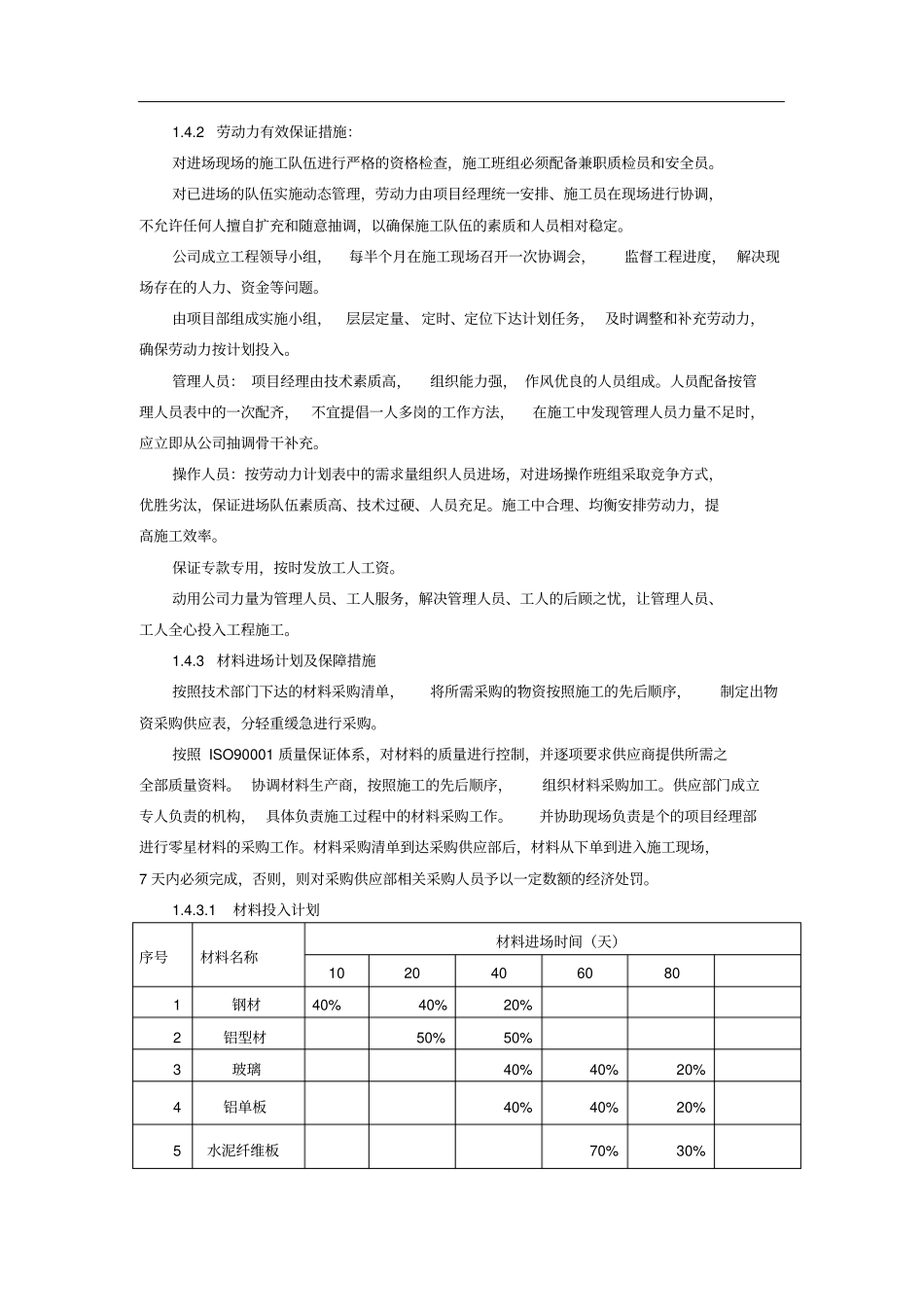

2劳动力有效保证措施:对进场现场的施工队伍进行严格的资格检查,施工班组必须配备兼职质检员和安全员
对已进场的队伍实施动态管理,劳动力由项目经理统一安排、施工员在现场进行协调,不允许任何人擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定
公司成立工程领导小组,每半个月在施工现场召开一次协调会,监督工程进度, 解决现场存在的人力、资金等问题
由项目部组成实施小组,层层定量、 定时、定位下达计划任务, 及时调整和补充劳动力,确保劳动力按计划投入
管理人员: 项目经理由技术素质高,组织能力强, 作风优良的人员组成
人员配备按管理人员表中的一次配齐
