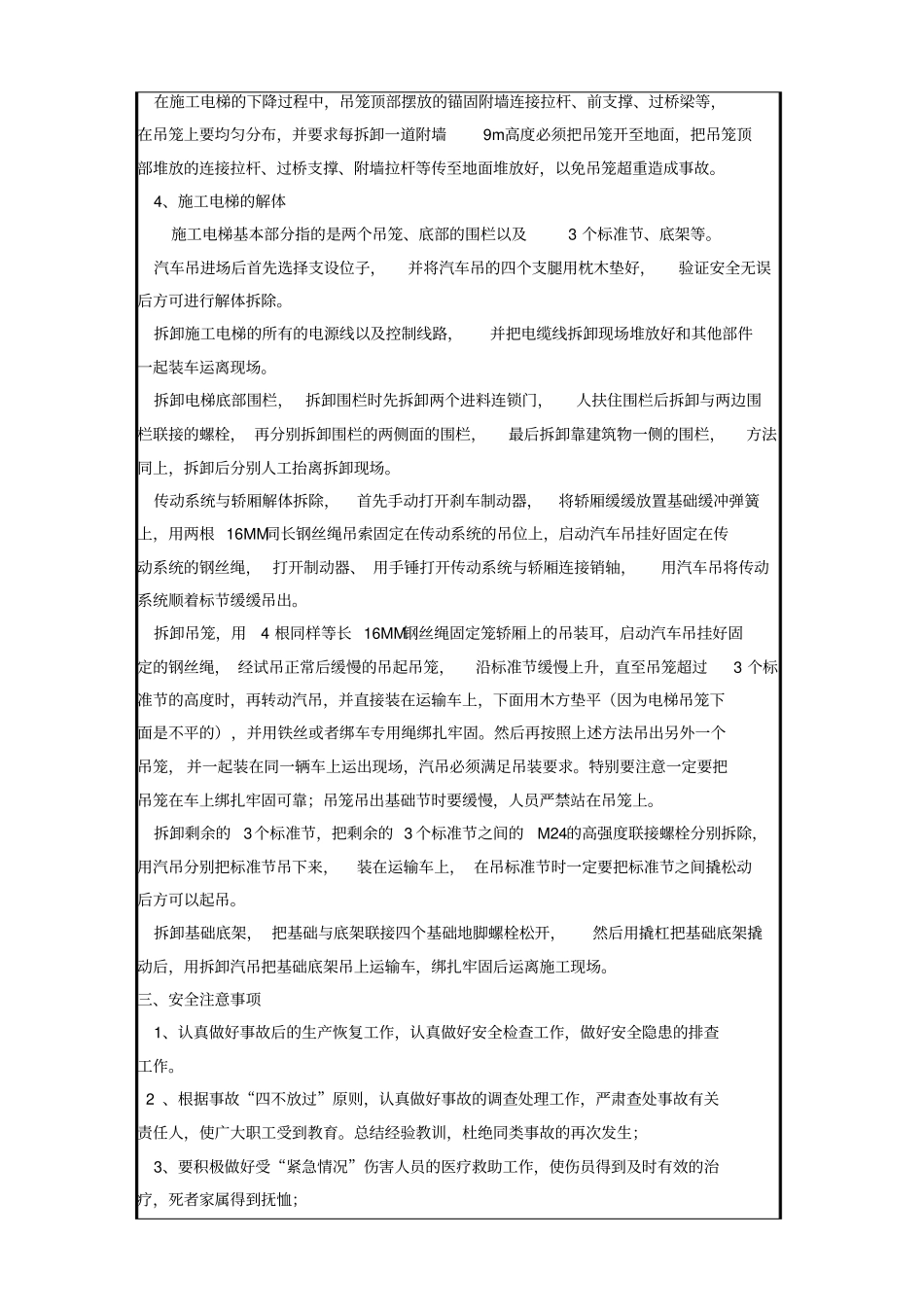

中国建筑项目管理表格分项工程交底卡表格编号CSCEC8B-EQ-B20504工程名称青浦区重固镇福贸路北侧16-13农贸市场项目楼栋号本工程分项工程名称施工升降机拆除技术交底工程量分包公司负责人交底内容一、作业人员组织及职责1、人员分工及职责:1、拆除负责人职责:(1)全面负责拆除作业的安全、协调和人员调配等工作;(2)召开拆除人员会议,进行全面的安全技术交底。2、现场负责人职责:对拆卸作业的技术和质量负责,牢固树立安全第一的思想,按照操作规程和说明书的要求精心组织和指挥拆卸作业。3、拆除工职责:在负责人指挥下,按照拆卸程序从事各部件的拆卸,一切作业均需有负责人的指令,不得擅自作业。电工职责:做好拆卸前电气部分的检查工作,按照拆卸进度及时接通线路。5、司机职责:拆卸前,协助电工、拆卸工做好升降机的各部检查工作,准确操作,并及时收集、保管好工具及另配件。2、拆卸作业过程中的安全注意事项:1.要设置安全警戒区域,派专人警戒,严禁无关人员进入;2.雨天和风速大于13m/s 时停止拆除作业;3.施工升降机降节时基础围栏必须保证完好,以防无关人员进入;4.拆卸过程中吊笼上下行时必须将加节按钮盒移至吊笼顶部操作,严禁在吊笼内开行;5.用塔吊配合拆卸时,指挥信号必须简洁、明了清晰;6.吊笼运行时,人的各个部位严禁伸出吊笼护栏;7.拆卸作业过程中吊笼荷载严禁超过工作载重量;8.拆线由电工完成;9.所有作业人员必须戴好安全帽,高空作业必须系好安全带,严禁穿硬底鞋作业;10. 拆卸附墙架,连系梁时,操作人员必须挂好安全带;11. 严禁酒后从事拆除作业;12. 所有作业人员必须一切行动听指挥,吊笼拆除过程必须由专职司机操作;3、拆卸基本要求1.参与拆卸的人员必须熟悉施工升降机的性能,结构特点,并有熟练的操作技术和排出故障的能力。2.拆卸过程中,必须有专人负责,统一指挥。3.施工现场,从变压器(或配电房)到施工升降机电源箱,必须有专线供电。4.遇有雨、雷、雾或风速超过13m/s 的恶劣天气不得进行拆除作业。5、设置警戒线,禁止无关人员进入拆除现场。二、升降机拆除步骤及方法1、施工电梯标准节的降节拆卸将吊笼的控制按钮盒的多芯插头插在控制箱的专用插座上,把自卸吊杆接通电源,将施工电梯吊笼开至最上端的上极限开关位置,拆除上限位及上极限开关的挡板后,再把吊笼开至最上面二个标准节上端下50 ㎝处。(注、 极限限位板拆除后,把极限限位杆用拉线连接到轿厢顶部,防止接触器粘连...
