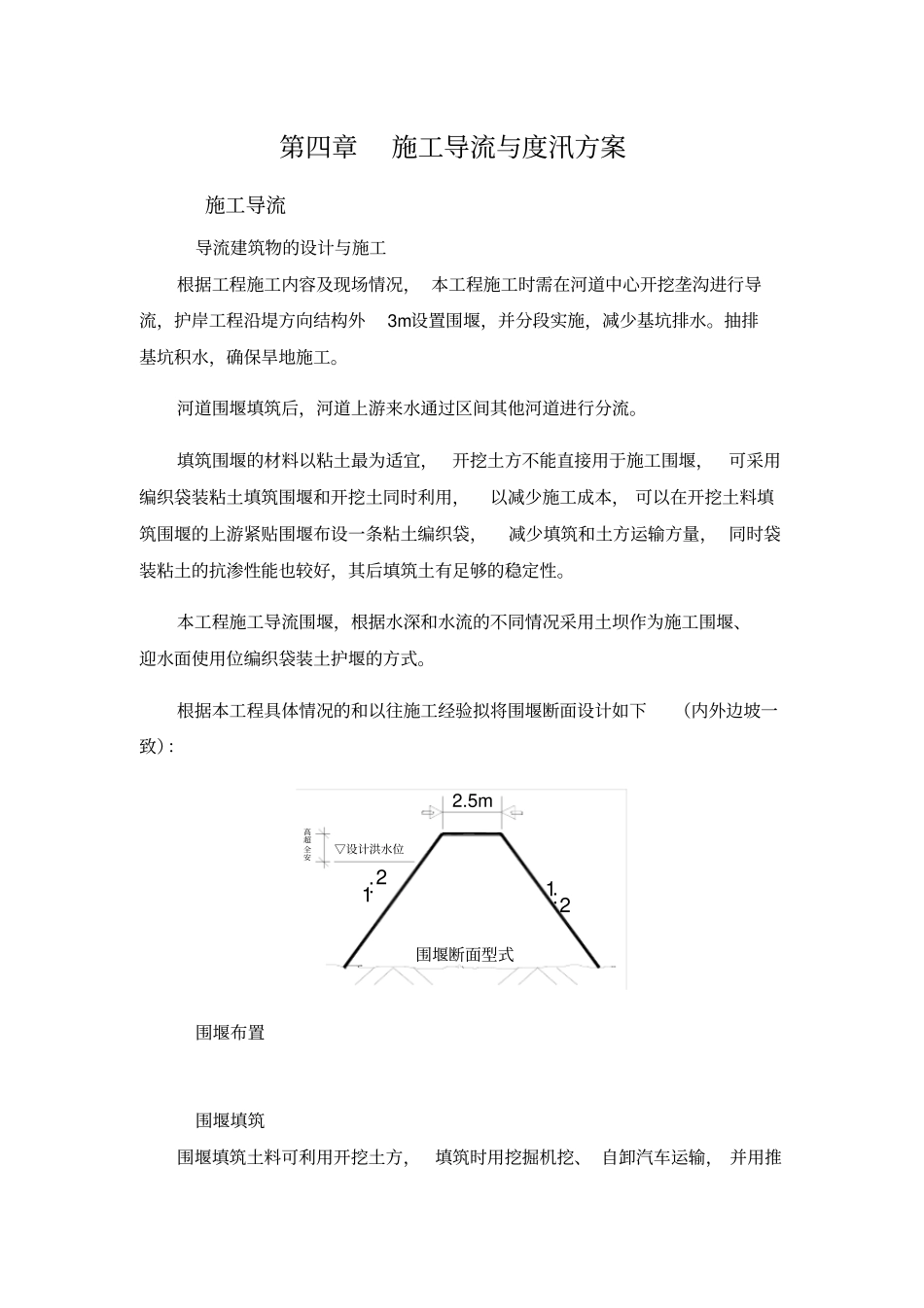

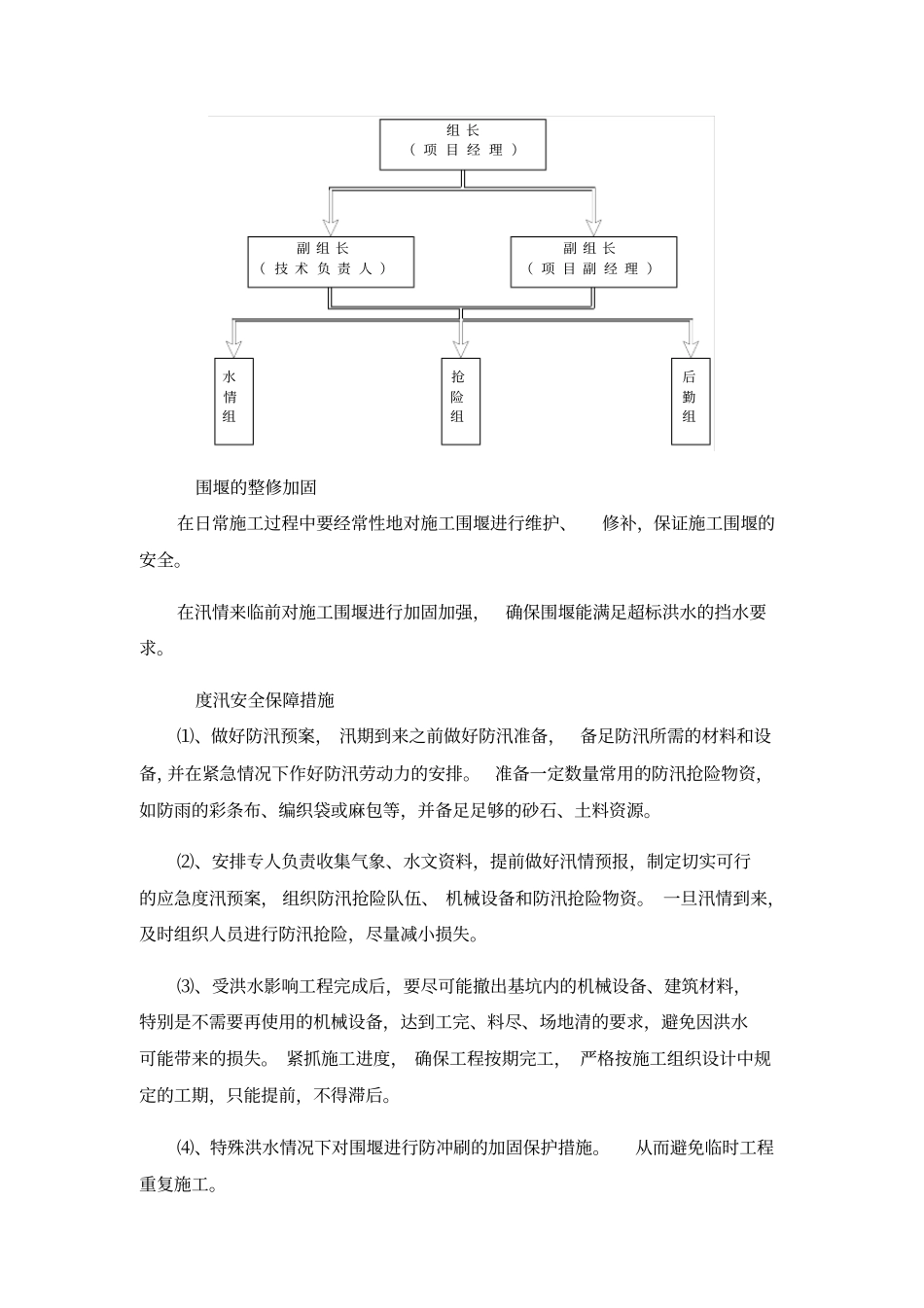

第四章施工导流与度汛方案施工导流导流建筑物的设计与施工根据工程施工内容及现场情况, 本工程施工时需在河道中心开挖垄沟进行导流,护岸工程沿堤方向结构外3m设置围堰,并分段实施,减少基坑排水。抽排基坑积水,确保旱地施工。河道围堰填筑后,河道上游来水通过区间其他河道进行分流。填筑围堰的材料以粘土最为适宜,开挖土方不能直接用于施工围堰,可采用编织袋装粘土填筑围堰和开挖土同时利用,以减少施工成本, 可以在开挖土料填筑围堰的上游紧贴围堰布设一条粘土编织袋,减少填筑和土方运输方量, 同时袋装粘土的抗渗性能也较好,其后填筑土有足够的稳定性。本工程施工导流围堰,根据水深和水流的不同情况采用土坝作为施工围堰、迎水面使用位编织袋装土护堰的方式。根据本工程具体情况的和以往施工经验拟将围堰断面设计如下(内外边坡一致):围堰断面型式2.5m1:21:2▽设计洪水位安全超高围堰布置围堰填筑围堰填筑土料可利用开挖土方,填筑时用挖掘机挖、 自卸汽车运输, 并用推土机平整碾压密实。其压实度符合设计及规范的要求。围堰的拆除主体工程施工结束后, 为了不至于阻碍工程的运行, 需对施工围堰进行拆除。围堰拆除时, 按照监理人的指示, 将废渣运到监理人指定的地点堆放,残渣要彻底清理干净。做到施工现场整洁有序。施工期排水措施本工程施工期排水主要有: 基坑内积水、 基坑经常性降水、 堰体与基础的渗漏水、施工过程中的废水等排水系统的设计和施工。基坑排水可以采取明沟排水与基坑降水相结合的方法进行。 基坑内来水主要为围堰渗水和开挖后的基坑地下渗水。具体的排水措施主要有: 在围堰内侧开放排水明沟, 明沟位置距围堰坝址2m 左右为宜。明沟深度设计为,明沟宽度设计为左右。开挖集水坑,所有来水通过排水沟汇集到集水坑中,使用排水泵抽排到河道中。基坑明排水沟布置如下图所示:安全度汛措施本公司针对本工程的特点将具体将采取以下措施。度汛组织机构建立健全项目度汛组织体系, 成立以项目经理为组长、 项目副经理及项目技术负责人为副组长的安全度汛领导小组, 下设水情组、抢险组及后勤组(见下图)。副 组 长( 技 术 负 责 人 )副 组 长( 项 目 副 经 理 )后勤组抢险组水情组组 长( 项 目 经 理 )围堰的整修加固在日常施工过程中要经常性地对施工围堰进行维护、修补,保证施工围堰的安全。在汛情来临前对施工围堰进行加固加强,确保围堰能满足超标洪水的挡...
