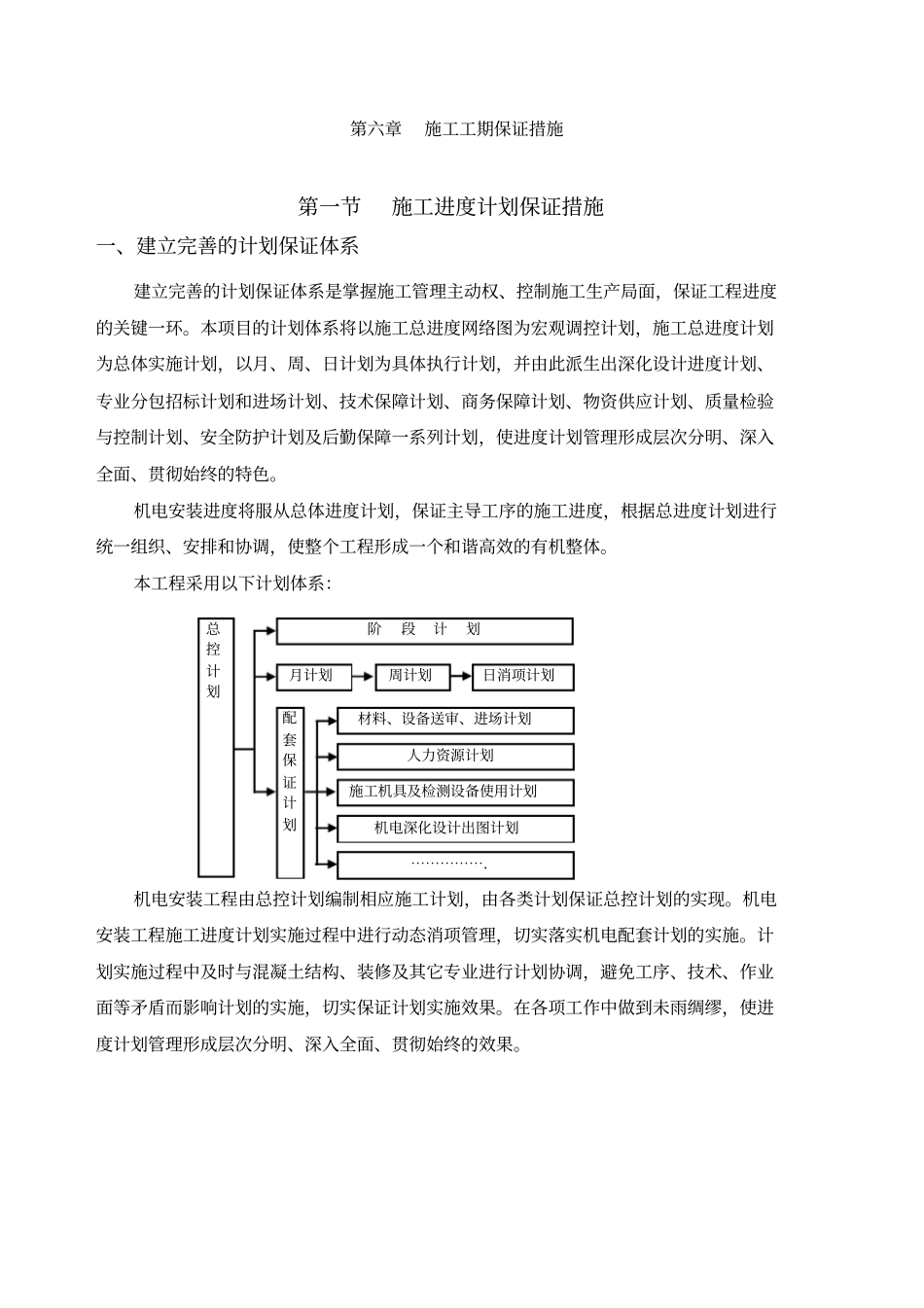

第六章施工工期保证措施第一节施工进度计划保证措施一、建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环
本项目的计划体系将以施工总进度网络图为宏观调控计划,施工总进度计划为总体实施计划,以月、周、日计划为具体执行计划,并由此派生出深化设计进度计划、专业分包招标计划和进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,使进度计划管理形成层次分明、深入全面、贯彻始终的特色
机电安装进度将服从总体进度计划,保证主导工序的施工进度,根据总进度计划进行统一组织、安排和协调,使整个工程形成一个和谐高效的有机整体
本工程采用以下计划体系:机电安装工程由总控计划编制相应施工计划,由各类计划保证总控计划的实现
机电安装工程施工进度计划实施过程中进行动态消项管理,切实落实机电配套计划的实施
计划实施过程中及时与混凝土结构、装修及其它专业进行计划协调,避免工序、技术、作业面等矛盾而影响计划的实施,切实保证计划实施效果
在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的效果
阶段计划月计划周计划日消项计划材料、设备送审、进场计划机电深化设计出图计划施工机具及检测设备使用计划人力资源计划⋯⋯⋯⋯⋯

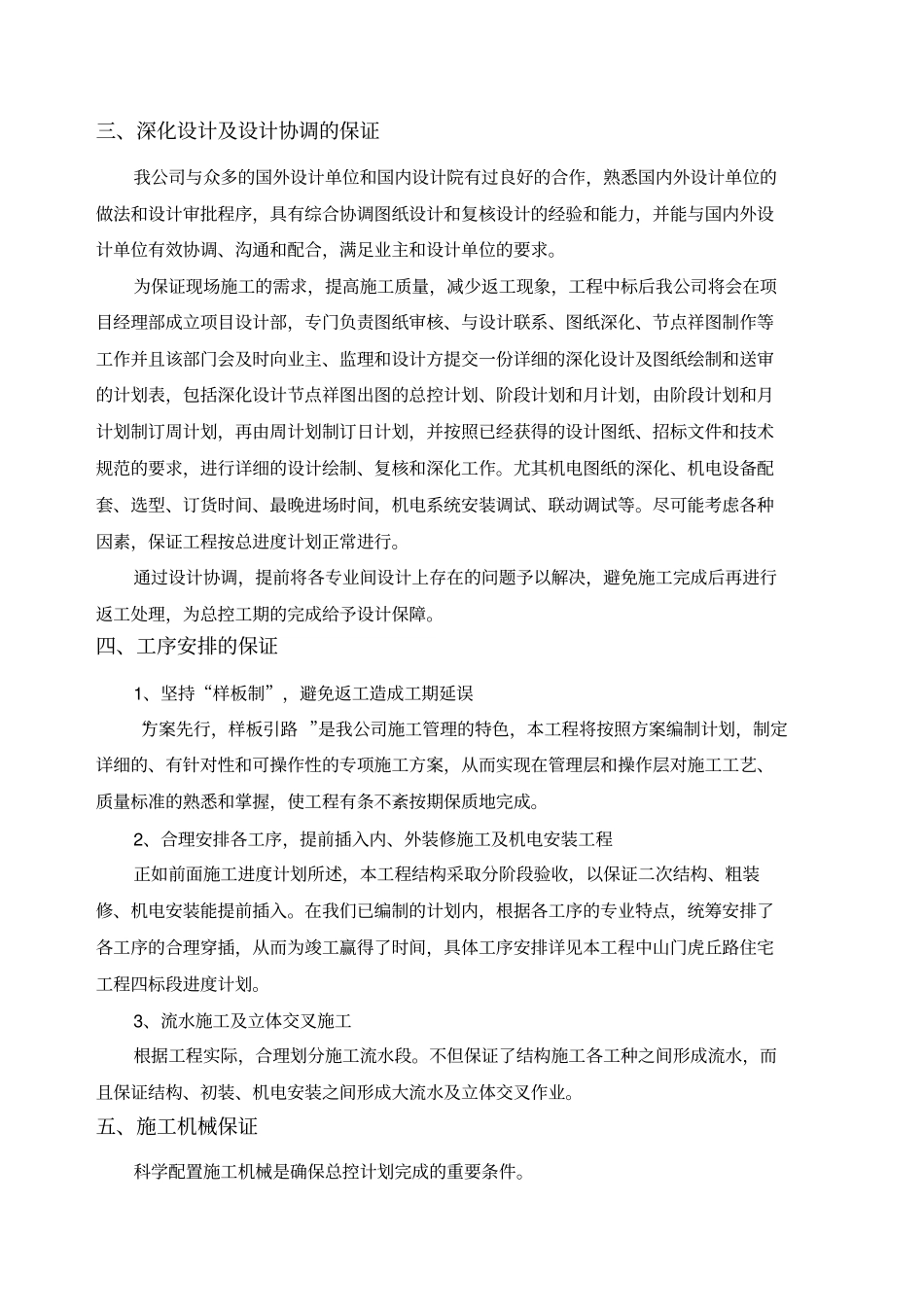

总控计划配套保证计划三、深化设计及设计协调的保证我公司与众多的国外设计单位和国内设计院有过良好的合作,熟悉国内外设计单位的做法和设计审批程序,具有综合协调图纸设计和复核设计的经验和能力,并能与国内外设计单位有效协调、沟通和配合,满足业主和设计单位的要求
为保证现场施工的需求,提高施工质量,减少返工现象,工程中标后我公司将会在项目经理部成立项目设计部,专门负责图纸审核、与设计联系、图纸深化、节点祥图制作等工作并且该部门会及时向业主、监理和设计方提交一份详细的深化设计及图纸绘制
