乐 清 金 马 广 场 Ⅲ 、 Ⅳ 标 段施工电梯搭拆专项方案编 制 :审 核 :批 准 :乐 清 市 成 泰 建 筑 工 程 有 限 公 司二 00 三年十月十八日金马广场 Ⅲ、Ⅳ标段施工电梯搭拆专项方案1 施工电梯搭拆专项方案一、工程概况金马广场位于乐清市清远路向南延伸段的西侧,北面是乐清市人民,南面为石马村,整个工程由A、B、C、D、E五幢 21-30 层高层及 F、G两幢多层和三层裙房组成,共分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四个标段,本工程为Ⅲ、Ⅳ两个标段
Ⅲ标段建筑面积共5632
19M2(其中地下一层1792
51M2 ,地上三层3839
68M2总高 14
92M,为全框架结构
Ⅳ标段总建筑面积22942
71M2(其中地下室一层2866
80M2,地上 28 层共 20075
91M2,总高为 94M,裙房三层,采用框架剪力墙结构,裙房为全框架结构
根据该工程设计的特点和满足施工要求,拟在Ⅳ-3轴以西 3
3M、(Ⅳ— F)至(Ⅳ— H )段(详见外有电梯平面配置图)安装一台外用施工电梯
二、基础设计 SCD200/200J 型升降机起升高度为100M
吊笼重(双笼):2×1600kg 底笼重: 1480kg 导轨架总重(共需68 节,每节重 167kg): 68 ×167kg +240kg(天轮架重) =11596kg 对重重(双对重):2×1300kg 吊笼载重量(双笼):2×2000kg 基础承载近似等于: P=[ (1600×2)+1480+(167×68)+240+(1300×2)+(2000×2)] ×0
2=458kN 按能承受最大压力Pmax=530kN而制作的基础,则符合该升降机的使用要求

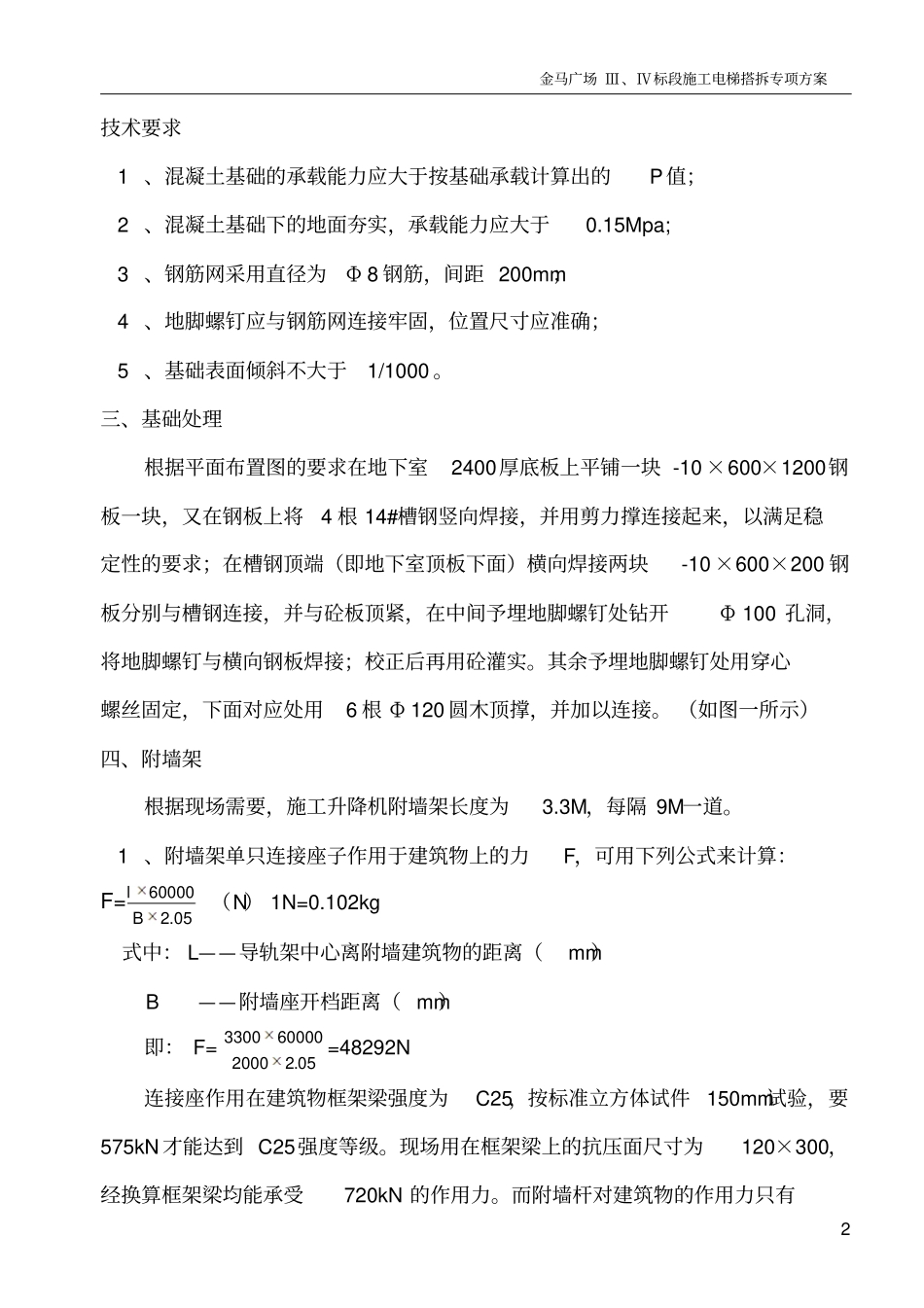

金马广场 Ⅲ、Ⅳ标段施工电梯搭拆专项方案2 技术要求 1 、混凝土基础的承载能力应大于按基础承载计算出的P值; 2 、混凝土基础下的地面夯实,承载能力应大于0
