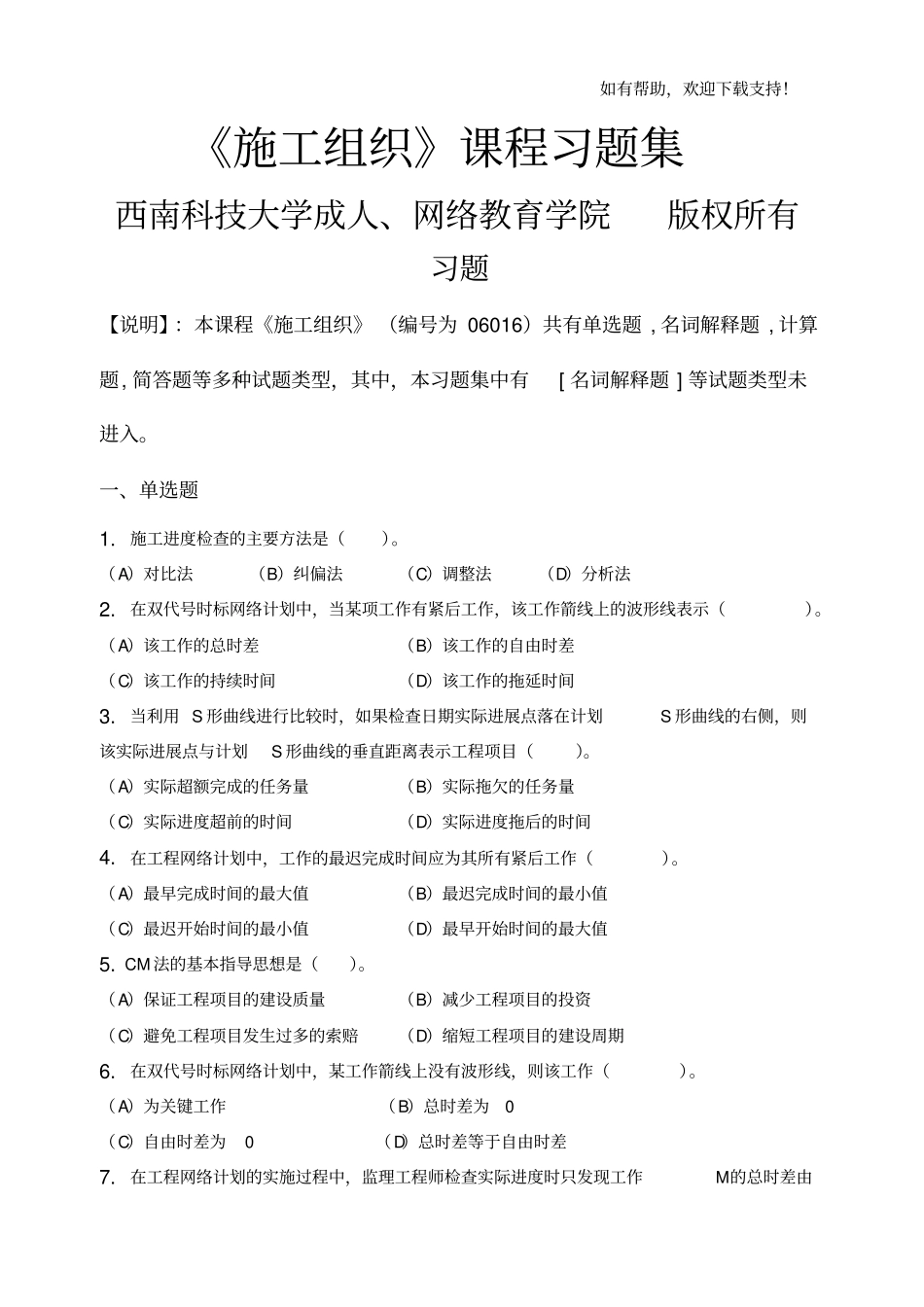

如有帮助,欢迎下载支持!《施工组织》课程习题集西南科技大学成人、网络教育学院版权所有习题【说明】:本课程《施工组织》 (编号为 06016)共有单选题 , 名词解释题 , 计算题, 简答题等多种试题类型,其中,本习题集中有[ 名词解释题 ] 等试题类型未进入。一、单选题1.施工进度检查的主要方法是()。(A)对比法(B)纠偏法(C)调整法(D)分析法2.在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示()。(A)该工作的总时差(B)该工作的自由时差(C)该工作的持续时间(D)该工作的拖延时间3.当利用 S 形曲线进行比较时,如果检查日期实际进展点落在计划S 形曲线的右侧,则该实际进展点与计划S 形曲线的垂直距离表示工程项目()。(A)实际超额完成的任务量(B)实际拖欠的任务量(C)实际进度超前的时间(D)实际进度拖后的时间4.在工程网络计划中,工作的最迟完成时间应为其所有紧后工作()。(A)最早完成时间的最大值(B)最迟完成时间的最小值(C)最迟开始时间的最小值(D)最早开始时间的最大值5. CM 法的基本指导思想是()。(A)保证工程项目的建设质量(B)减少工程项目的投资(C)避免工程项目发生过多的索赔(D)缩短工程项目的建设周期6.在双代号时标网络计划中,某工作箭线上没有波形线,则该工作()。(A)为关键工作(B)总时差为0 (C)自由时差为0 (D)总时差等于自由时差7.在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作M的总时差由如有帮助,欢迎下载支持!原计划的3 变成 -2 天,说明工作M的实际进度()。(A)拖后 3 天,影响工期3 天(B)拖后 5 天,影响工期2 天(C)拖后 2 天,影响工期2 天(D)拖后 5 天,影响工期5 天8.既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是()。(A) S曲线比较法(B)横道图比较法(C)前锋线比较法(D)香蕉线比较法9.当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是()。(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10. 下列属于空间参数的有()。(A)流水节拍( B)施工段( C)流水步距(D)施工过程11. 某分项工程实物工程量为1000 立方米,该分项工程产量定额为10 立方米 / 工日计划每天安排2 班,...
