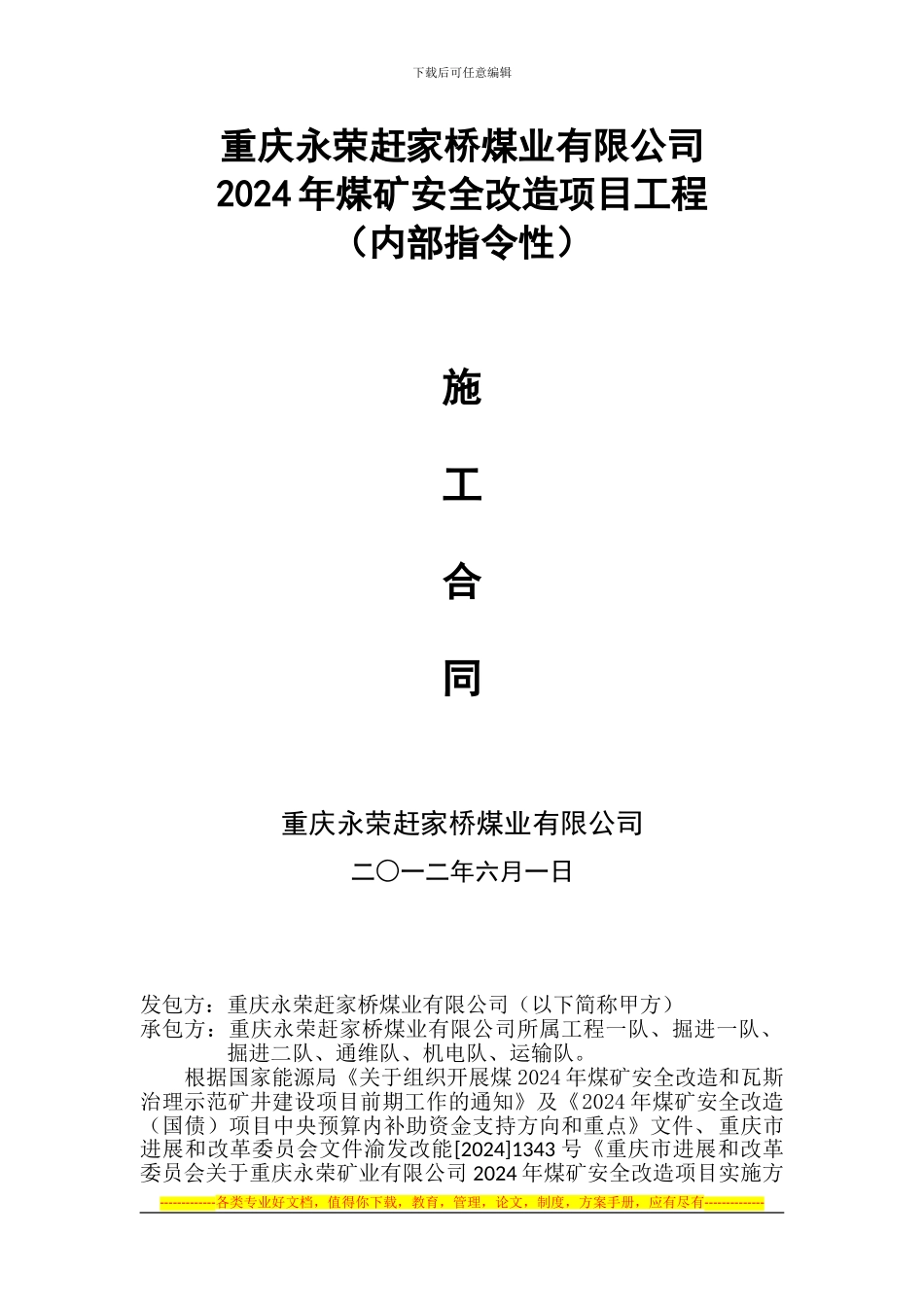

下载后可任意编辑重庆永荣赶家桥煤业有限公司2024 年煤矿安全改造项目工程(内部指令性)施 工 合 同重庆永荣赶家桥煤业有限公司二○一二年六月一日发包方:重庆永荣赶家桥煤业有限公司(以下简称甲方)承包方:重庆永荣赶家桥煤业有限公司所属工程一队、掘进一队、掘进二队、通维队、机电队、运输队
根据国家能源局《关于组织开展煤 2024 年煤矿安全改造和瓦斯治理示范矿井建设项目前期工作的通知》及《2024 年煤矿安全改造(国债)项目中央预算内补助资金支持方向和重点》文件、重庆市进展和改革委员会文件渝发改能[2024]1343 号《重庆市进展和改革委员会关于重庆永荣矿业有限公司 2024 年煤矿安全改造项目实施方-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑案的批复》:重庆永荣赶家桥煤业有限公司 2024 年煤矿安全改造项目除注浆堵水外包外,大部分属矿井自营工程
自营项目工程的实施实行内部指令性责任承包
项目工程实施所涉及的设备、大型材料由重庆永荣物资供销公司或委托重庆能投集团物资公司统一公开招标采购
一、工程概况1
工程名称:重庆永荣赶家桥煤业有限公司 2024 年煤矿安全改造项目工程
工程地点:+200m 水平至+505 水平
工程内容: ⑴ 瓦斯抽采系统改造:①井巷工程:补掘+455m 水平专用瓦斯抽放巷道 1000 米;②钻孔施工:补瓦斯抽采钻孔 3000 米;③设备更新改造:购置 ZY-750 型钻机一套
⑵ 防治水改造:水沟维修:扩刷+200m 水平大巷水沟 1000 米
水平巷刷帮后锚喷,水沟壁浇注和水沟面上盖板等
工程立项批准文号:渝发改能[2024]1343 号
资金来源:中央预算内专项资金、重庆市配套资金、重庆永荣赶家桥煤业有限公司自筹资金
二、工程承包范围
