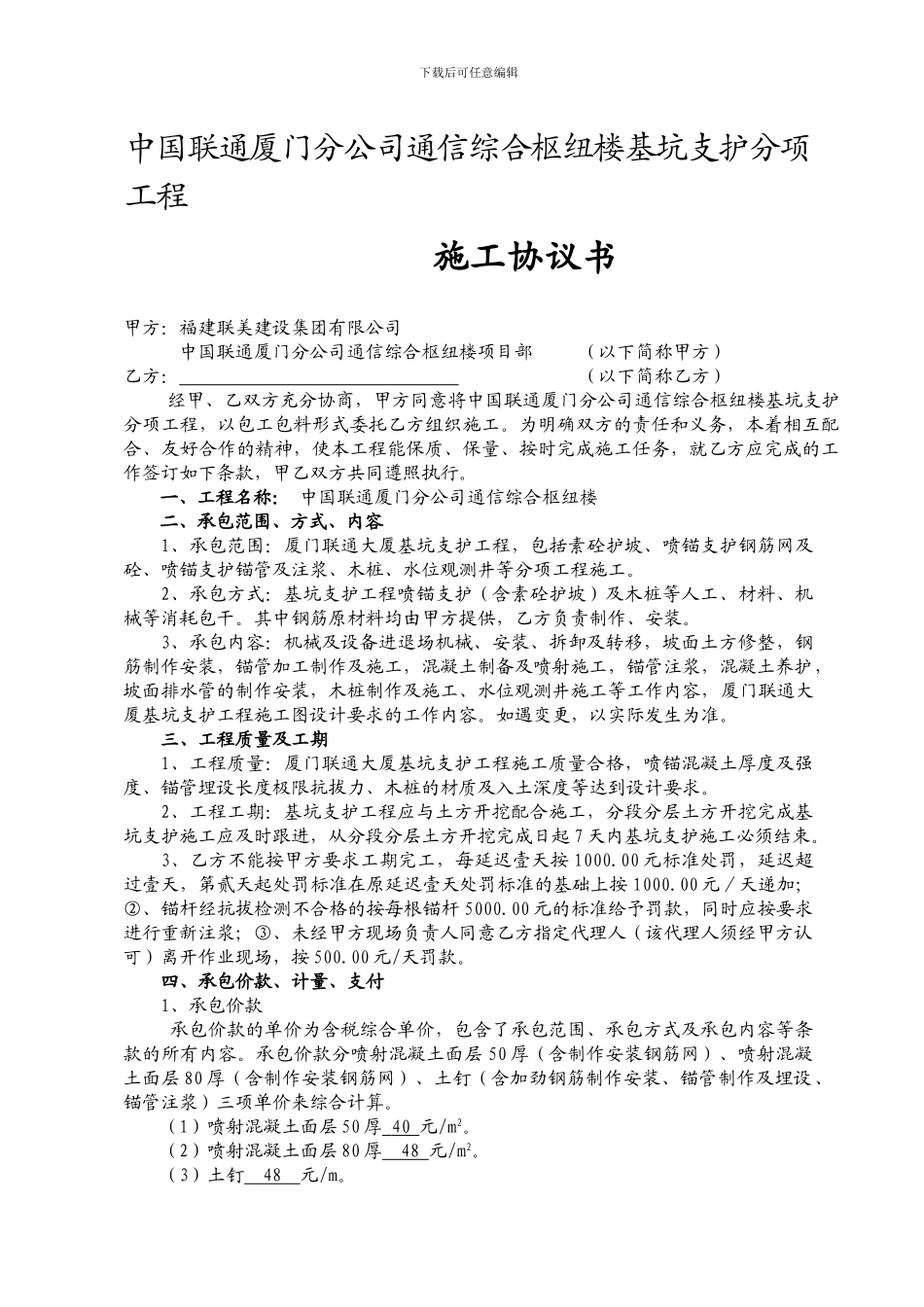

下载后可任意编辑中国联通厦门分公司通信综合枢纽楼基坑支护分项工程施工协议书甲方:福建联美建设集团有限公司中国联通厦门分公司通信综合枢纽楼项目部 (以下简称甲方)乙方: (以下简称乙方)经甲、乙双方充分协商,甲方同意将中国联通厦门分公司通信综合枢纽楼基坑支护分项工程,以包工包料形式委托乙方组织施工
为明确双方的责任和义务,本着相互配合、友好合作的精神,使本工程能保质、保量、按时完成施工任务,就乙方应完成的工作签订如下条款,甲乙双方共同遵照执行
一、工程名称: 中国联通厦门分公司通信综合枢纽楼二、承包范围、方式、内容1、承包范围:厦门联通大厦基坑支护工程,包括素砼护坡、喷锚支护钢筋网及砼、喷锚支护锚管及注浆、木桩、水位观测井等分项工程施工
2、承包方式:基坑支护工程喷锚支护(含素砼护坡)及木桩等人工、材料、机械等消耗包干
其中钢筋原材料均由甲方提供,乙方负责制作、安装
3、承包内容:机械及设备进退场机械、安装、拆卸及转移,坡面土方修整,钢筋制作安装,锚管加工制作及施工,混凝土制备及喷射施工,锚管注浆,混凝土养护,坡面排水管的制作安装,木桩制作及施工、水位观测井施工等工作内容,厦门联通大厦基坑支护工程施工图设计要求的工作内容
如遇变更,以实际发生为准
三、工程质量及工期1、工程质量:厦门联通大厦基坑支护工程施工质量合格,喷锚混凝土厚度及强度、锚管埋设长度极限抗拔力、木桩的材质及入土深度等达到设计要求
2、工程工期:基坑支护工程应与土方开挖配合施工,分段分层土方开挖完成基坑支护施工应及时跟进,从分段分层土方开挖完成日起 7 天内基坑支护施工必须结束
3、乙方不能按甲方要求工期完工,每延迟壹天按 1000
00 元标准处罚,延迟超过壹天,第贰天起处罚标准在原延迟壹天处罚标准的基础上按 1000
00 元/天递加;②、锚杆经抗拔检测不合格的按每根锚杆 5000

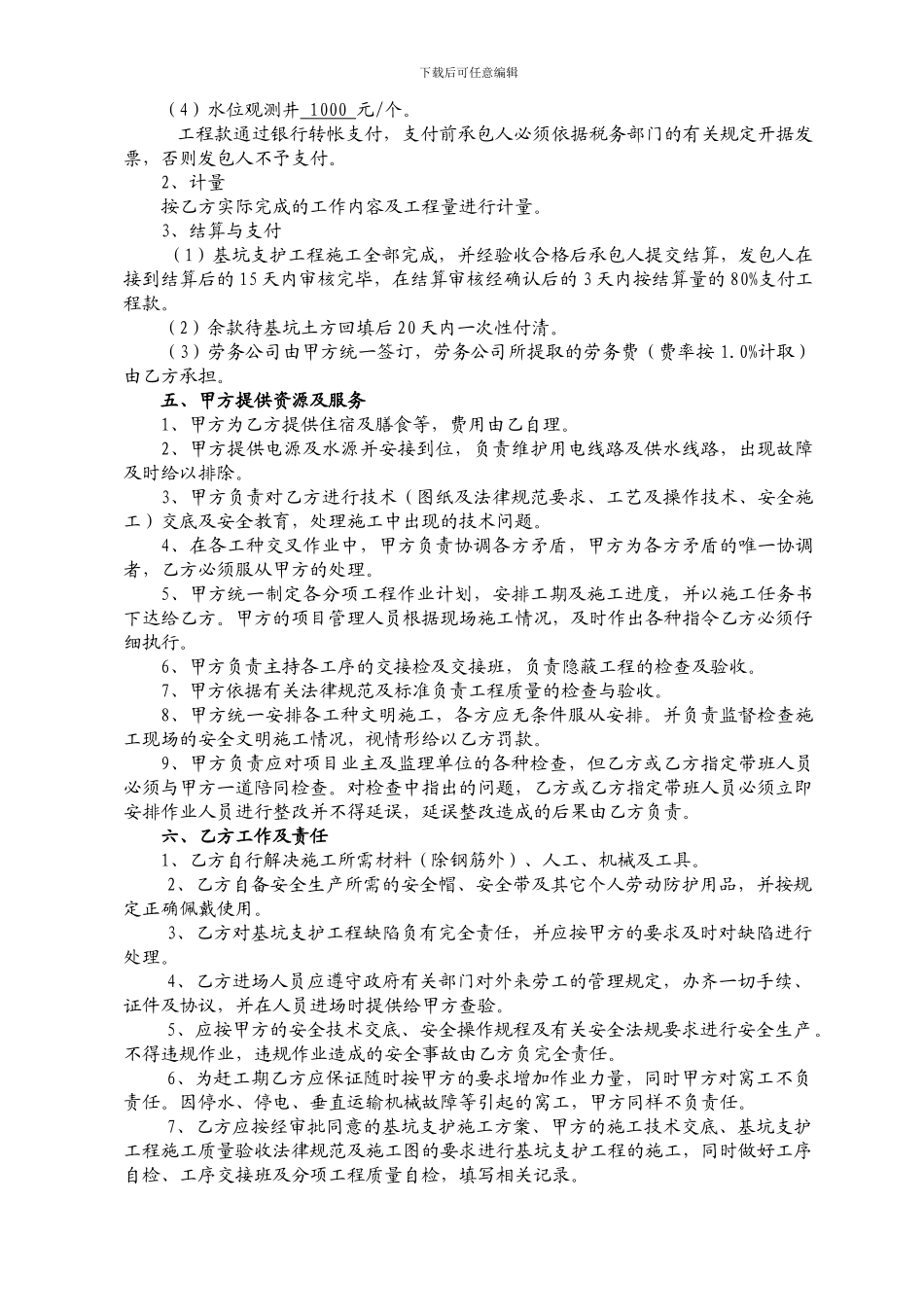

00 元的标准给予罚款,
