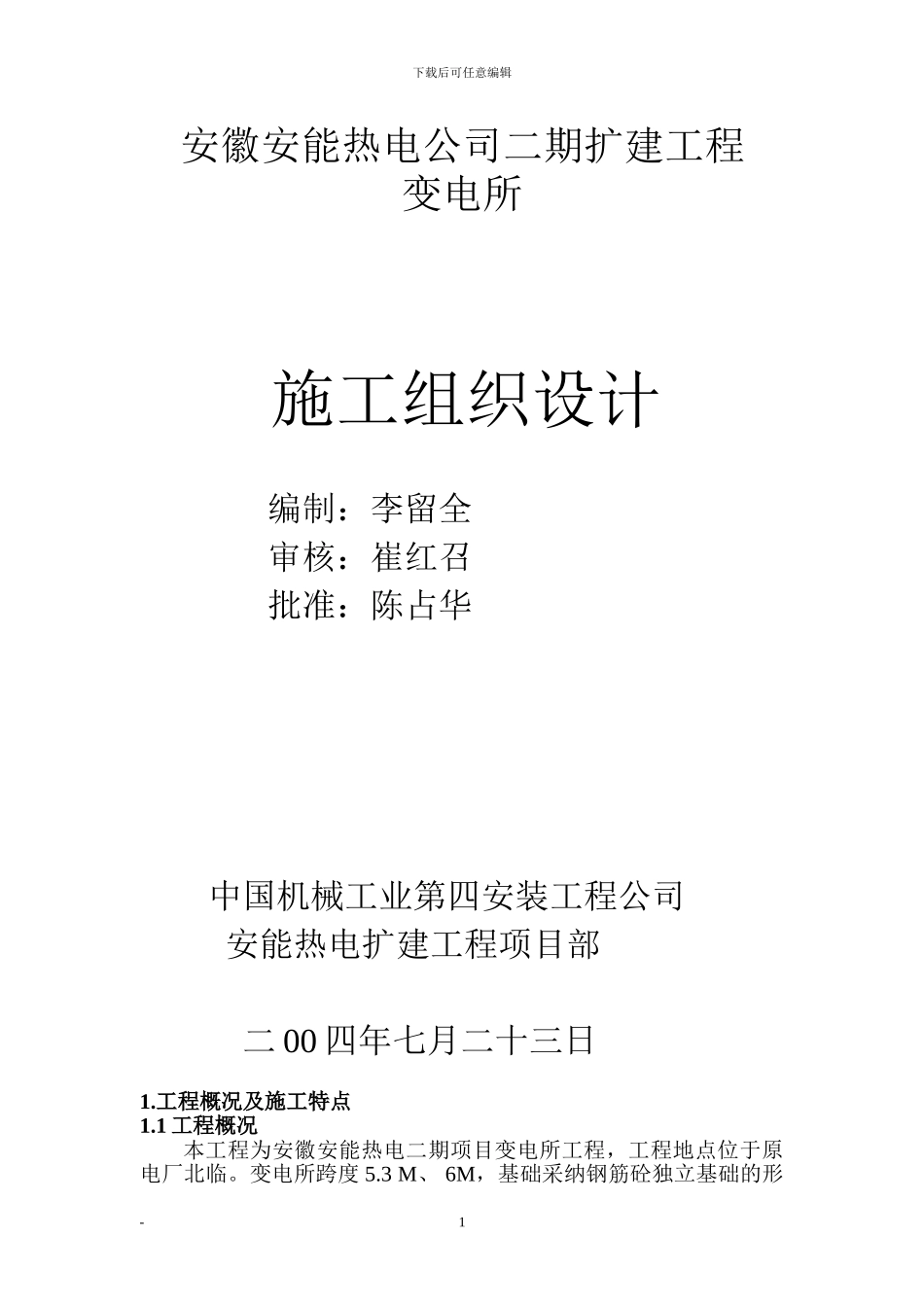

下载后可任意编辑安徽安能热电公司二期扩建工程变电所施工组织设计 编制:李留全 审核:崔红召 批准:陈占华中国机械工业第四安装工程公司 安能热电扩建工程项目部 二 00 四年七月二十三日1.工程概况及施工特点1.1 工程概况本工程为安徽安能热电二期项目变电所工程,工程地点位于原电厂北临。变电所跨度 5.3 M、 6M,基础采纳钢筋砼独立基础的形- 1下载后可任意编辑式,基础承台底标高为-2.5M、-3.0M,垫层砼为 C10,独立基础及地梁为 C30 砼。1.2 编制依据本工程采纳现行国家、部委及地方制定的设计、施工现行法律规范及规程。a) 建筑结构荷载法律规范(GB50009-2001) b)建筑地基基础设计法律规范(GB50007-2024)b) 建筑抗震设计法律规范(GB50011-2001) d)砼结构设计法律规范(GB50010-2024)e)砌体结构设计法律规范(GB50003-2001)2.施工部署2.1 组织机构本工程根据项目法施工,由黄中林担任项目经理,对工程全面负责,选配有丰富施工经验的技术人员和项目部各职能部门负责人,组成项目班子,对工程进行全面管理。项目班子成员组成:项目经理:黄中林项目副经理:潘国镇项目工程师:张栓林技术负责人:张双林、任双喜2.2 施工力量组织本工程砼施工都将调入专业施工队伍,将按木工、钢筋工、砼工、电焊工、构件工、起重工和其他辅助工种组织进场。2..3 附属加工生产2.3.1 砼生产砼采纳现场搅拌,在现场设两台 JS350 强制式砼搅拌机,砼水平运输由两台机动三轮车完成,垂直运输由两座 3T 自升式龙门架完成建筑材料及周转材料的运输任务。2.3.2 钢筋加工钢筋在现场的加工车间加工成型,由项目部根据生产计划下达钢筋及钢构件加工计划和配料单,统一加工送到现场。2.4 工期、安全、质量、文明施工目标2.4.1 工期目标工期目标是根据保安装、保投产的指导思想,确保二期工程正常投产。2.4.2 安全目标贯彻“安全第一,预防为主”的方针,杜绝重大伤亡事故,一般事故频率<3‰,杜绝重大机械事故和火灾事故的发生。2.4.3 质量目标安徽安能热电二期工程建设目标是创精品工程,变电所工程分部分项工程均达到“优良”等级。2.4.4 文明施工目标严格按部、省文明施工考核办法施工,创省级文明施工场地。3.施工方案及主要项目施工方法- 2下载后可任意编辑3.1 基础施工方案3.1.1 土方工程3.1.1.1 开挖采纳机械施工,自卸汽车运输渣土,挖掘机开挖到设计标高以上 40 厘米处,人工清理基土,待设计及地质勘探部门验...
