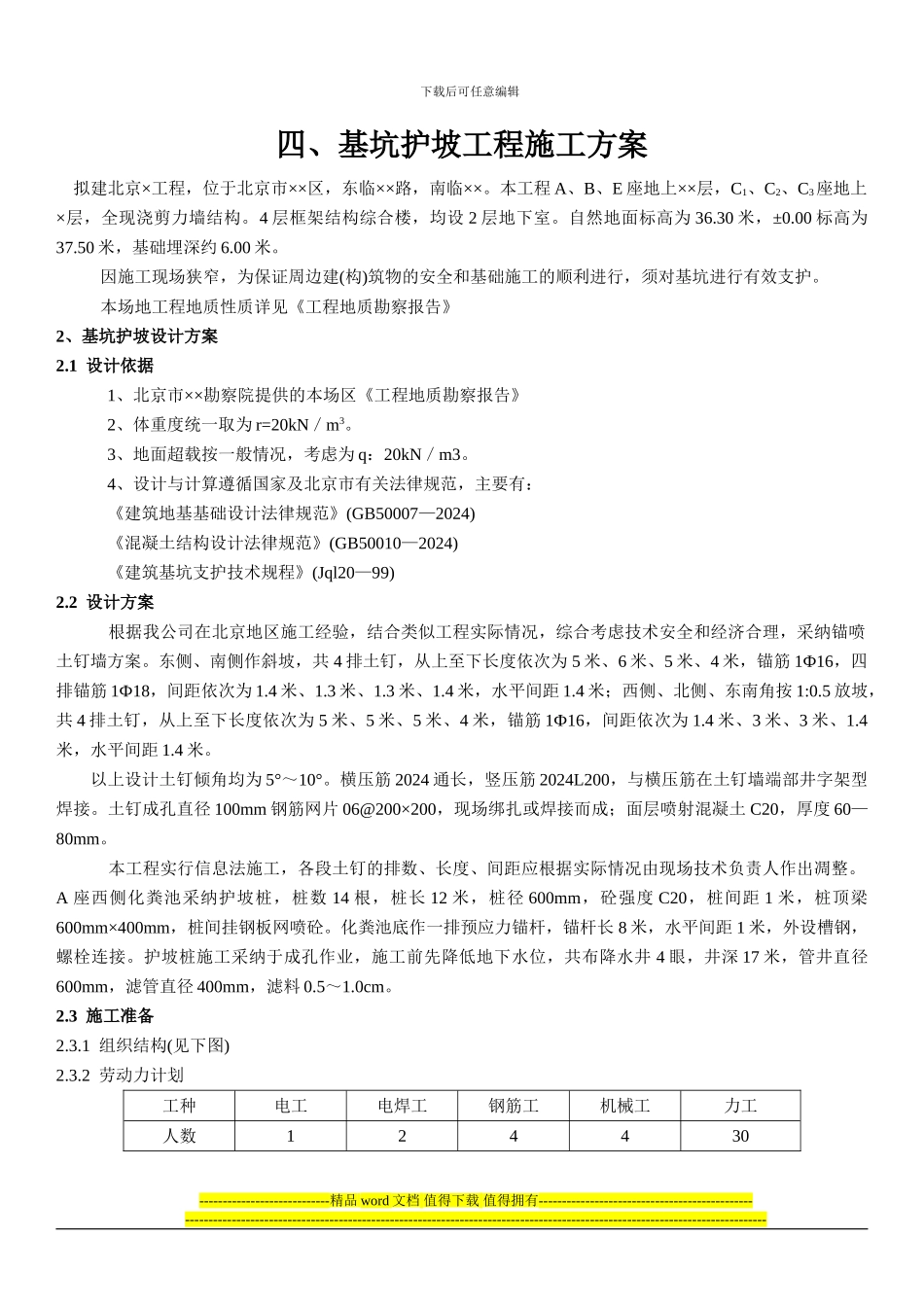

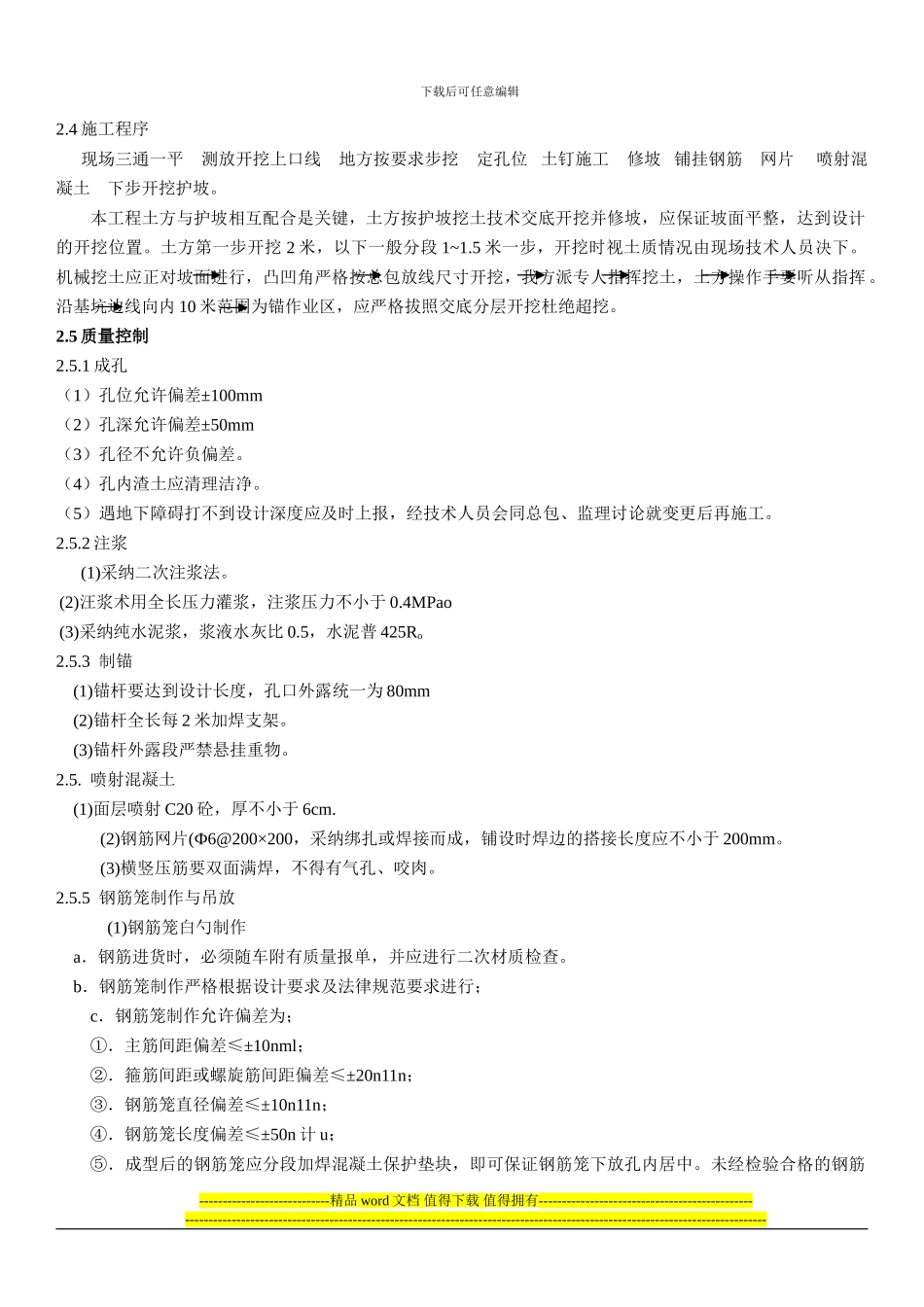

下载后可任意编辑四、基坑护坡工程施工方案 拟建北京×工程,位于北京市××区,东临××路,南临××。本工程 A、B、E 座地上××层,C1、C2、C3座地上×层,全现浇剪力墙结构。4 层框架结构综合楼,均设 2 层地下室。自然地面标高为 36.30 米,±0.00 标高为37.50 米,基础埋深约 6.00 米。 因施工现场狭窄,为保证周边建(构)筑物的安全和基础施工的顺利进行,须对基坑进行有效支护。本场地工程地质性质详见《工程地质勘察报告》2、基坑护坡设计方案2.1 设计依据 1、北京市××勘察院提供的本场区《工程地质勘察报告》 2、体重度统一取为 r=20kN/m3。 3、地面超载按一般情况,考虑为 q:20kN/m3。 4、设计与计算遵循国家及北京市有关法律规范,主要有: 《建筑地基基础设计法律规范》(GB50007—2024) 《混凝土结构设计法律规范》(GB50010—2024) 《建筑基坑支护技术规程》(Jql20—99)2.2 设计方案 根据我公司在北京地区施工经验,结合类似工程实际情况,综合考虑技术安全和经济合理,采纳锚喷土钉墙方案。东侧、南侧作斜坡,共 4 排土钉,从上至下长度依次为 5 米、6 米、5 米、4 米,锚筋 1Ф16,四排锚筋 1Ф18,间距依次为 1.4 米、1.3 米、1.3 米、1.4 米,水平间距 1.4 米;西侧、北侧、东南角按 1:0.5 放坡,共 4 排土钉,从上至下长度依次为 5 米、5 米、5 米、4 米,锚筋 1Ф16,间距依次为 1.4 米、3 米、3 米、1.4米,水平间距 1.4 米。以上设计土钉倾角均为 5°~10°。横压筋 2024 通长,竖压筋 2024L200,与横压筋在土钉墙端部井字架型焊接。土钉成孔直径 100mm 钢筋网片 06@200×200,现场绑扎或焊接而成;面层喷射混凝土 C20,厚度 60—80mm。 本工程实行信息法施工,各段土钉的排数、长度、间距应根据实际情况由现场技术负责人作出凋整。 A 座西侧化粪池采纳护坡桩,桩数 14 根,桩长 12 米,桩径 600mm,砼强度 C20,桩间距 1 米,桩顶梁600mm×400mm,桩间挂钢板网喷砼。化粪池底作一排预应力锚杆,锚杆长 8 米,水平间距 1 米,外设槽钢,螺栓连接。护坡桩施工采纳于成孔作业,施工前先降低地下水位,共布降水井 4 眼,井深 17 米,管井直径600mm,滤管直径 400mm,滤料 0.5~1.0cm。2.3 施工准备2.3.1 组织结构(见下图)2.3.2 劳动力计划工种电工电焊工钢筋工机械工力工人数124430----------------------------精品 word 文...
