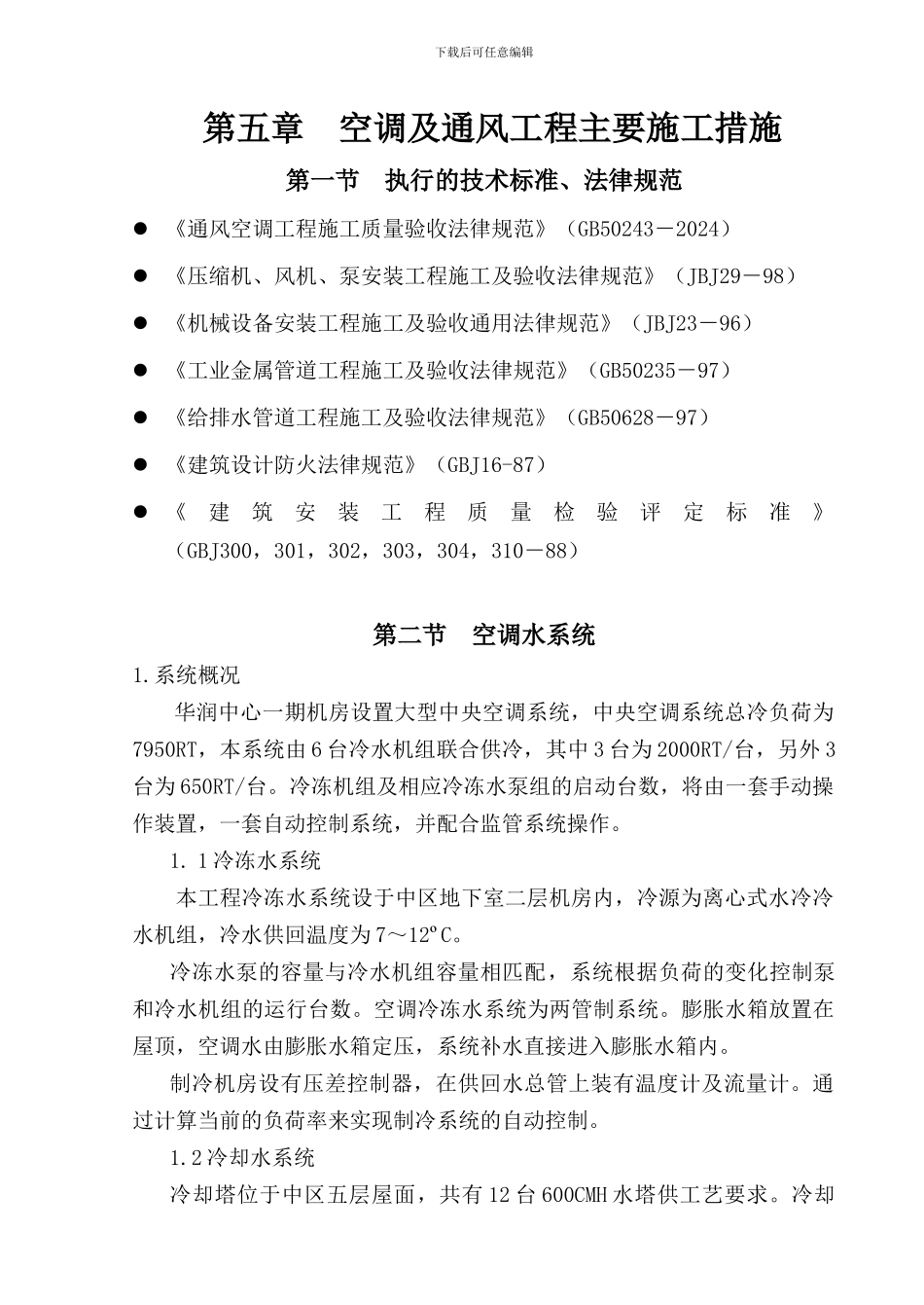

下载后可任意编辑第五章 空调及通风工程主要施工措施第一节执行的技术标准、法律规范 《通风空调工程施工质量验收法律规范》(GB50243-2024) 《压缩机、风机、泵安装工程施工及验收法律规范》(JBJ29-98) 《机械设备安装工程施工及验收通用法律规范》(JBJ23-96) 《工业金属管道工程施工及验收法律规范》(GB50235-97) 《给排水管道工程施工及验收法律规范》(GB50628-97) 《建筑设计防火法律规范》(GBJ16-87) 《建筑安装工程质量检验评定标准》(GBJ300,301,302,303,304,310-88)第二节空调水系统1
系统概况 华润中心一期机房设置大型中央空调系统,中央空调系统总冷负荷为7950RT,本系统由 6 台冷水机组联合供冷,其中 3 台为 2000RT/台,另外 3台为 650RT/台
冷冻机组及相应冷冻水泵组的启动台数,将由一套手动操作装置,一套自动控制系统,并配合监管系统操作
1 冷冻水系统本工程冷冻水系统设于中区地下室二层机房内,冷源为离心式水冷冷水机组,冷水供回温度为 7~12ºC
冷冻水泵的容量与冷水机组容量相匹配,系统根据负荷的变化控制泵和冷水机组的运行台数
空调冷冻水系统为两管制系统
膨胀水箱放置在屋顶,空调水由膨胀水箱定压,系统补水直接进入膨胀水箱内
制冷机房设有压差控制器,在供回水总管上装有温度计及流量计
通过计算当前的负荷率来实现制冷系统的自动控制
2 冷却水系统冷却塔位于中区五层屋面,共有 12 台 600CMH 水塔供工艺要求

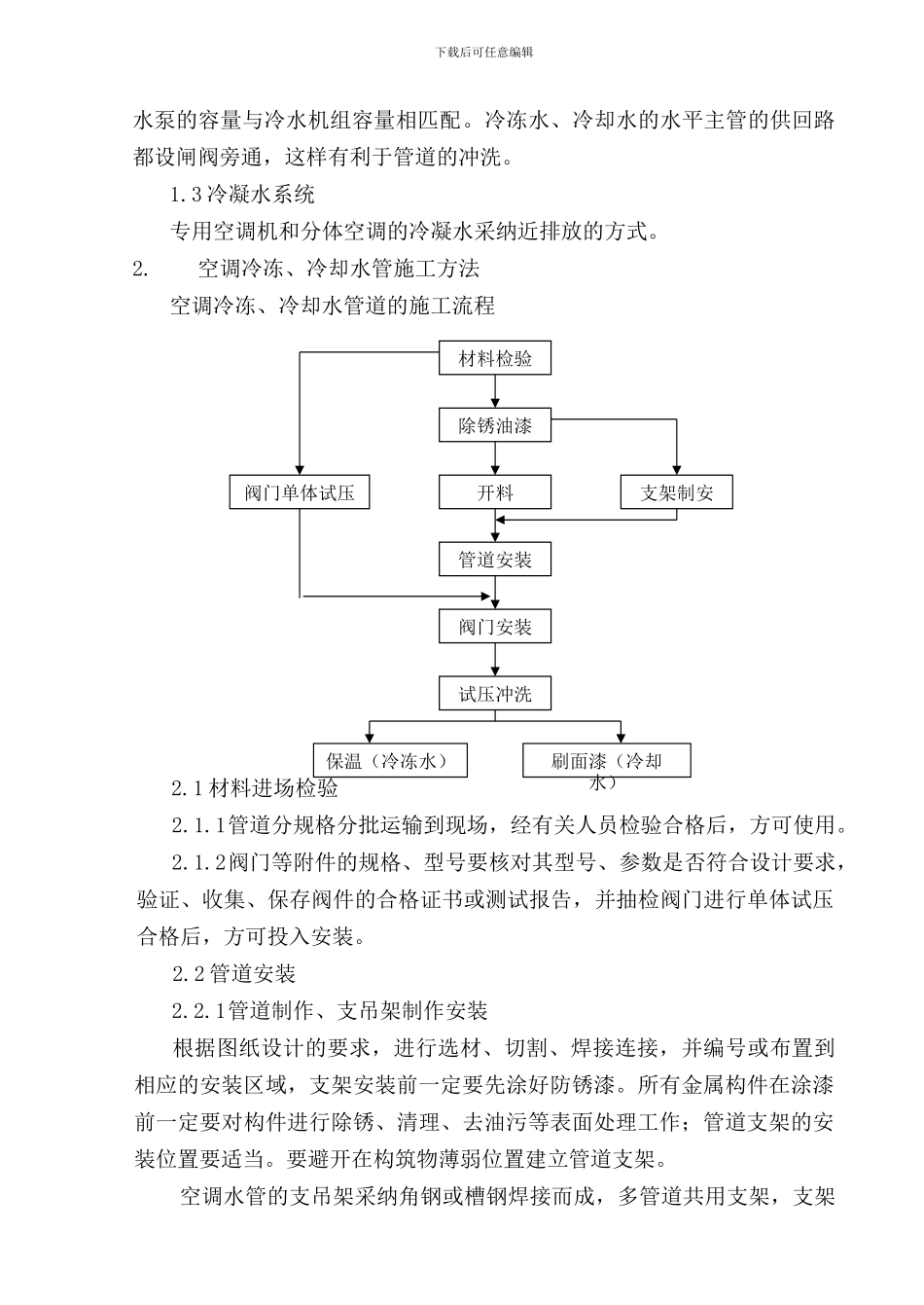

冷却下载后可任意编辑水泵的容量与冷水机组容量相匹配
冷冻水、冷却水的水平主管的供回路都设闸阀旁通,这样有利于管道的冲洗
3 冷凝水系统专用空调机和分体空调的冷凝水采纳近排放的方式
空调冷冻、冷却水管施工方法空调冷冻、冷却水管道的施工流程2
