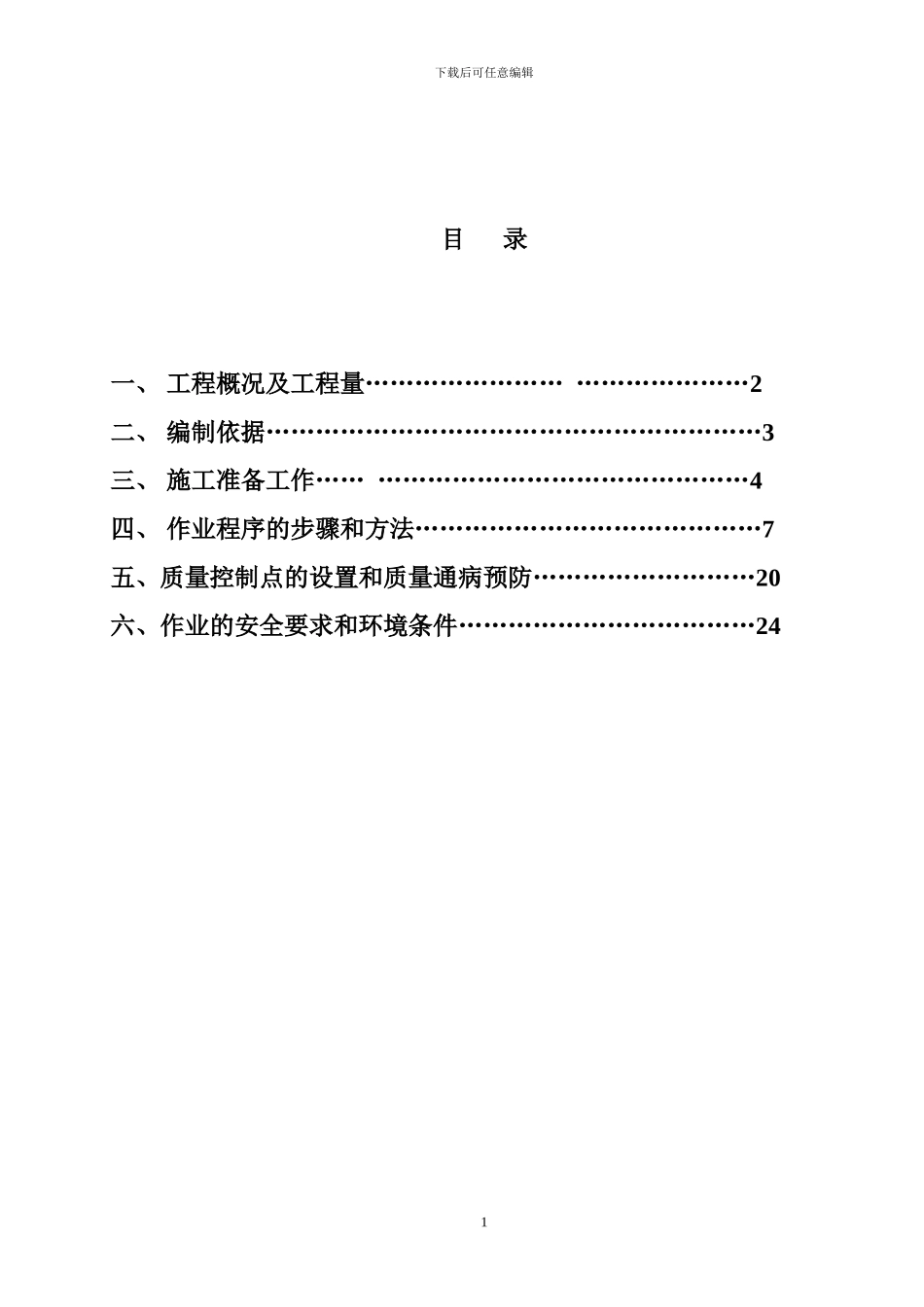

下载后可任意编辑目 录一、 工程概况及工程量…………………… …………………2二、 编制依据……………………………………………………3三、 施工准备工作…… ………………………………………4四、 作业程序的步骤和方法……………………………………7五、质量控制点的设置和质量通病预防………………………20六、作业的安全要求和环境条件………………………………241下载后可任意编辑1#主厂房上部结构施工作业指导书1
工程概况及工程量1

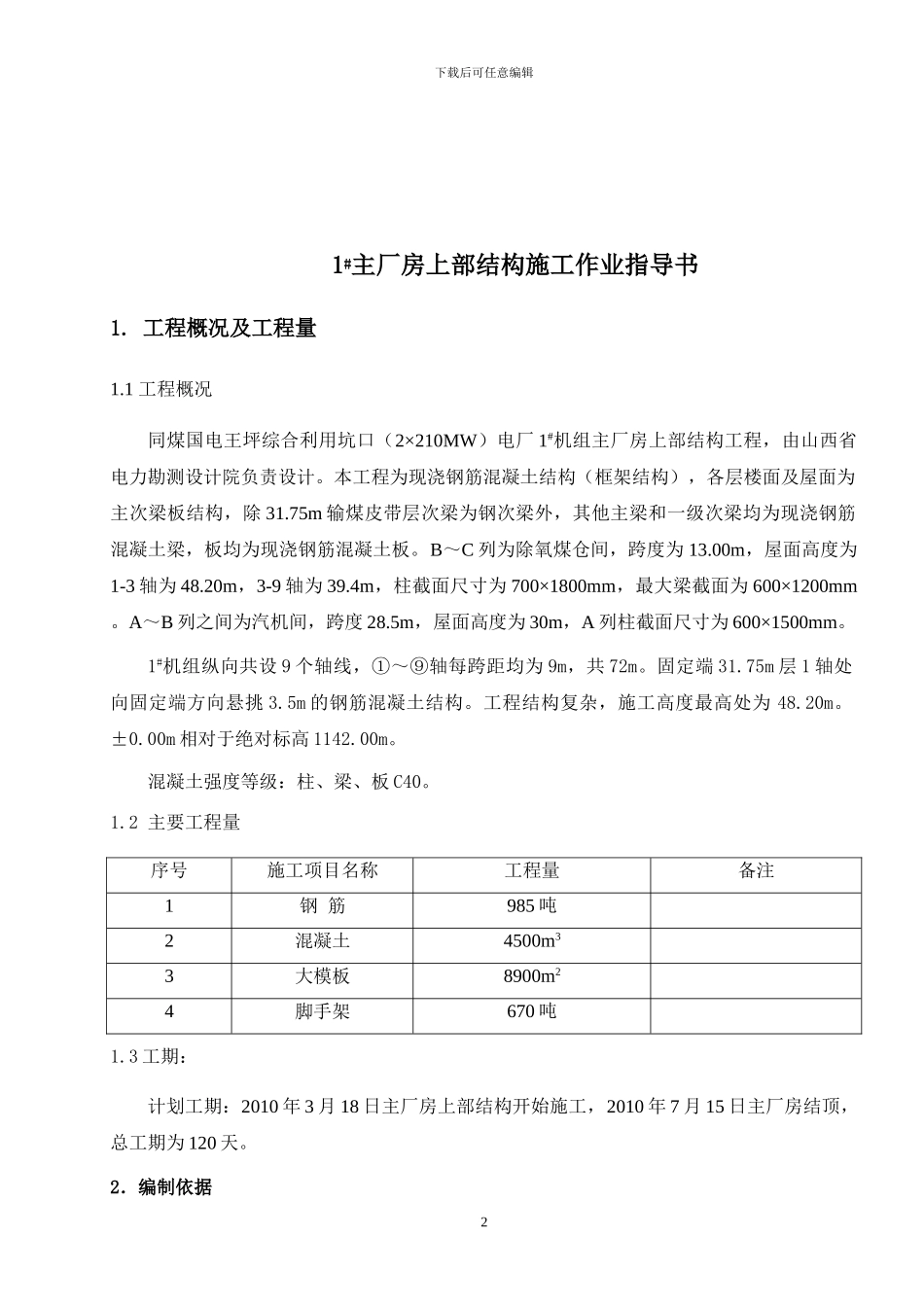

1 工程概况同煤国电王坪综合利用坑口(2×210MW)电厂 1#机组主厂房上部结构工程,由山西省电力勘测设计院负责设计
本工程为现浇钢筋混凝土结构(框架结构),各层楼面及屋面为主次梁板结构,除 31
75m 输煤皮带层次梁为钢次梁外,其他主梁和一级次梁均为现浇钢筋混凝土梁,板均为现浇钢筋混凝土板
B~C 列为除氧煤仓间,跨度为 13
00m,屋面高度为1-3 轴为 48
20m,3-9 轴为 39
4m,柱截面尺寸为 700×1800mm,最大梁截面为 600×1200mm
A~B 列之间为汽机间,跨度 28
5m,屋面高度为 30m,A 列柱截面尺寸为 600×1500mm
1#机组纵向共设 9 个轴线,①~⑨轴每跨距均为 9m,共 72m
固定端 31
75m 层 1 轴处向固定端方向悬挑 3
5m 的钢筋混凝土结构
工程结构复杂,施工高度最高处为 48
00m 相对于绝对标高 1142
混凝土强度等级:柱、梁、板 C40
2 主要工程量序号施工项目名称工程量备注1钢 筋985 吨2混凝土4500m33大模板8900m24脚手架670 吨1
3 工期:计划工期:2010 年 3 月 18 日主厂房上部结构开始施工,2010 年 7 月 15 日主厂房结顶,总工期为 120 天

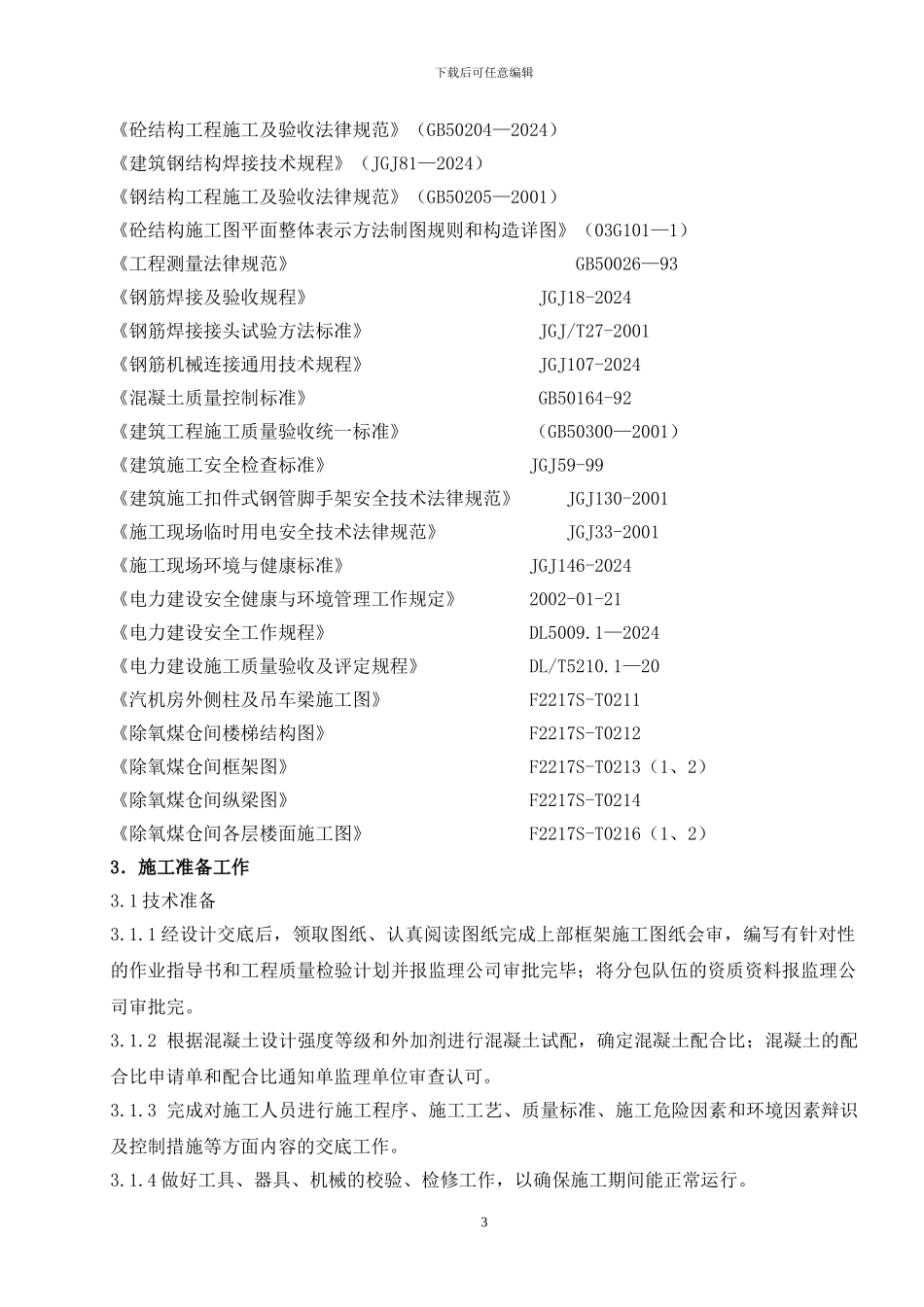

2.编制依据2下载后可任意编辑《砼结构工
