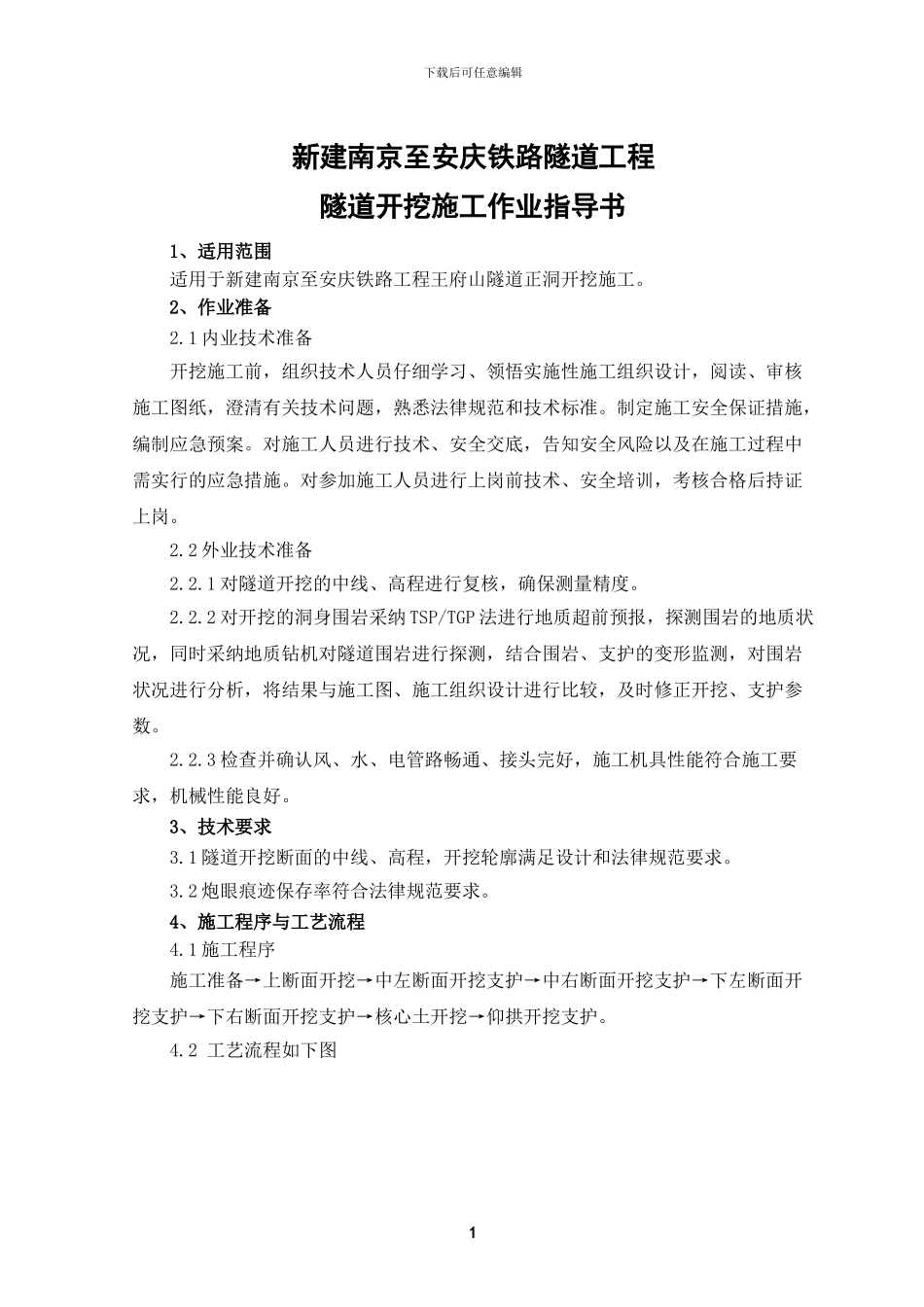

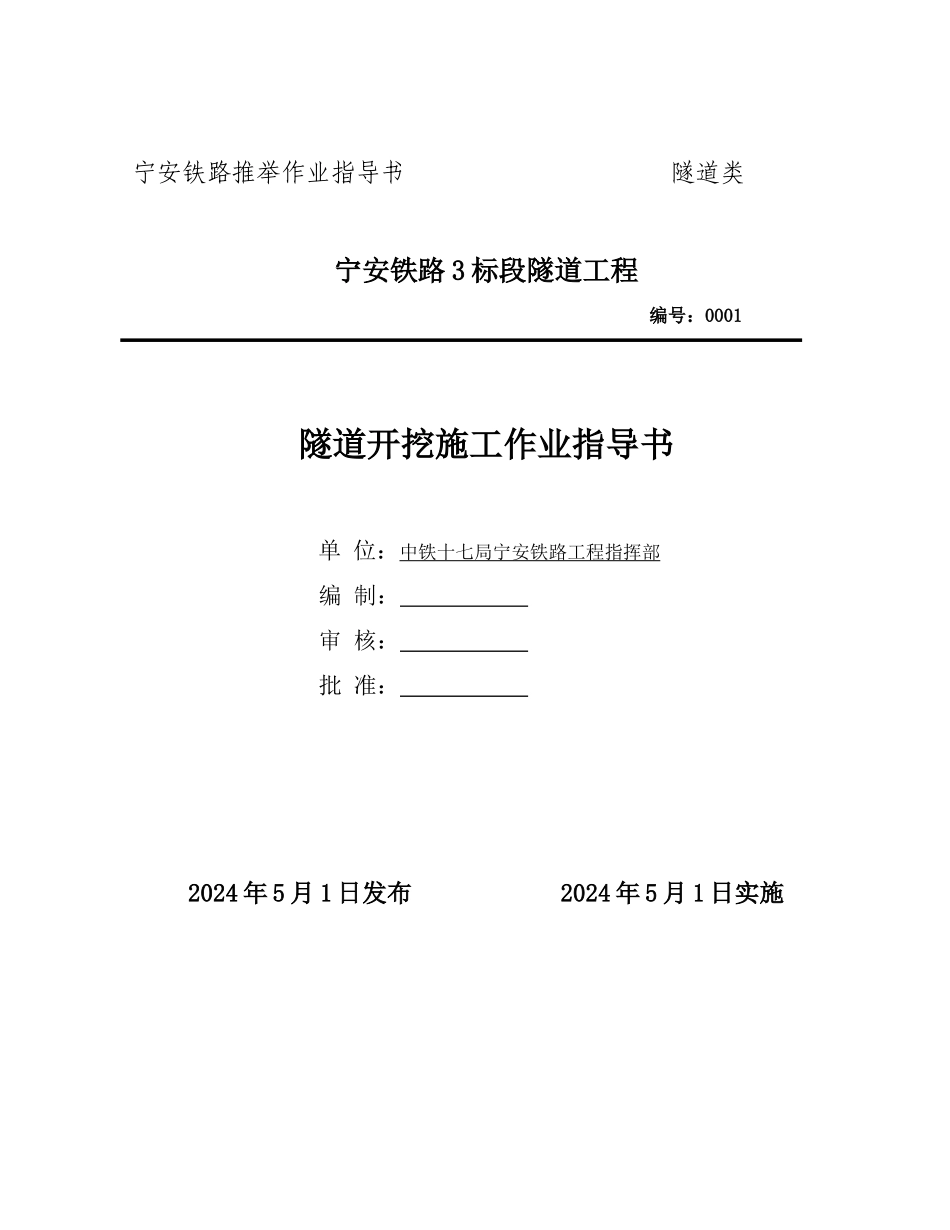

宁安铁路推举作业指导书 隧道类宁安铁路 3 标段隧道工程 编号:0001 隧道开挖施工作业指导书 单 位:中铁十七局宁安铁路工程指挥部编 制: 审 核: 批 准: 2024 年 5 月 1 日发布 2024 年 5 月 1 日实施下载后可任意编辑新建南京至安庆铁路隧道工程隧道开挖施工作业指导书1、适用范围适用于新建南京至安庆铁路工程王府山隧道正洞开挖施工
2、作业准备2
1 内业技术准备开挖施工前,组织技术人员仔细学习、领悟实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,编制应急预案
对施工人员进行技术、安全交底,告知安全风险以及在施工过程中需实行的应急措施
对参加施工人员进行上岗前技术、安全培训,考核合格后持证上岗
2 外业技术准备2
1 对隧道开挖的中线、高程进行复核,确保测量精度
2 对开挖的洞身围岩采纳 TSP/TGP 法进行地质超前预报,探测围岩的地质状况,同时采纳地质钻机对隧道围岩进行探测,结合围岩、支护的变形监测,对围岩状况进行分析,将结果与施工图、施工组织设计进行比较,及时修正开挖、支护参数
3 检查并确认风、水、电管路畅通、接头完好,施工机具性能符合施工要求,机械性能良好
3、技术要求3
1 隧道开挖断面的中线、高程,开挖轮廓满足设计和法律规范要求
2 炮眼痕迹保存率符合法律规范要求
4、施工程序与工艺流程4
1 施工程序施工准备→上断面开挖→中左断面开挖支护→中右断面开挖支护→下左断面开挖支护→下右断面开挖支护→核心土开挖→仰拱开挖支护

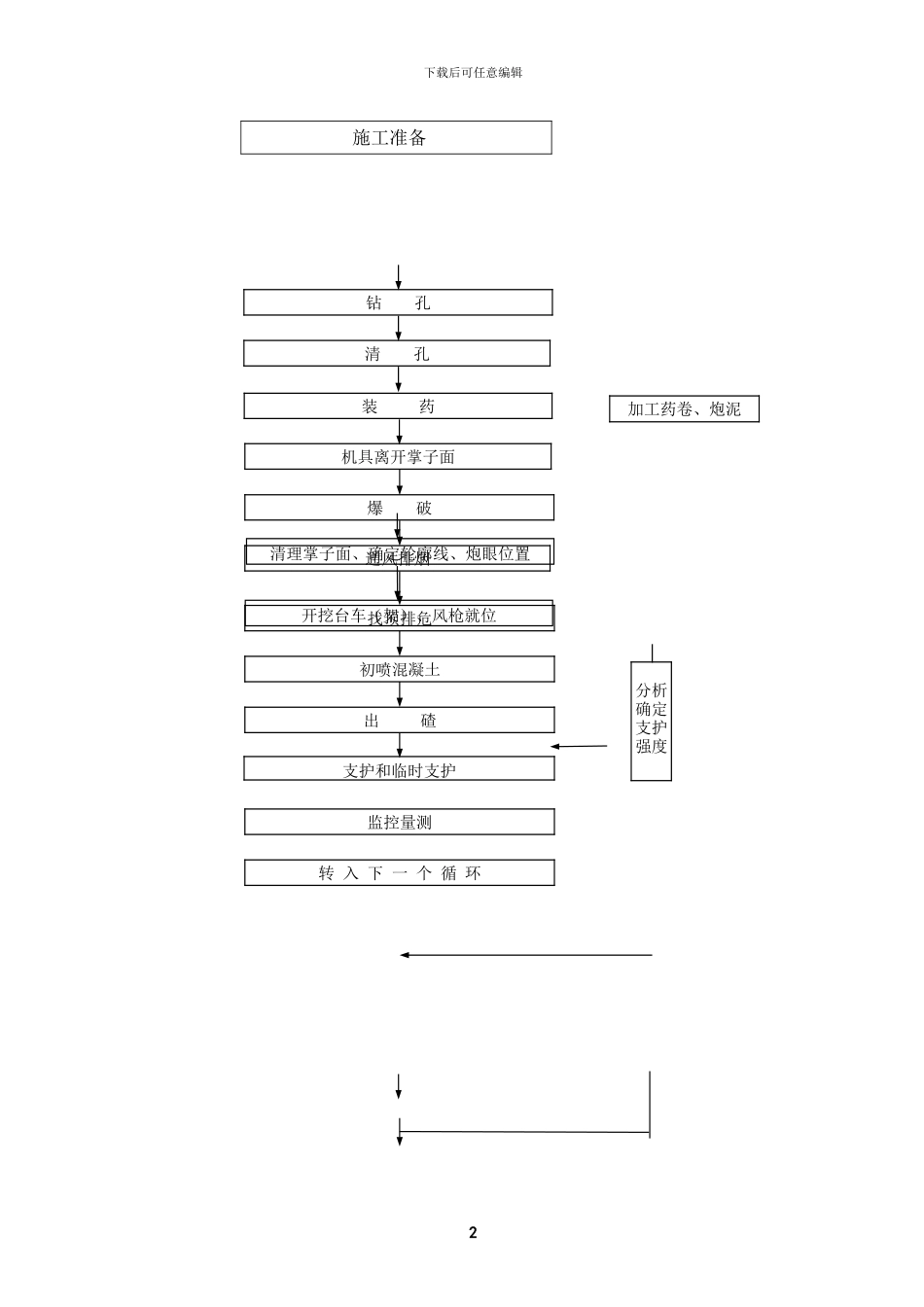

2 工艺流程如下图1下载后可任意编辑 施工准备2开挖台车(架)、风枪就位清理掌子面、确定轮廓线、炮眼位置钻 孔清 孔机具离开掌子面爆 破通风排烟找顶排危初喷混凝土出 碴支护和临时支护监控量测转 入 下 一 个 循 环分析确定支护强度装
