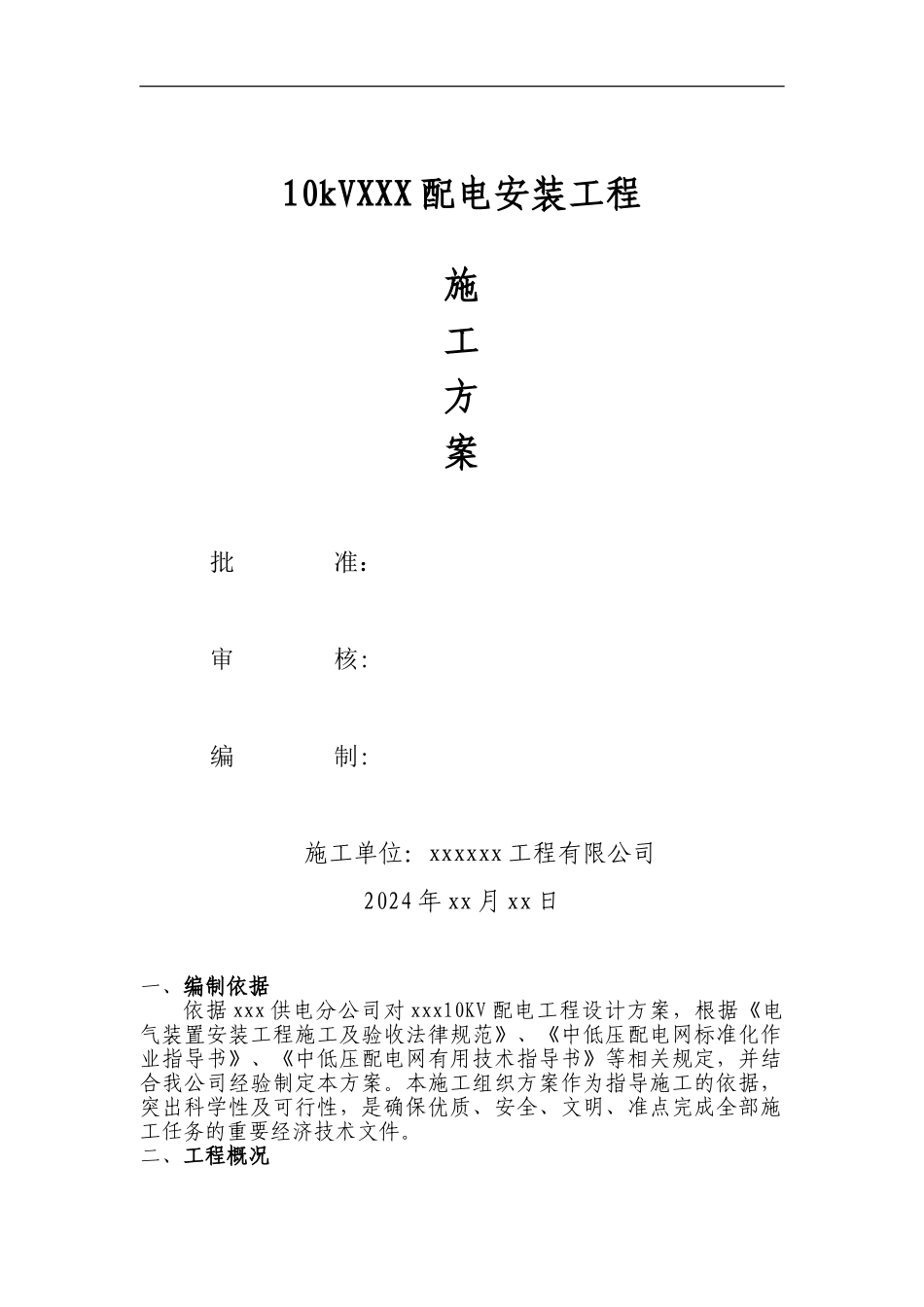

10kVXXX 配电安装工程施工方案批 准:审 核:编 制:施工单位:xxxxxx 工程有限公司2024 年 xx 月 xx 日一、编制依据依据 xxx 供电分公司对 xxx10KV 配电工程设计方案,根据《电气装置安装工程施工及验收法律规范》、《中低压配电网标准化作业指导书》、《中低压配电网有用技术指导书》等相关规定,并结合我公司经验制定本方案
本施工组织方案作为指导施工的依据,突出科学性及可行性,是确保优质、安全、文明、准点完成全部施工任务的重要经济技术文件

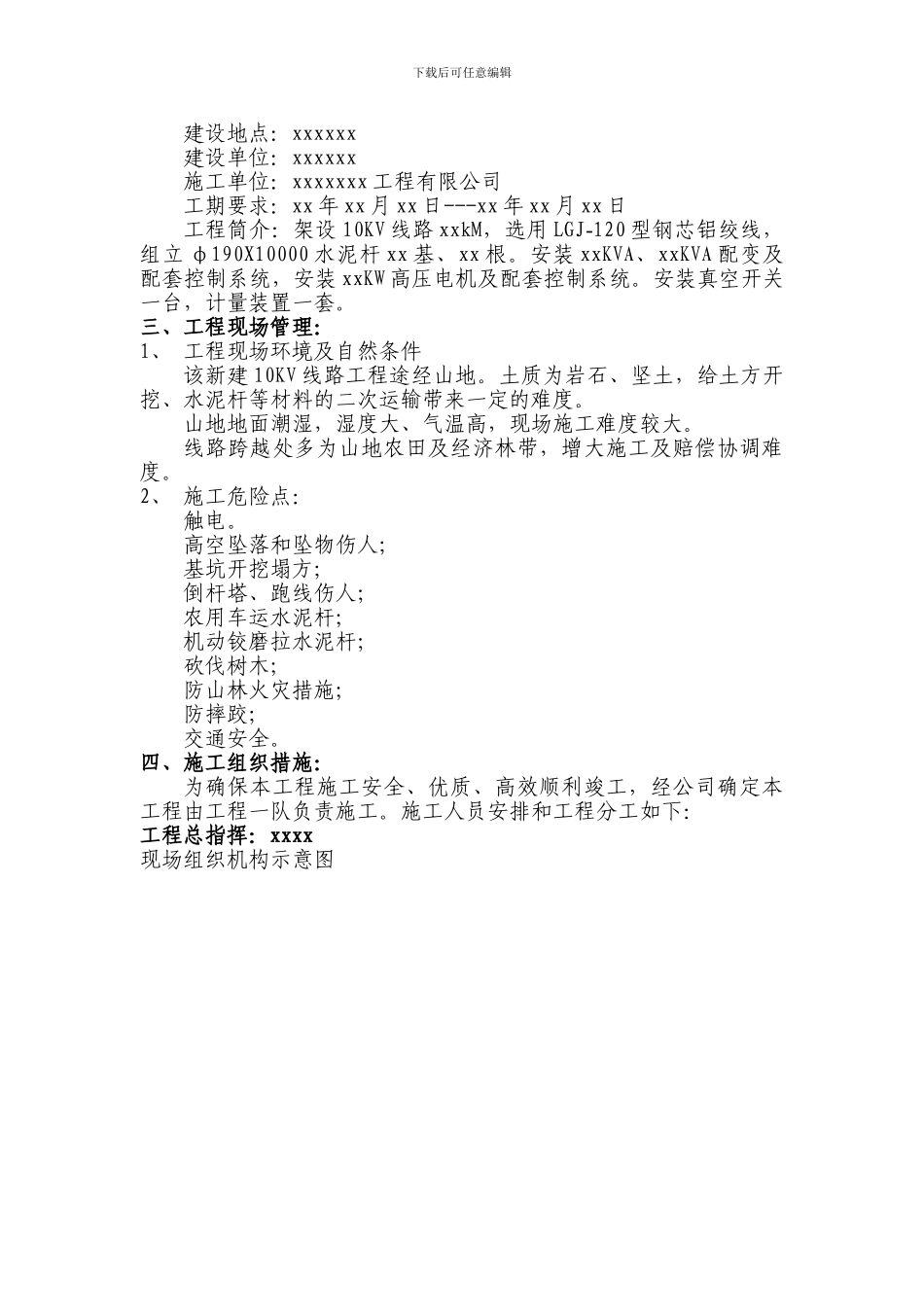

二、工程概况下载后可任意编辑 建设地点:xxxxxx 建设单位:xxxxxx 施工单位:xxxxxxx 工程有限公司 工期要求:xx 年 xx 月 xx 日---xx 年 xx 月 xx 日工程筒介:架设 10KV 线路 xxkM,选用 LGJ-120 型钢芯铝绞线,组立 φ190X10000 水泥杆 xx 基、xx 根
安装 xxKVA、xxKVA 配变及配套控制系统,安装 xxKW 高压电机及配套控制系统
安装真空开关一台,计量装置一套
三、工程现场管理:1、 工程现场环境及自然条件该新建 10KV 线路工程途经山地
土质为岩石、坚土,给土方开挖、水泥杆等材料的二次运输带来一定的难度
山地地面潮湿,湿度大、气温高,现场施工难度较大
线路跨越处多为山地农田及经济林带,增大施工及赔偿协调难度
2、 施工危险点:触电
高空坠落和坠物伤人;基坑开挖塌方;倒杆塔、跑线伤人;农用车运水泥杆;机动铰磨拉水泥杆;砍伐树木;防山林火灾措施;防摔跤;交通安全
四、施工组织措施:为确保本工程施工安全、优质、高效顺利竣工,经公司确定本工程由工程一队负责施工

施工人员安排和工程分工如下: 工程总指挥:xxxx现场组织机构示意图下载后可任意编辑工程负责人:xxx 是安全工作的第一负责人
负责组织制定本工程施工方案及危险点预控方案;组织现场
