下载后可任意编辑第五章建设工程施工阶段投资控制考试大纲:了解:施工阶段投资控制的工作流程

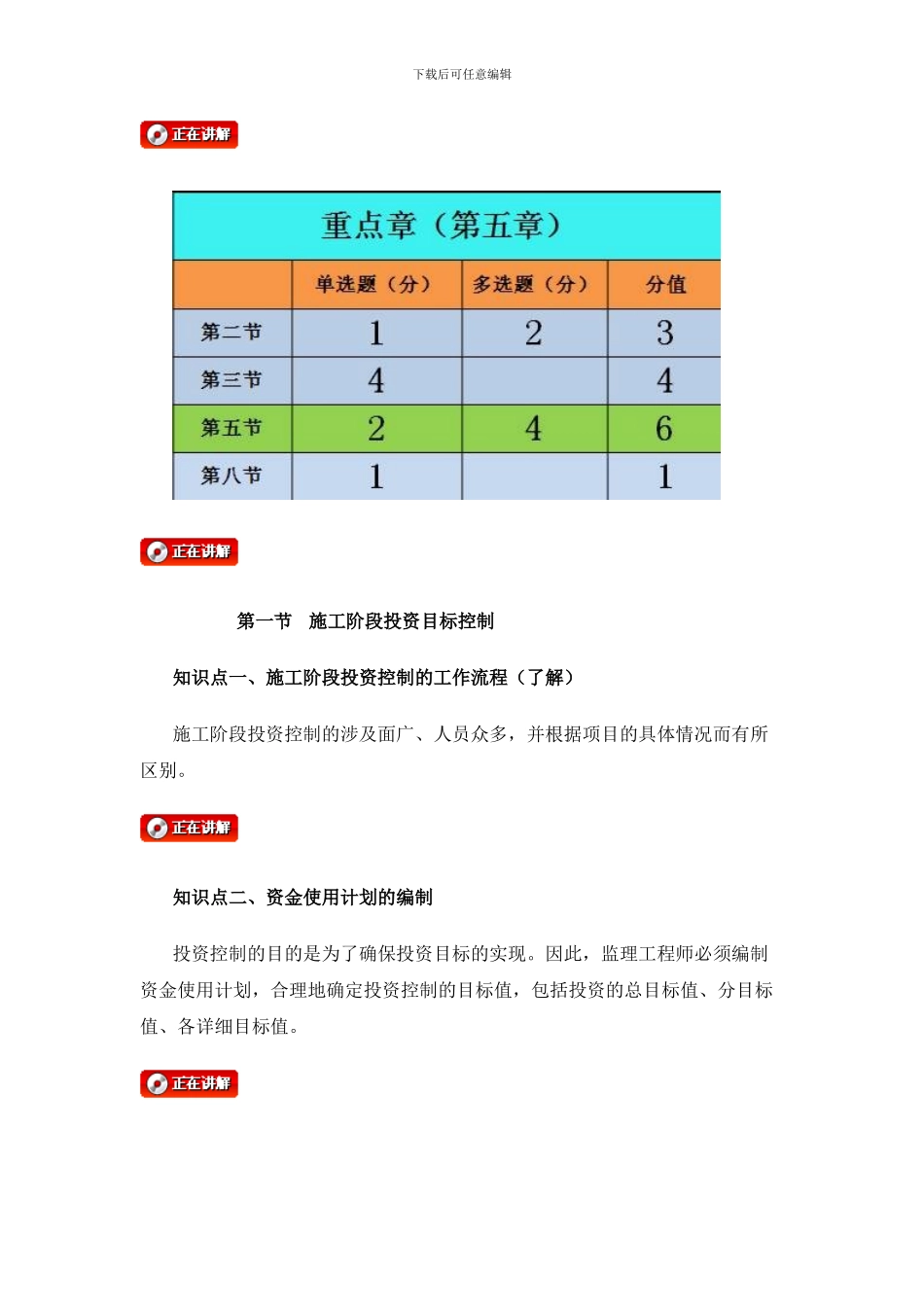

熟悉:资金使用计划的编制;fidic 合同条件下工程的变更与估价;常见的索赔内容;fidic 合同条件下工程费用的支付
掌握:工程计量的程序、依据、方法;项目监理机构对工程变更的管理;工程变更价款的确定方法;索赔费用的计算;工程价款的结算;工程价款的动态结算;投资偏差分析方法
本章近年试题分析下载后可任意编辑第一节 施工阶段投资目标控制知识点一、施工阶段投资控制的工作流程(了解)施工阶段投资控制的涉及面广、人员众多,并根据项目的具体情况而有所区别
知识点二、资金使用计划的编制投资控制的目的是为了确保投资目标的实现
因此,监理工程师必须编制资金使用计划,合理地确定投资控制的目标值,包括投资的总目标值、分目标值、各详细目标值

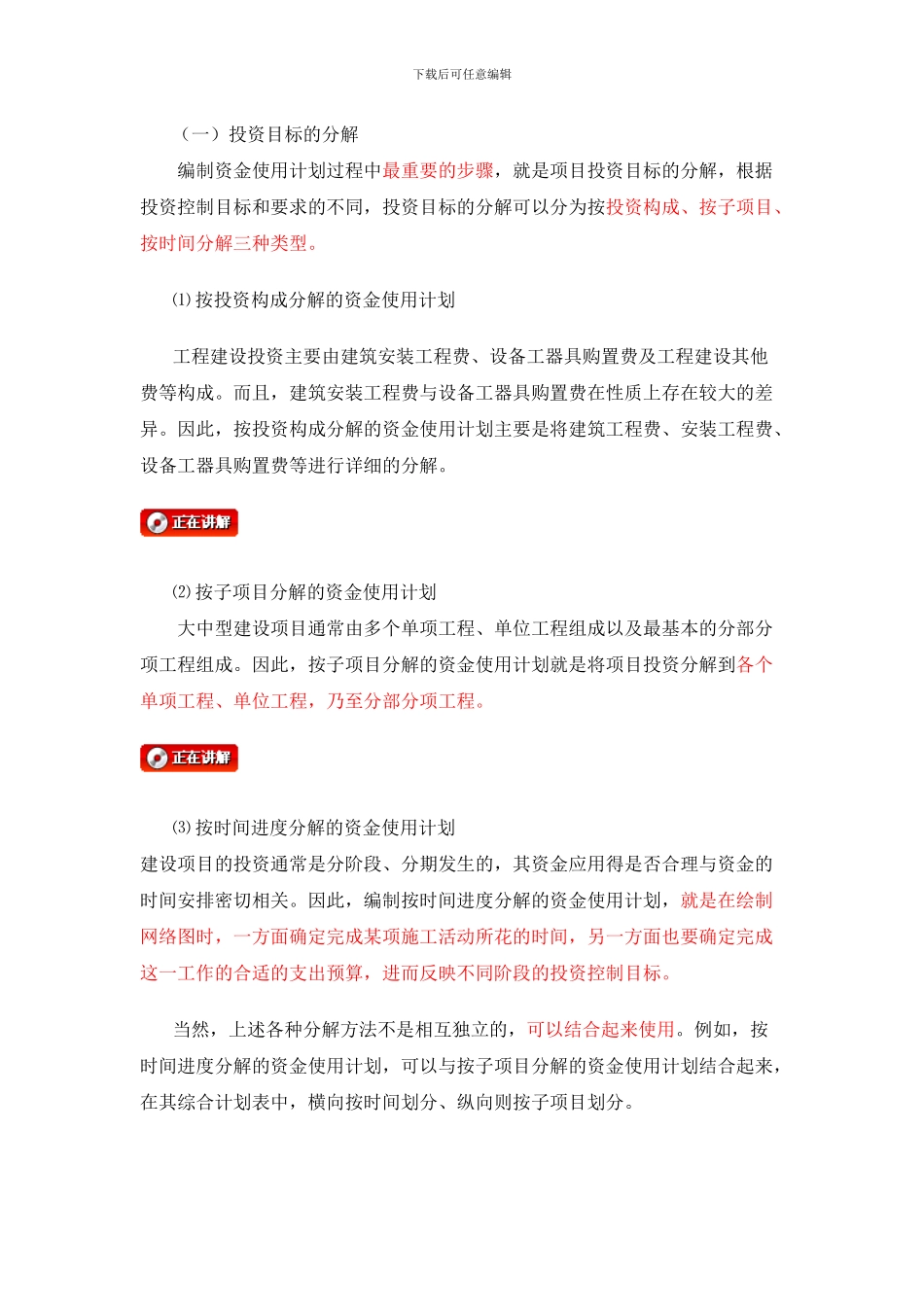

下载后可任意编辑(一)投资目标的分解 编制资金使用计划过程中最重要的步骤,就是项目投资目标的分解,根据投资控制目标和要求的不同,投资目标的分解可以分为按投资构成、按子项目、按时间分解三种类型
⑴ 按投资构成分解的资金使用计划工程建设投资主要由建筑安装工程费、设备工器具购置费及工程建设其他费等构成
而且,建筑安装工程费与设备工器具购置费在性质上存在较大的差异
因此,按投资构成分解的资金使用计划主要是将建筑工程费、安装工程费、设备工器具购置费等进行详细的分解
⑵ 按子项目分解的资金使用计划 大中型建设项目通常由多个单项工程、单位工程组成以及最基本的分部分项工程组成
因此,按子项目分解的资金使用计划就是将项目投资分解到各个单项工程、单位工程,乃至分部分项工程
⑶ 按时间进度分解的资金使用计划建设项目的投资通常是分阶段、分期发生的,其资金应用得是否合理与资金的时间安排密切相关
因此,编制按时间进度分解的资金使用计划,就是在绘制网络图时,一方面确定完成某项施工活动所花的时间,另
