下载后可任意编辑目录一、 概述
1二、 施工方案
1三、 工期安排
5四、 工期保证措施
5五、 安全生产保证措施
6六、 质量保证措施
7七、 文明环保措施
11下载后可任意编辑一、概述拟开工的泾河大桥 2#墩承台,承台尺寸为 6
6×3m,C30混凝土共 130
7×2=261
4m3, 基坑采纳单承台放坡开挖,基坑内挖排水沟、集水井集中排水方案
施工中要密切注意气象的变化,加强对气象信息的收集,及时调整施工顺序,合理安排后续工序,实行必要的排、降水措施
二、施工方案承台施工工序主要为测量放样、基坑开挖、凿桩头封底、钢筋安装、模板安装、浇筑砼、拆模及养护、基坑回填,详细施工方案如下:1

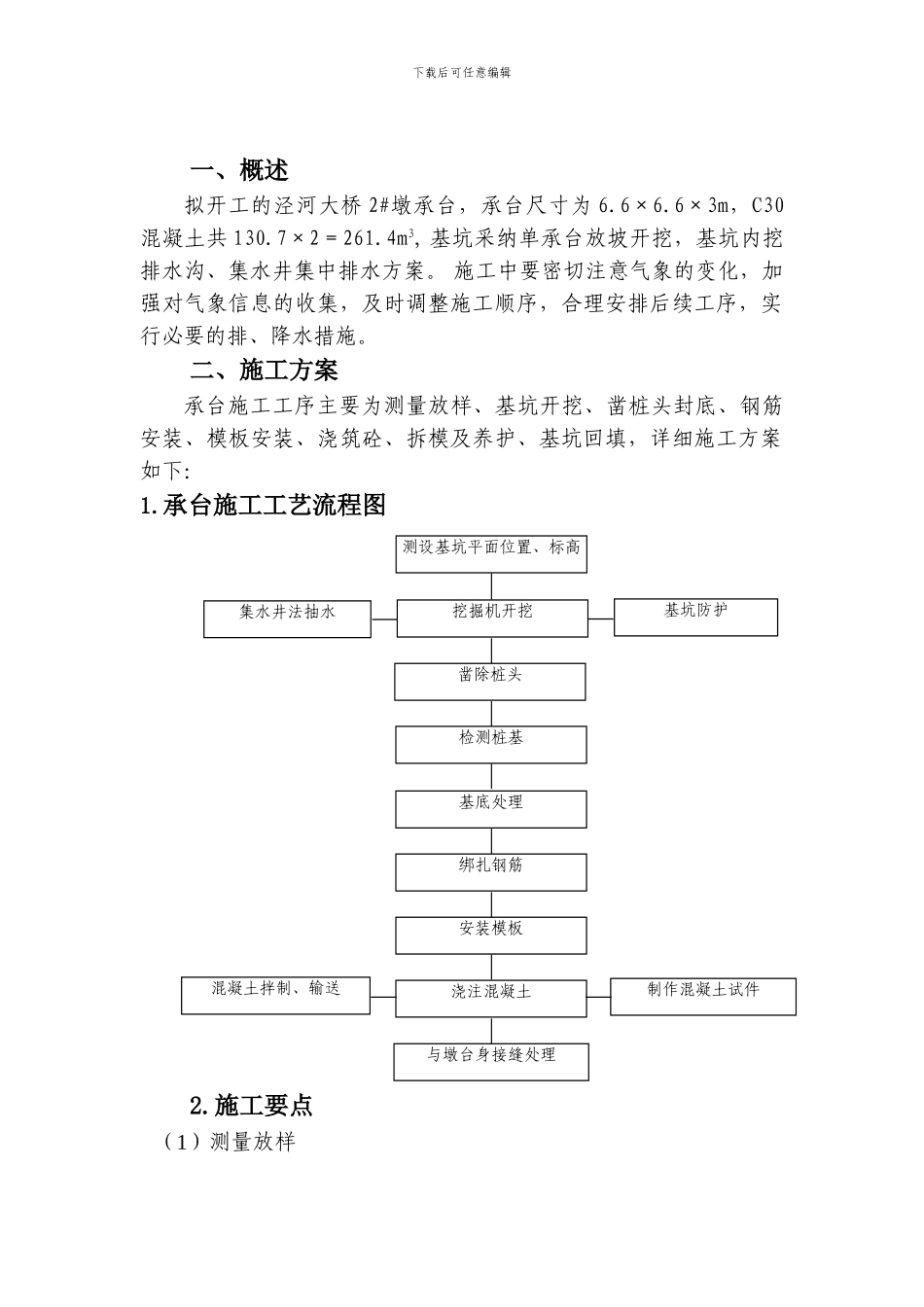

承台施工工艺流程图2
