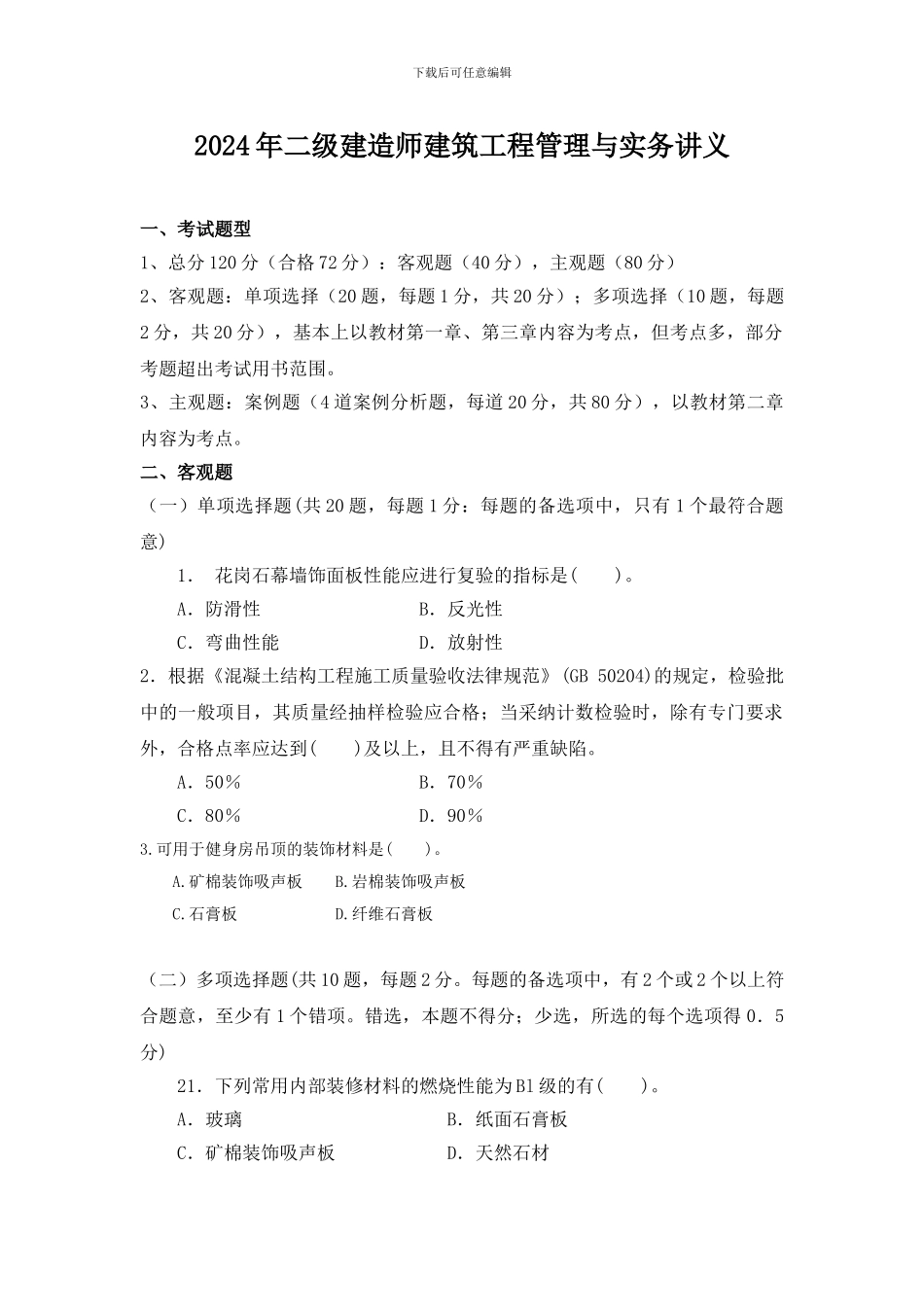

下载后可任意编辑2024 年二级建造师建筑工程管理与实务讲义一、考试题型1、总分 120 分(合格 72 分):客观题(40 分),主观题(80 分)2、客观题:单项选择(20 题,每题 1 分,共 20 分);多项选择(10 题,每题2 分,共 20 分),基本上以教材第一章、第三章内容为考点,但考点多,部分考题超出考试用书范围。3、主观题:案例题(4 道案例分析题,每道 20 分,共 80 分),以教材第二章内容为考点。二、客观题(一)单项选择题(共 20 题,每题 1 分:每题的备选项中,只有 1 个最符合题意)1. 花岗石幕墙饰面板性能应进行复验的指标是( )。A.防滑性 B.反光性C.弯曲性能 D.放射性2.根据《混凝土结构工程施工质量验收法律规范》(GB 50204)的规定,检验批中的一般项目,其质量经抽样检验应合格;当采纳计数检验时,除有专门要求外,合格点率应达到( )及以上,且不得有严重缺陷。A.50% B.70%C.80% D.90%3.可用于健身房吊顶的装饰材料是( )。 A.矿棉装饰吸声板 B.岩棉装饰吸声板 C.石膏板 D.纤维石膏板(二)多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5分)21.下列常用内部装修材料的燃烧性能为 Bl 级的有( )。A.玻璃 B.纸面石膏板C.矿棉装饰吸声板 D.天然石材下载后可任意编辑E.瓷砖三、主观题1、进度控制与索赔( 2、6 ) 2、安全与现场管理( 1、4、7)3、质量控制(3、8、9 )4、造价控制( 5 )5、合同管理(GF-1999-0201)案例题型一:进度控制与索赔案例相关知识点:① 双代号网络计划中时间参数计算,关键路线的确定和计算(计划)工期的计算,同时掌握各事件发生后实际工期的计算。 ② 由分析原因入手确定索赔的原则。发包方原因:可进行工期索赔和费用索赔;不可抗力原因:可进行工期索赔,一般情况下不能费用索赔。若不可抗力造成的具体事件的工期索赔和费用索赔,参照教材 P213 页内容;承包方原因:不可以进行工期索赔和费用索赔。 ③ 工期索赔的多少需看该项工作总时差的大小;若该项工作在关键路线上,即总时差为 0 时,延误几天就索赔几天;若该项工作不在关键路线上,即总时差不为 0 时,索赔天数为延误天数减去总时差的差额。 ④ 费用索赔与是否在关键路线无任何关系,发生了多少费用,即可索赔多少。同时特别重点注意教材 P192 页...
