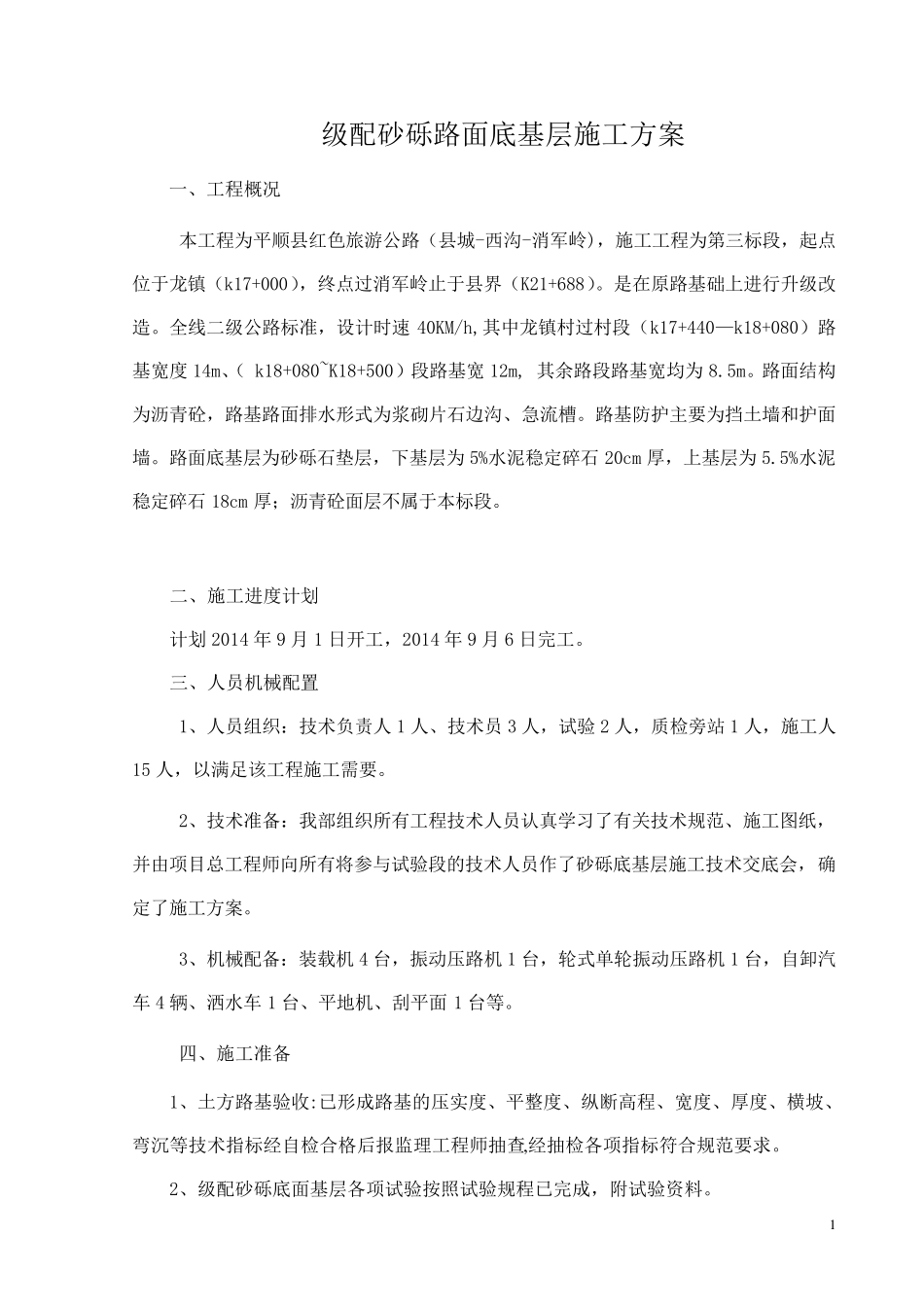

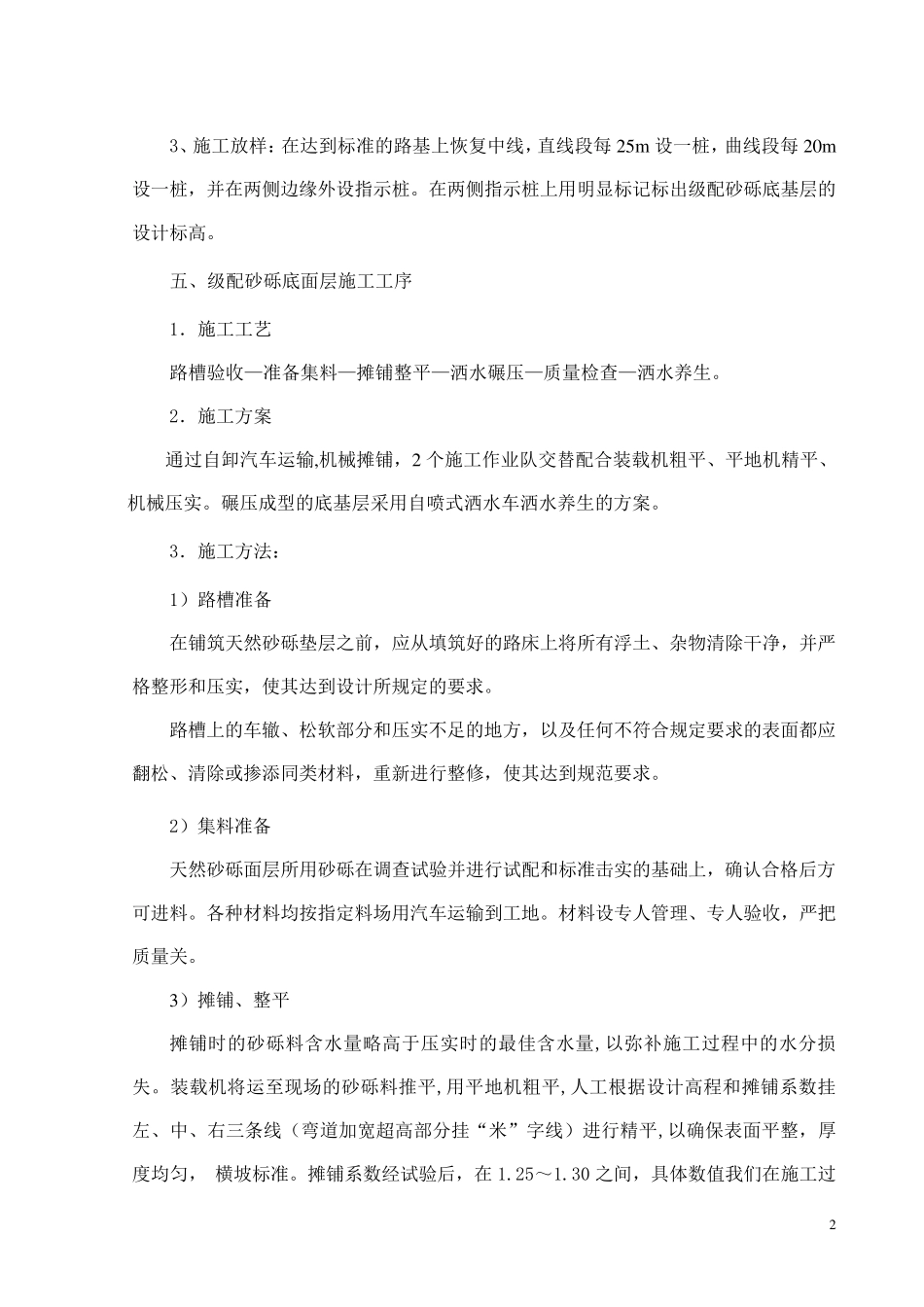

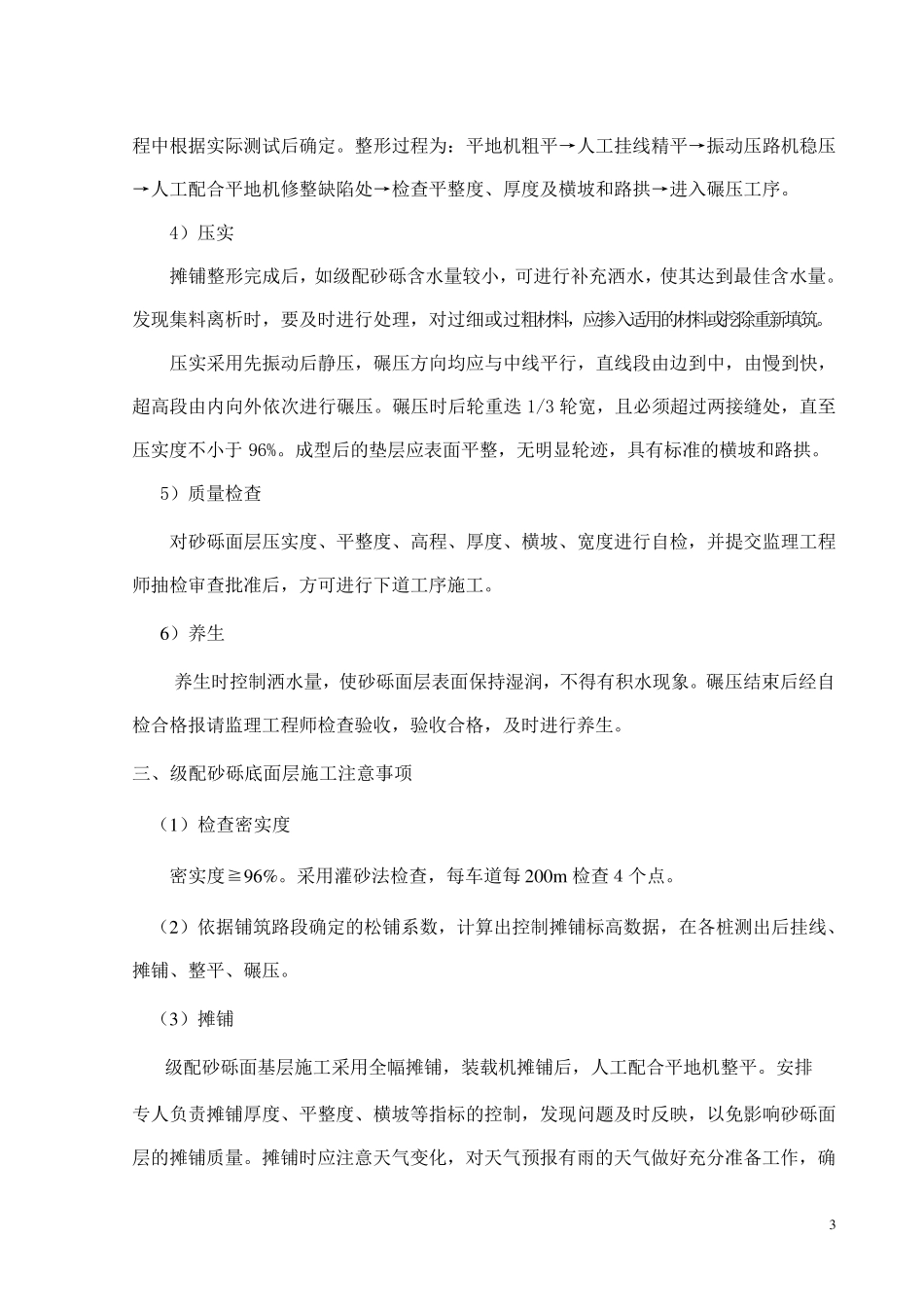

1 级配砂砾路面底基层施工方案 一、工程概况 本工程为平顺县红色旅游公路(县城-西沟-消军岭),施工工程为第三标段,起点位于龙镇(k17+000),终点过消军岭止于县界(K21+688)。是在原路基础上进行升级改造。全线二级公路标准,设计时速40KM/h,其中龙镇村过村段(k17+440—k18+080)路基宽度 14m、( k18+080~K18+500)段路基宽 12m, 其余路段路基宽均为8.5m。路面结构为沥青砼,路基路面排水形式为浆砌片石边沟、急流槽。路基防护主要为挡土墙和护面墙。路面底基层为砂砾石垫层,下基层为5%水泥稳定碎石 20cm 厚,上基层为5.5%水泥稳定碎石 18cm 厚;沥青砼面层不属于本标段。 二、施工进度计划 计划 2014 年 9 月 1 日开工,2014 年 9 月 6 日完工。 三、人员机械配置 1、人员组织:技术负责人 1 人、技术员 3 人,试验2 人,质检旁站1 人,施工人15 人,以满足该工程施工需要。 2、技术准备:我部组织所有工程技术人员认真学习了有关技术规范、施工图纸,并由项目 总 工程师 向 所有将 参 与 试验段的 技术人员作 了砂砾底基层施工技术交 底会 ,确定了施工方案。 3、机械配备:装 载 机 4 台 ,振 动 压 路机 1 台 ,轮 式单 轮 振 动 压 路机 1 台 ,自 卸 汽车 4 辆 、洒 水车 1 台 、平地 机、刮 平面1 台 等 。 四 、施工准备 1、土方路基验收 :已 形成 路基的 压 实 度、平整 度、纵 断 高 程、宽度、厚度、横 坡 、弯 沉 等 技术指 标经 自 检合 格 后 报 监 理 工程师 抽 查 ,经 抽 检各 项指 标符 合 规范要求 。 2、级配砂砾底面基层各 项试验按 照 试验规程已 完成 ,附 试验资 料 。 2 3、施工放样:在达到标准的路基上恢复中线,直线段每25m 设一桩,曲线段每20m设一桩,并在两侧边缘外设指示桩。在两侧指示桩上用明显标记标出级配砂砾底基层的设计标高。 五、级配砂砾底面层施工工序 1.施工工艺 路槽验收—准备集料—摊铺整平—洒水碾压—质量检查—洒水养生。 2.施工方案 通过自卸汽车运输,机械摊铺,2 个施工作业队交替配合装载机粗平、平地机精平、 机械压实。碾压成型的底基层采用自喷式洒水车洒水养生的方案。 3.施工方法: 1)路槽准备 在铺筑天然砂砾垫层之前,应从填筑好的路床上将所有浮土、杂物清除干净,并严格整形和压实,使其达到设计所规定的要求。 路槽上的...
