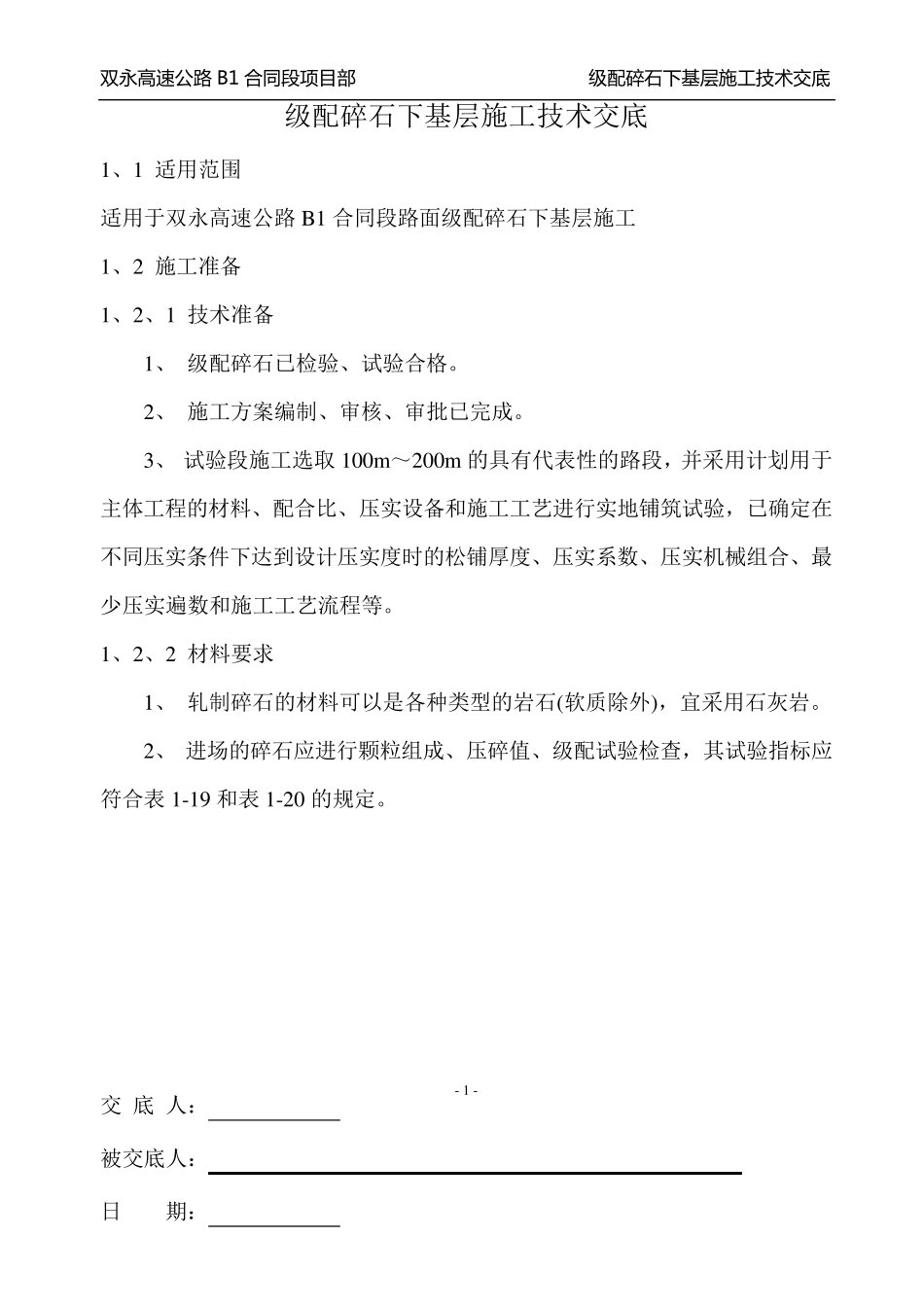

双 永 高 速 公 路 B1 合 同 段 项 目 部 级 配 碎 石 下基层施工技术交底 交 底 人: 被交底人: 日 期: - 1 - 级配碎石下基层施工技术交底 1、1 适用范围 适用于双永高速公路 B1 合同段路面级配碎石下基层施工 1、2 施工准备 1、2、1 技术准备 1、 级配碎石已检验、试验合格
2、 施工方案编制、审核、审批已完成
3、 试验段施工选取 100m~200m 的具有代表性的路段,并采用计划用于主体工程的材料、配合比、压实设备和施工工艺进行实地铺筑试验,已确定在不同压实条件下达到设计压实度时的松铺厚度、压实系数、压实机械组合、最少压实遍数和施工工艺流程等
1、2、2 材料要求 1、 轧制碎石的材料可以是各种类型的岩石(软质除外),宜采用石灰岩
2、 进场的碎石应进行颗粒组成、压碎值、级配试验检查,其试验指标应符合表 1-19 和表 1-20 的规定
双 永 高 速 公 路 B1 合 同 段 项 目 部 级 配 碎 石 下基层施工技术交底 交 底 人: 被交底人: 日 期: - 2 - 3 、碎石中针片状颗粒的总含量不得超过 2 0 %;碎石中不应有粘土块、植物等有害颗粒
石屑或其他细集料石可以使用一般碎石场的细筛余料,或专门轧制的细碎石集料,也可以用天然砂砾或粗砂代替石屑, 天然砂砾或粗砂应有较好的级配
砂砾底基层的级配范围见表 1 -2 1
液限应小于 2 8 %,塑性指数应小于 9

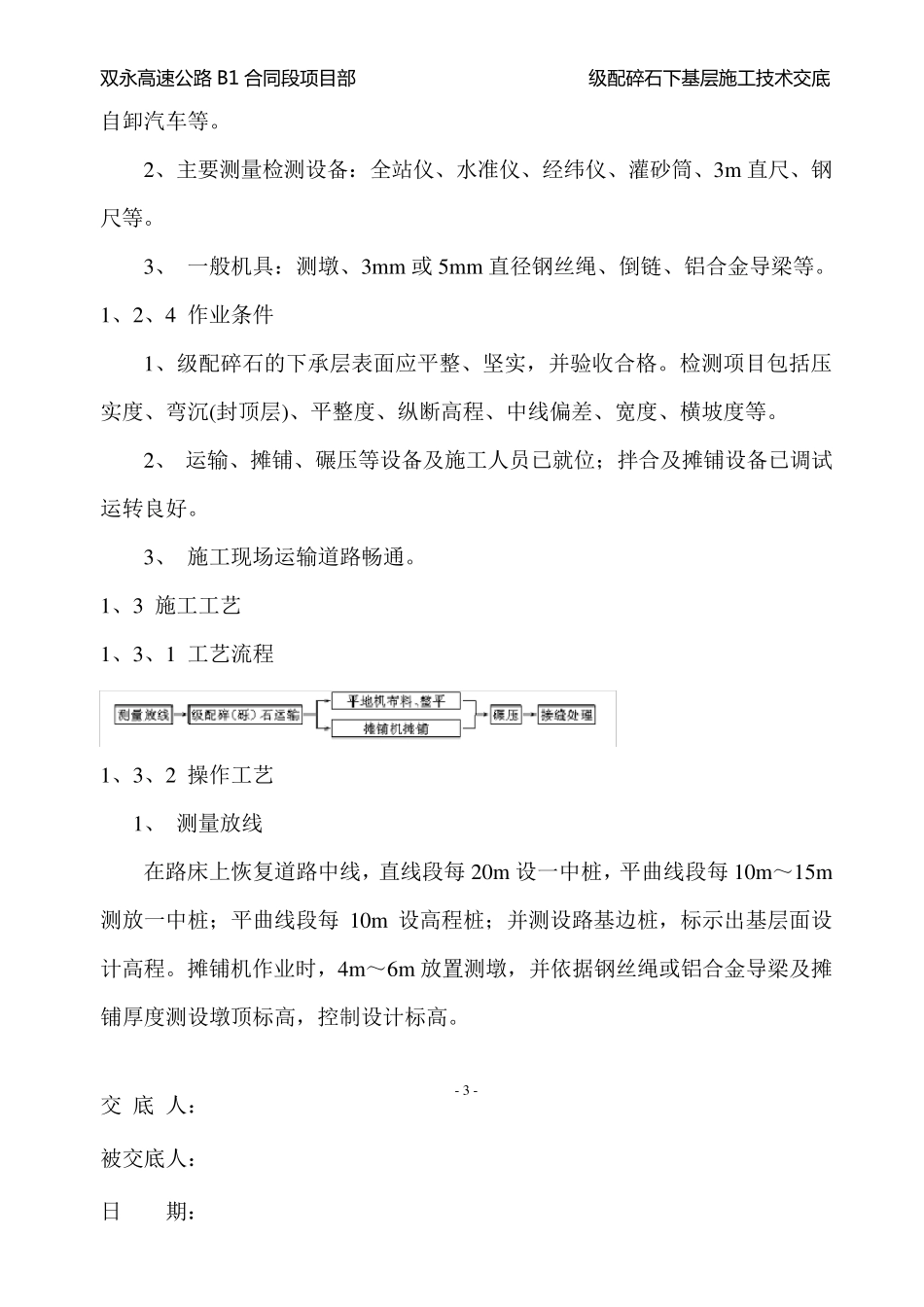

1 、2 、3 机具设备 1 、主要机械设备:装载机、推土机、摊铺机、平地机、压路机、水车、双 永 高 速 公 路 B1 合 同 段 项 目 部 级 配 碎 石 下基层施工技术交底 交 底 人: 被交底人: 日 期: - 3 - 自卸汽车等
2、主要测量检测设备:全站仪、水准仪、经纬仪、灌砂筒、3m 直尺、钢尺等
3、 一般机具:测墩、3m m
