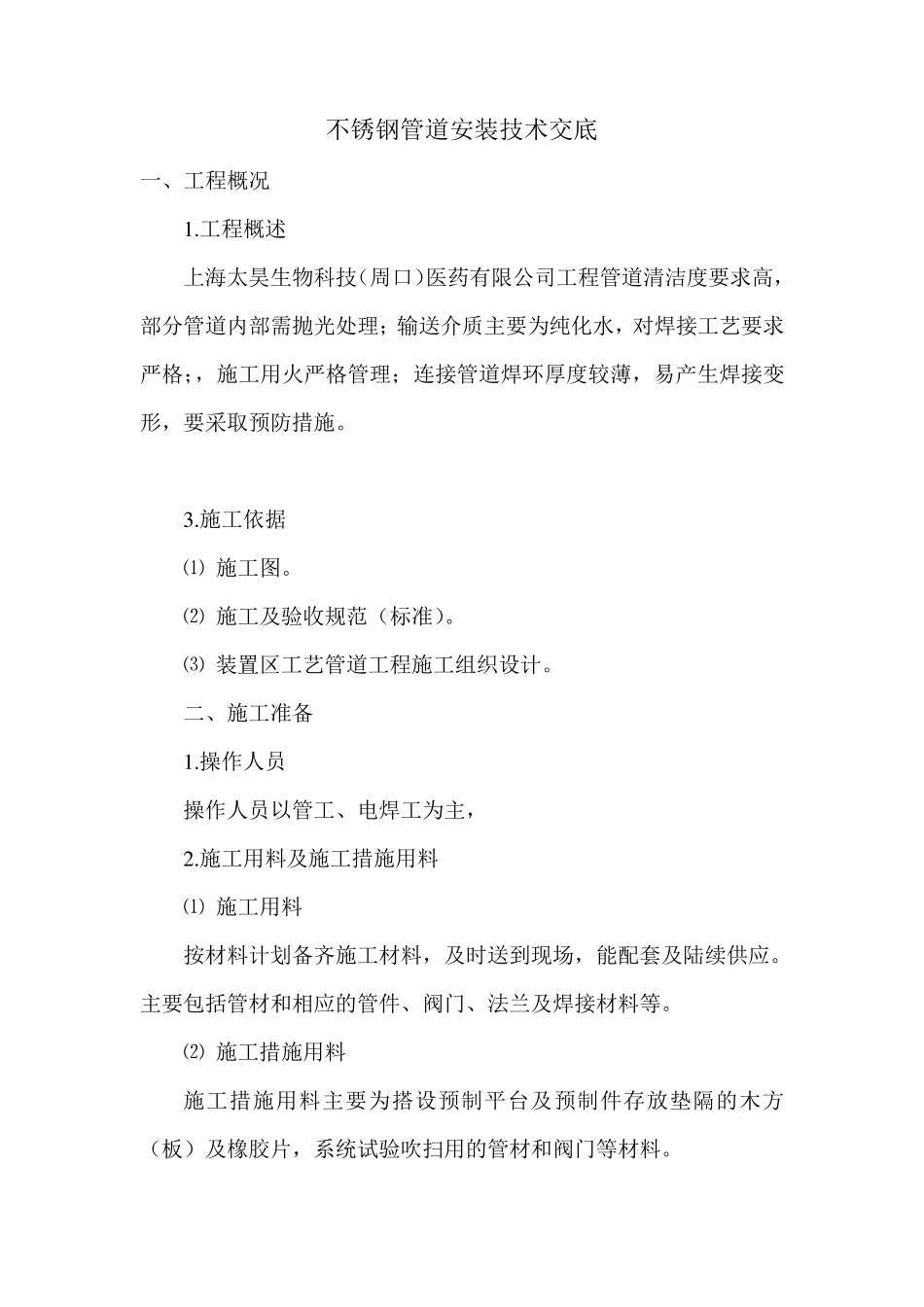

不锈钢管道安装技术交底 一、工程概况 1
工程概述 上海太昊生物科技(周口)医药有限公司工程管道清洁度要求高,部分管道内部需抛光处理;输送介质主要为纯化水,对焊接工艺要求严格;,施工用火严格管理;连接管道焊环厚度较薄,易产生焊接变形,要采取预防措施
施工依据 ⑴ 施工图
⑵ 施工及验收规范(标准)
⑶ 装置区工艺管道工程施工组织设计
二、施工准备 1
操作人员 操作人员以管工、电焊工为主, 2
施工用料及施工措施用料 ⑴ 施工用料 按材料计划备齐施工材料,及时送到现场,能配套及陆续供应
主要包括管材和相应的管件、阀门、法兰及焊接材料等
⑵ 施工措施用料 施工措施用料主要为搭设预制平台及预制件存放垫隔的木方(板)及橡胶片,系统试验吹扫用的管材和阀门等材料

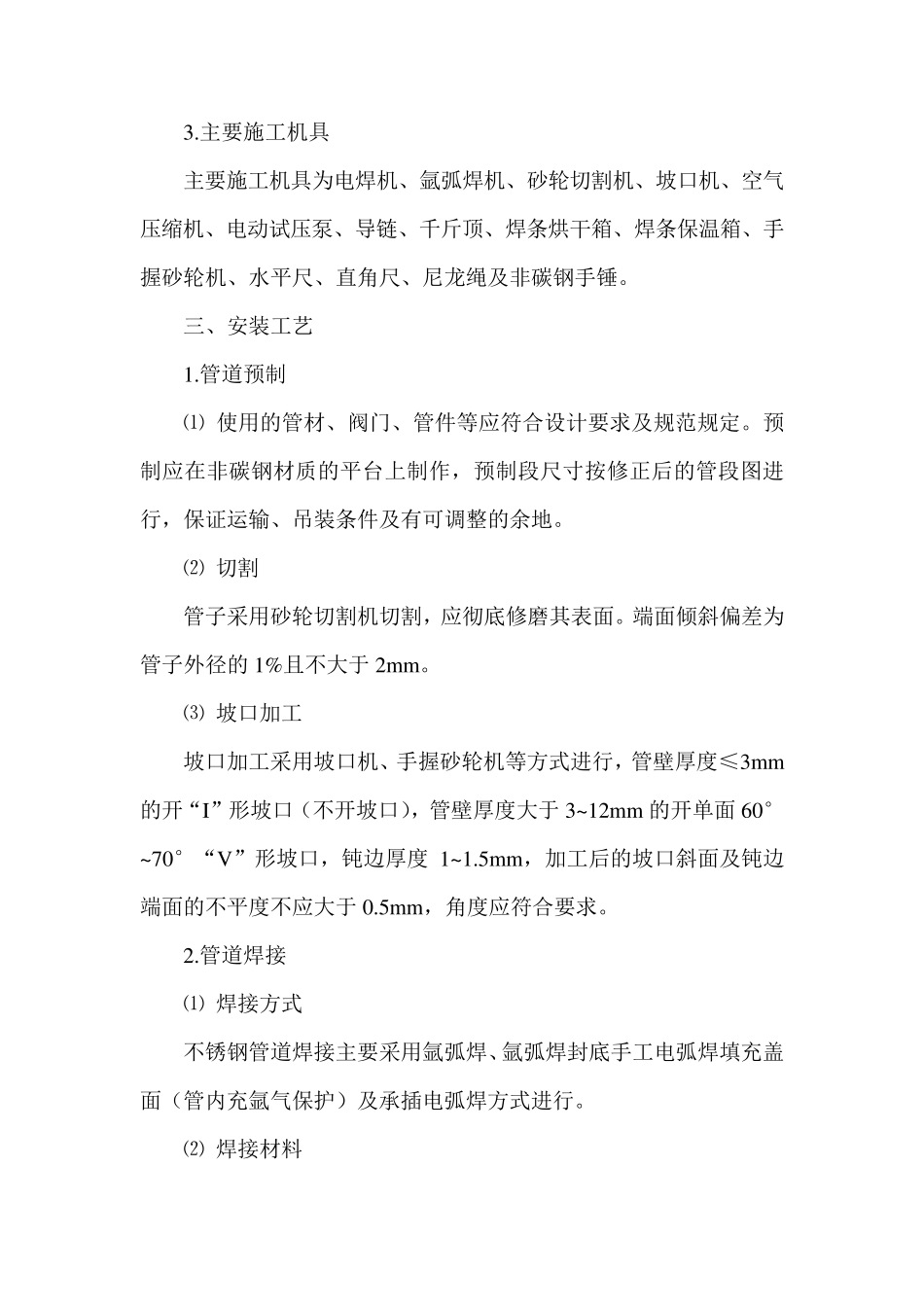

主要施工机具 主要施工机具为电焊机、氩弧焊机、砂轮切割机、坡口机、空气压缩机、电动试压泵、导链、千斤顶、焊条烘干箱、焊条保温箱、手握砂轮机、水平尺、直角尺、尼龙绳及非碳钢手锤
三、安装工艺 1
管道预制 ⑴ 使用的管材、阀门、管件等应符合设计要求及规范规定
预制应在非碳钢材质的平台上制作,预制段尺寸按修正后的管段图进行,保证运输、吊装条件及有可调整的余地
⑵ 切割 管子采用砂轮切割机切割,应彻底修磨其表面
端面倾斜偏差为管子外径的 1%且不大于 2mm
⑶ 坡口加工 坡口加工采用坡口机、手握砂轮机等方式进行,管壁厚度≤3mm的开“I”形坡口(不开坡口),管壁厚度大于 3~12mm 的开单面 60°~70°“V”形坡口,钝边厚度1~1
5mm,加工后的坡口斜面及钝边端面的不平度不应大于 0
5mm,角度应符合要求
管道焊接 ⑴ 焊接方式 不锈钢管道焊接主要采用氩弧焊、氩弧焊封底手工电弧焊填充盖面(管内充氩气保护)及承插电弧焊方式进行

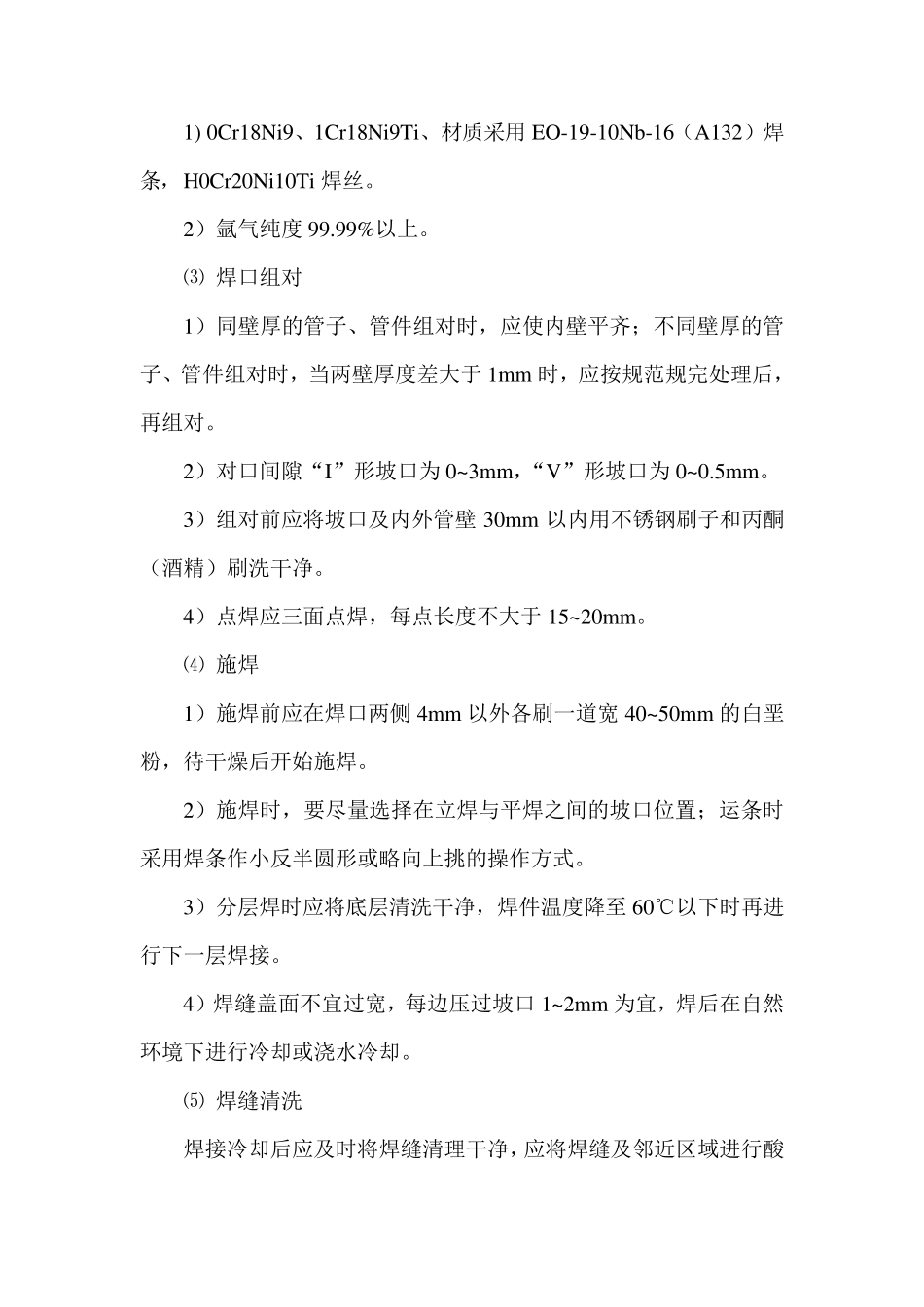

⑵ 焊接材料 1) 0Cr18Ni9、1Cr18Ni
