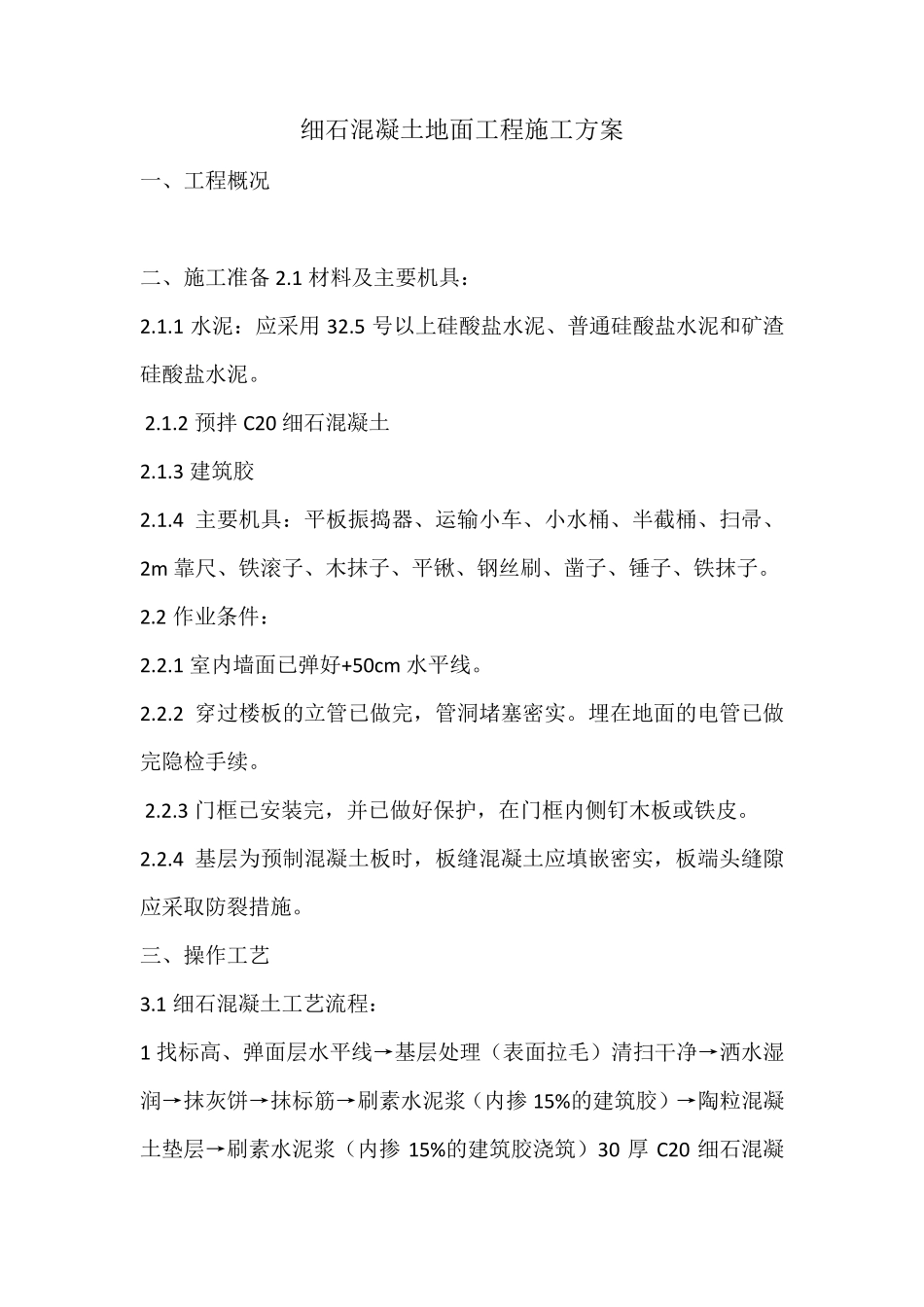

细石混凝土地面工程施工方案 一、工程概况 二、施工准备 2
1 材料及主要机具: 2
1 水泥:应采用 32
5 号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
2 预拌 C20 细石混凝土 2
3 建筑胶 2
4 主要机具:平板振捣器、运输小车、小水桶、半截桶、扫帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子
2 作业条件: 2
1 室内墙面已弹好+50cm 水平线
2 穿过楼板的立管已做完,管洞堵塞密实
埋在地面的电管已做完隐检手续
3 门框已安装完,并已做好保护,在门框内侧钉木板或铁皮
4 基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应采取防裂措施

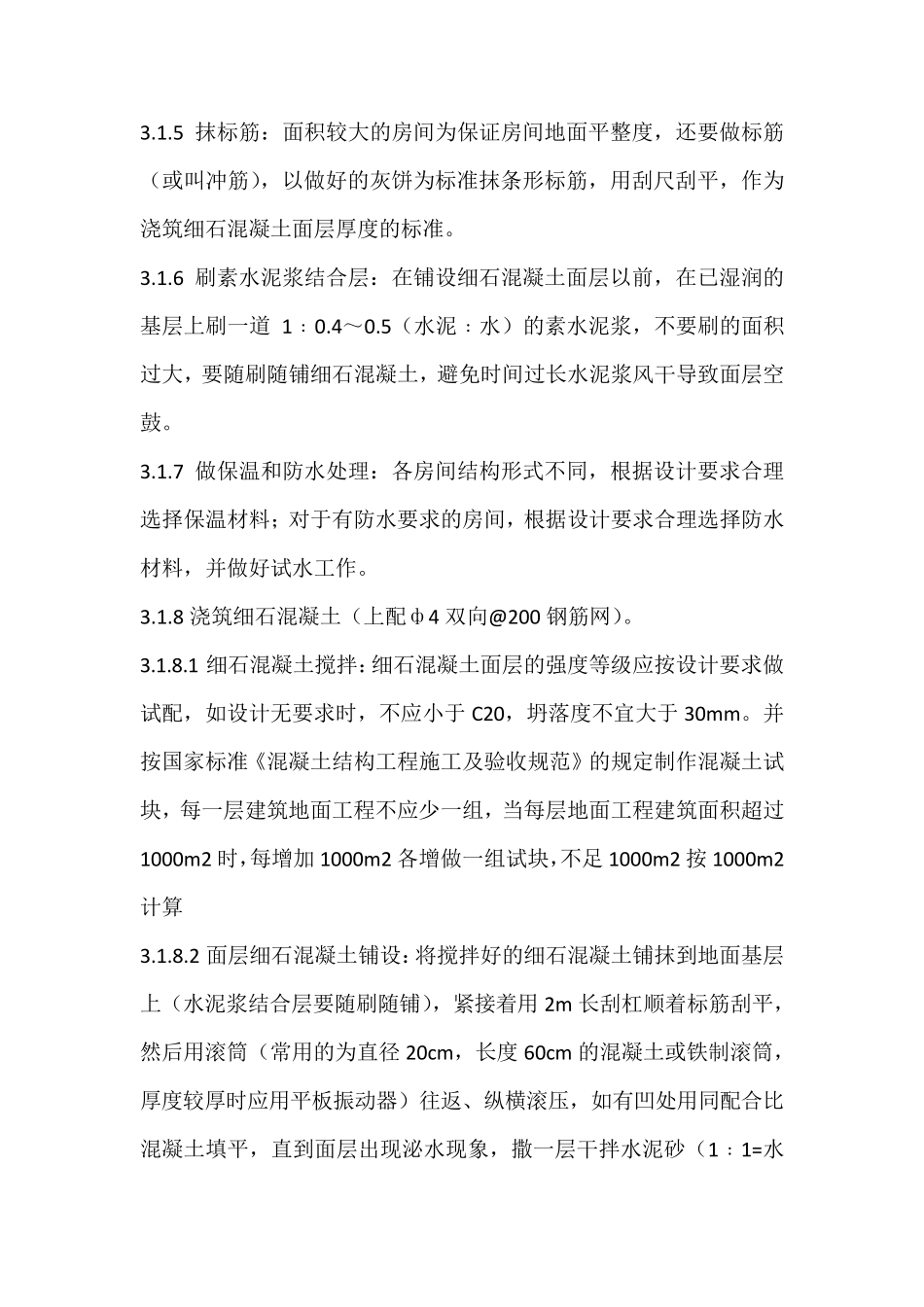

三、操作工艺 3
1 细石混凝土工艺流程: 1 找标高、弹面层水平线→基层处理(表面拉毛)清扫干净→洒水湿润→抹灰饼→抹标筋→刷素水泥浆(内掺 15%的建筑胶)→陶粒混凝土垫层→刷素水泥浆(内掺 15%的建筑胶浇筑)30 厚 C20 细石混凝土→养护

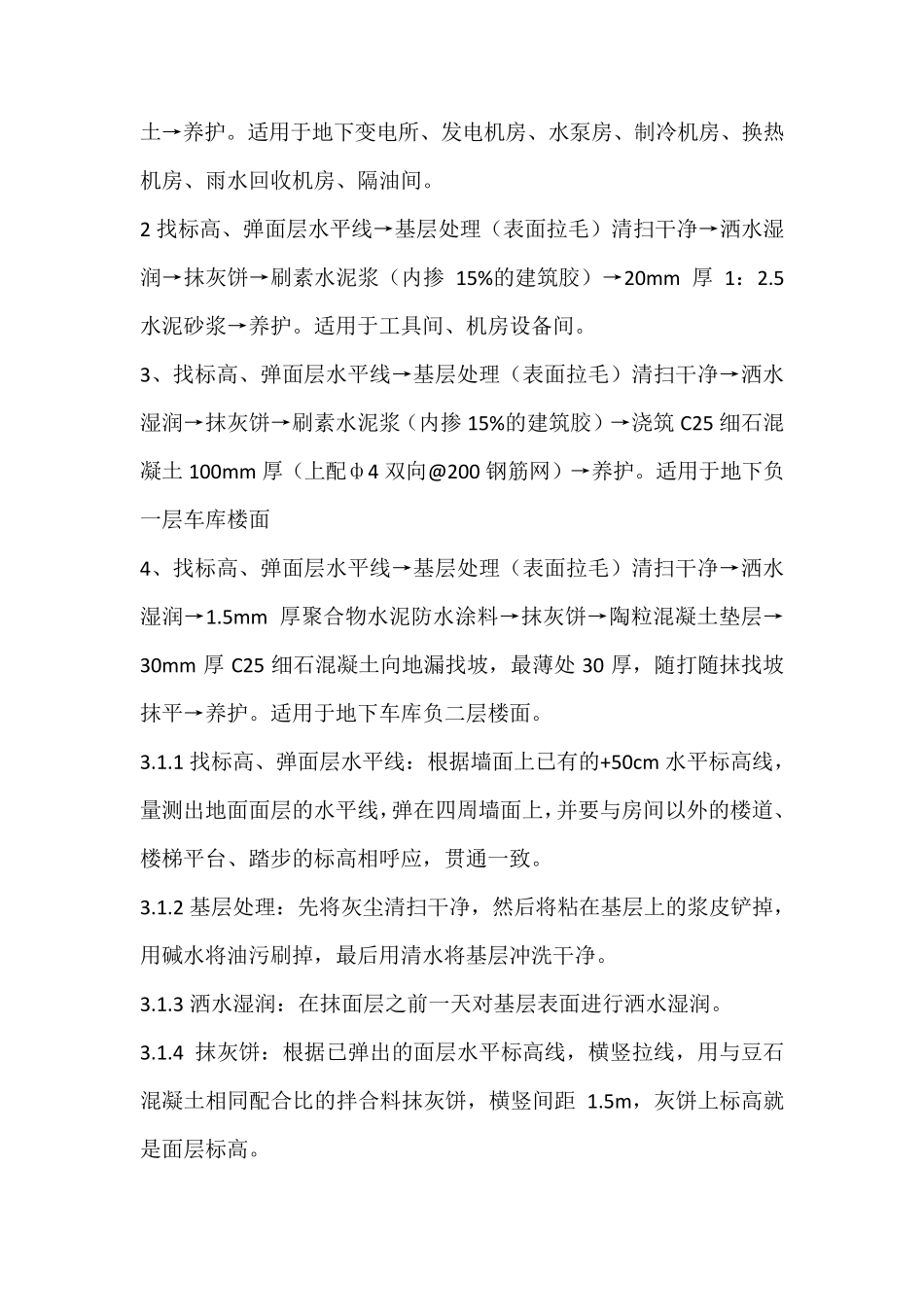

适用于地下变电所、发电机房、水泵房、制冷机房、换热机房、雨水回收机房、隔油间
2 找标高、弹面层水平线→基层处理(表面拉毛)清扫干净→洒水湿润→抹灰饼→刷素水泥浆(内掺15%的建筑胶)→20m m厚1:2
5水泥砂浆→养护
适用于工具间、机房设备间
3、找标高、弹面层水平线→基层处理(表面拉毛)清扫干净→洒水湿润→抹灰饼→刷素水泥浆(内掺15%的建筑胶)→浇筑C25 细石混凝土100m m 厚(上配ф4 双向@200 钢筋网)→养护
适用于地下负一层车库楼面 4、找标高、弹面层水平线→基层处理(表面拉毛)清扫干净→洒水湿润→1
5m m厚聚合物水泥防水涂料→抹灰饼→陶粒混凝土垫层→30m m 厚C25 细石混凝土向地漏找坡,最薄处30 厚,随打随抹找坡抹平→养护
适用于地下车库负
