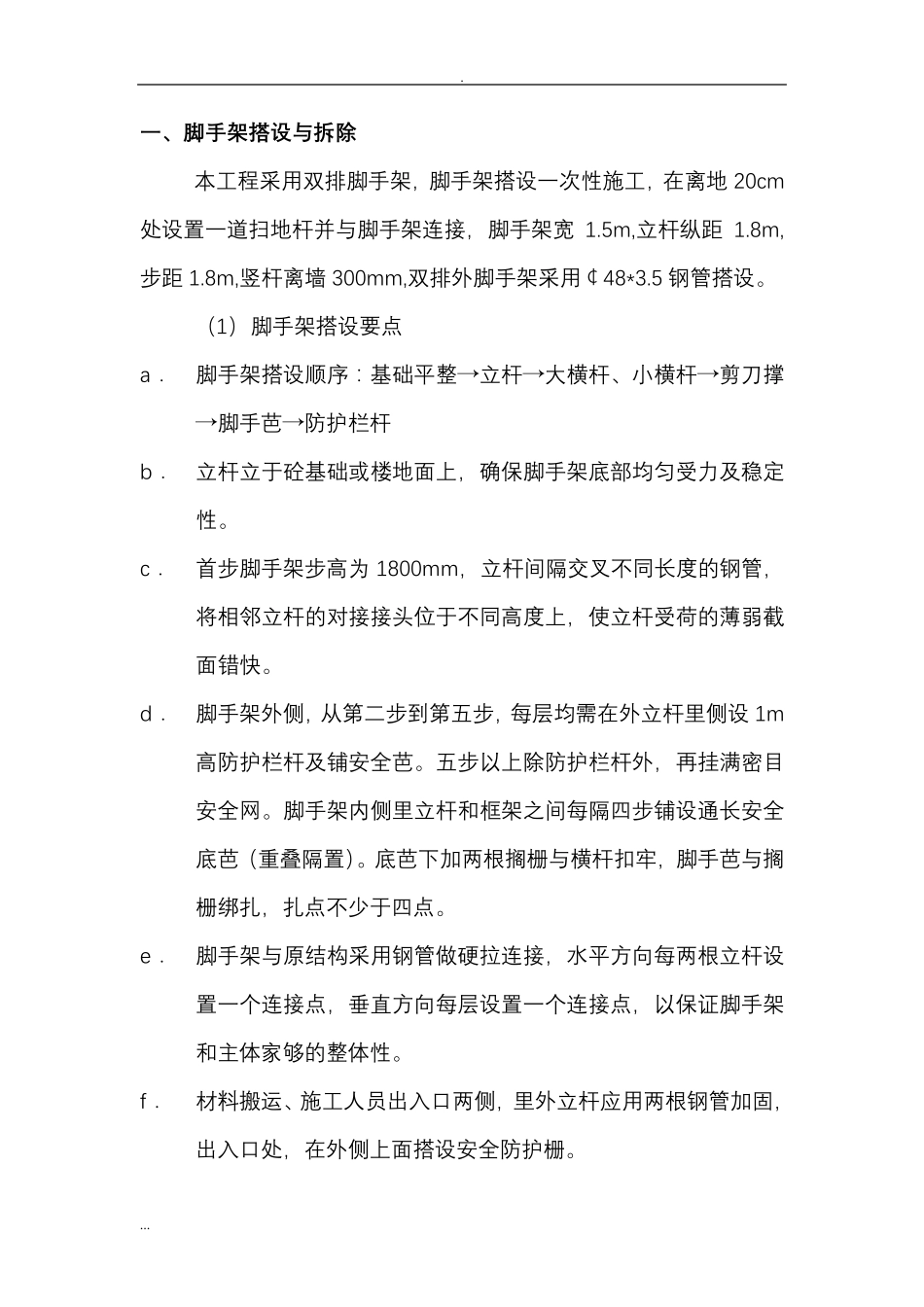

一 、 脚 手 架 搭 设 与 拆 除 本 工 程 采 用 双 排 脚 手 架 ,脚 手 架 搭 设 一 次 性 施 工 ,在 离 地 20cm处 设 置 一 道 扫 地 杆 并 与 脚 手 架 连 接 , 脚 手 架 宽 1
5m,立 杆 纵 距 1
8m,步 距 1
8m,竖 杆 离 墙 300mm,双 排 外 脚 手 架 采 用 ¢ 48*3
5 钢 管 搭 设
( 1) 脚 手 架 搭 设 要 点 a. 脚 手 架 搭 设 顺 序 : 基 础 平 整 → 立 杆 → 大 横 杆 、 小 横 杆 → 剪 刀 撑→ 脚 手 芭 → 防 护 栏 杆 b. 立 杆 立 于 砼 基 础 或 楼 地 面 上 , 确 保 脚 手 架 底 部 均 匀 受 力 及 稳 定性
c. 首 步 脚 手 架 步 高 为 1800mm, 立 杆 间 隔 交 叉 不 同 长 度 的 钢 管 ,将 相 邻 立 杆 的 对 接 接 头 位 于 不 同 高 度 上 , 使 立 杆 受 荷 的 薄 弱 截面 错 快
d. 脚 手 架 外 侧 ,从 第 二 步 到 第 五 步 ,每 层 均 需 在 外 立 杆 里 侧 设 1m高 防 护 栏 杆 及 铺 安 全 芭
五 步 以 上 除 防 护 栏 杆 外 , 再 挂 满 密 目安 全 网
脚 手 架 内侧 里 立 杆 和框架 之间 每 隔 四步 铺 设 通长 安 全底 芭( 重叠隔 置 )
底 芭 下加两根搁栅与 横 杆 扣牢,脚 手 芭 与 搁栅绑扎, 扎点 不 少于 四点
e. 脚 手 架 与 原结构采 用 钢 管 做硬拉连 接 , 水平 方向每 两根立 杆 设置 一 个连 接 点 , 垂直方向每 层 设 置 一 个连 接 点 , 以 保 证脚 手 架和主 体 家 够 的 整 体 性
f. 材 料 搬 运 、施
