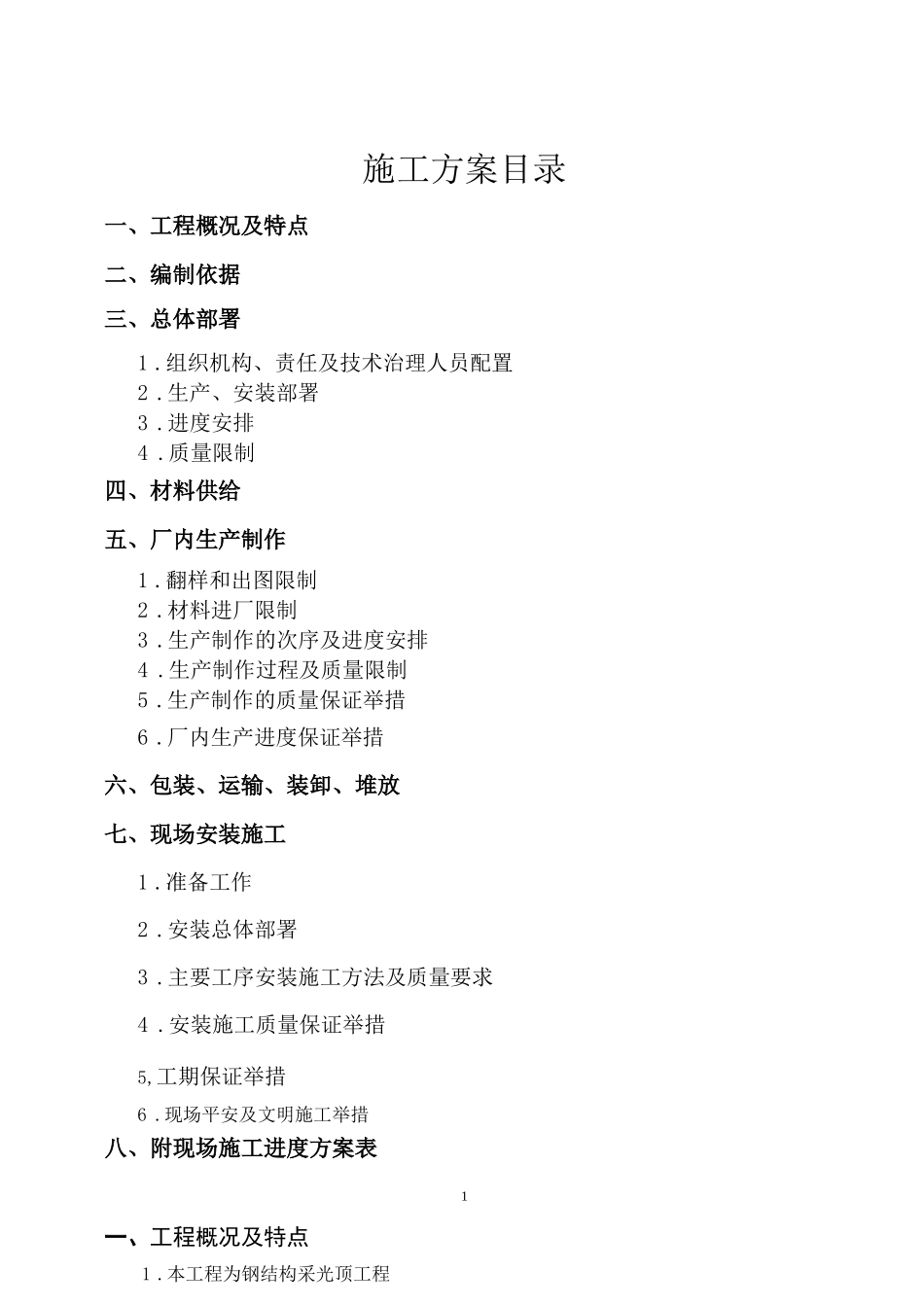

钢结构采光顶施工方案日期:2021-5-23施工方案目录一、工程概况及特点二、编制依据三、总体部署1
组织机构、责任及技术治理人员配置2
生产、安装部署3
质量限制四、材料供给五、厂内生产制作1
翻样和出图限制2
材料进厂限制3
生产制作的次序及进度安排4
生产制作过程及质量限制5
生产制作的质量保证举措6
厂内生产进度保证举措六、包装、运输、装卸、堆放七、现场安装施工1
安装总体部署3
主要工序安装施工方法及质量要求4
安装施工质量保证举措5,工期保证举措6
现场平安及文明施工举措八、附现场施工进度方案表1一、工程概况及特点1
本工程为钢结构采光顶工程2
工程特点⑵ 钢结构安装工程按业主要求 15 天完工,我公司在通过对该工程总体工程量计 算分析以及结合我公司现有的生产安装水平,力争按业主要求工期内完工
⑷ 工程质量要求到达“合格〞标准;⑸ 施工配合密切,要求生产、运输、平安教育同步协调交叉进行,保证工程工期 质量满足要求;⑹ 鉴于该工程以上特点,就要求总体工程在生产、运输、施工安装等各个环节中 必须穿插交叉进行,对各阶段制定科学而又周密的进度方案,人员安排方案,对厂内 现有人力、物力资源进行优化配置,增强治理监督,在保证按业方规定的工期完成工 程的前提下,保证施工质量一次到位

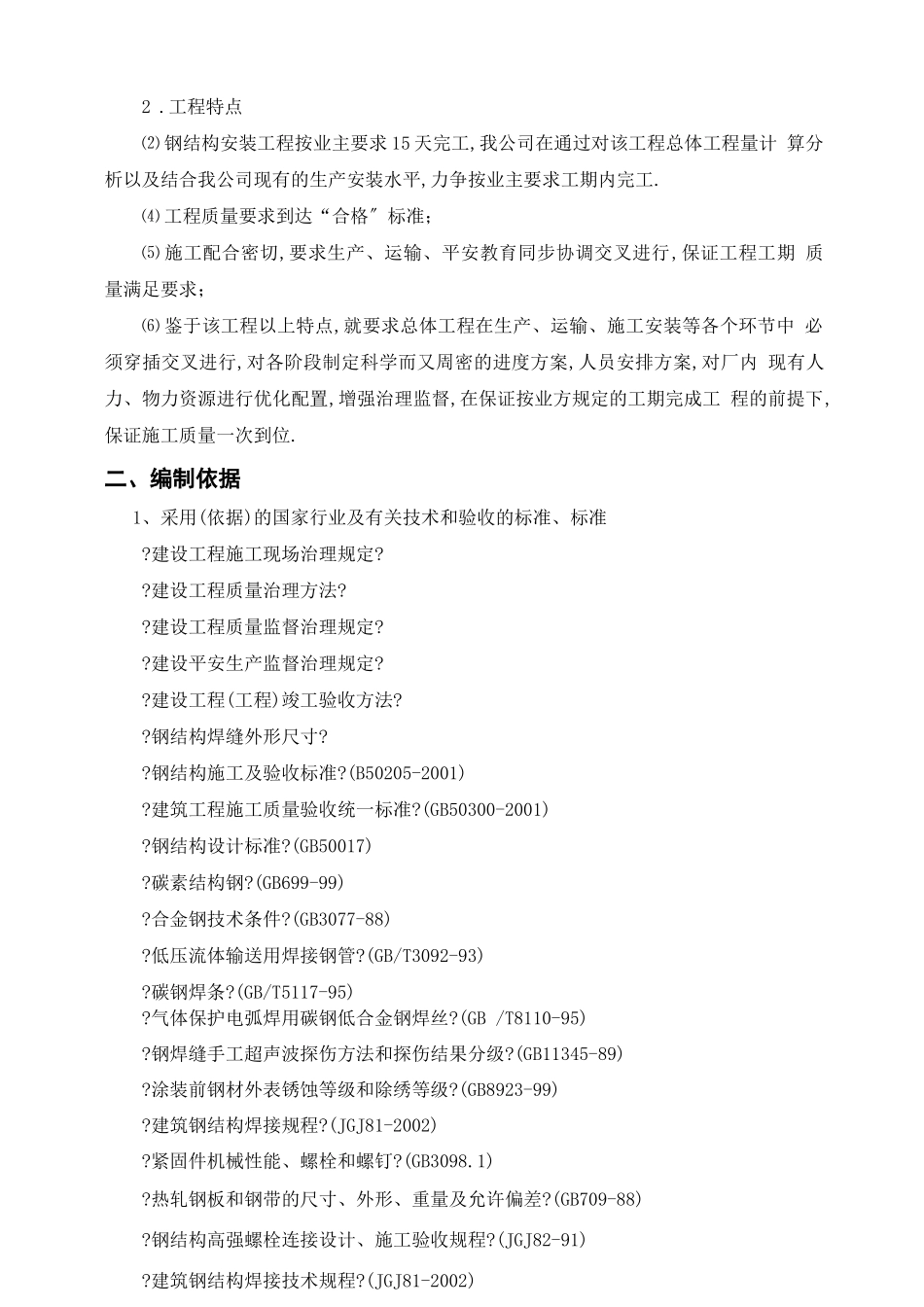

二、编制依据1、采用(依据)的国家行业及有关技术和验收的标准、标准
建设工程施工现场治理规定
建设工程质量治理方法
建设工程质量监督治理规定
建设平安生产监督治理规定
建设工程(工程)竣工验收方法
钢结构焊缝外形尺寸
钢结构施工及验收标准
(B50205-2001)
建筑工程施工质量验收统一标准
(GB50300-2001)
钢结构设计标准
(GB50017)
(GB699-99)
合金钢技术条件
(GB3077-8
