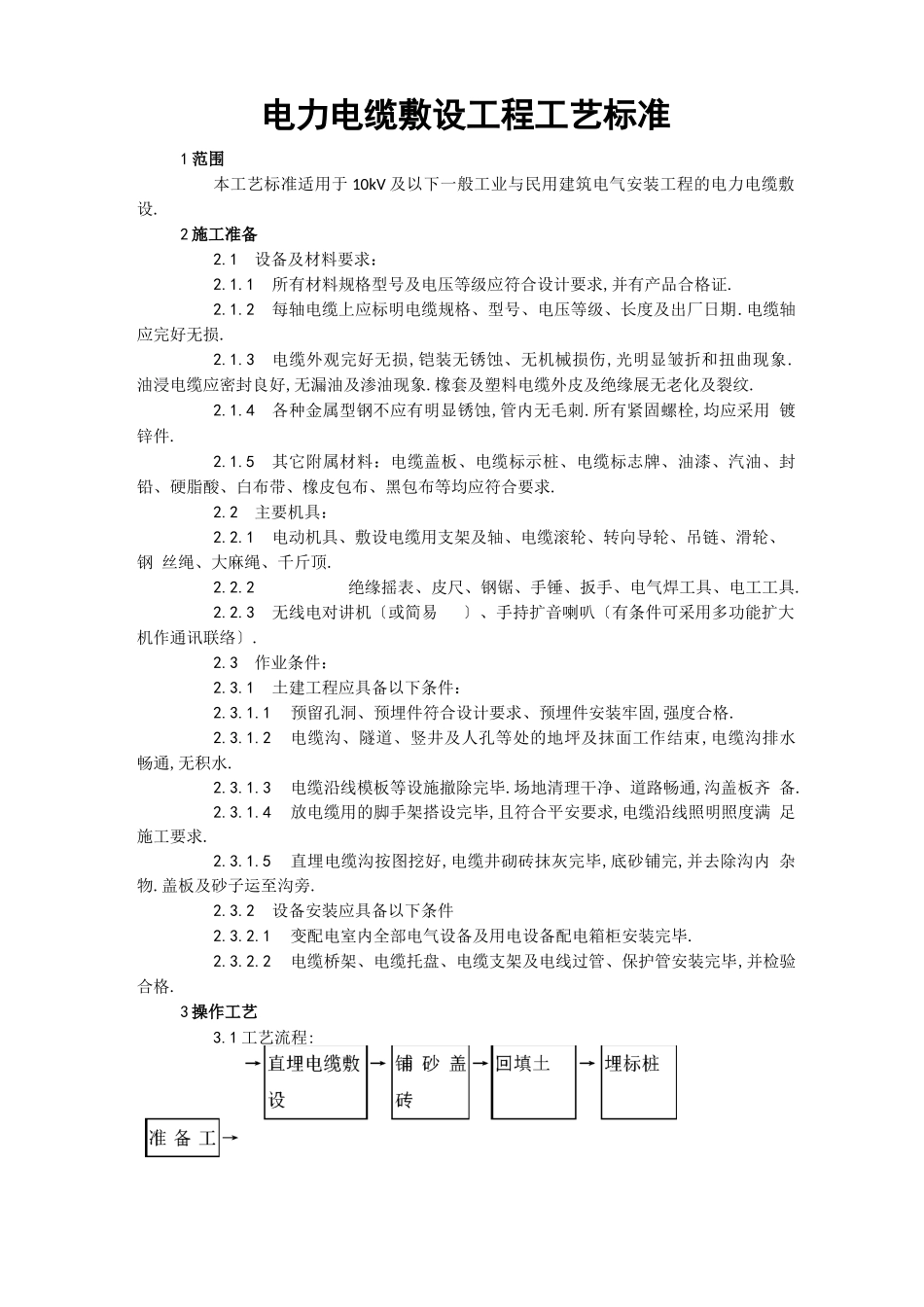

电力电缆敷设工程工艺标准1 范围本工艺标准适用于 10kV 及以下一般工业与民用建筑电气安装工程的电力电缆敷 设.2 施工准备2.1设备及材料要求:2.1.1所有材料规格型号及电压等级应符合设计要求,并有产品合格证.2.1.2每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期.电缆轴 应完好无损.2.1.3电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象. 油浸电缆应密封良好,无漏油及渗油现象.橡套及塑料电缆外皮及绝缘展无老化及裂纹.2.1.4各种金属型钢不应有明显锈蚀,管内无毛刺.所有紧固螺栓,均应采用 镀锌件.2.1.5其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封 铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求.2.2主要机具:2.2.1电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢 丝绳、大麻绳、千斤顶.2.2.2绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具.2.2.3无线电对讲机〔或简易 〕、手持扩音喇叭〔有条件可采用多功能扩大 机作通讯联络〕.2.3作业条件:2.3.1土建工程应具备以下条件:2.3.1.1预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格.2.3.1.2电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水 畅通,无积水.2.3.1.3电缆沿线模板等设施撤除完毕.场地清理干净、道路畅通,沟盖板齐 备.2.3.1.4放电缆用的脚手架搭设完毕,且符合平安要求,电缆沿线照明照度满 足施工要求.2.3.1.5直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并去除沟内 杂物.盖板及砂子运至沟旁.2.3.2设备安装应具备以下条件2.3.2.1变配电室内全部电气设备及用电设备配电箱柜安装完毕.2.3.2.2电缆桥架、电缆托盘、电缆支架及电线过管、保护管安装完毕,并检验 合格.3 操作工艺3.1 工艺流程:3.2准备工作:3.2.1施工前应对电线进行详细检查;规格、型号、截面、电压等级均符合设计 要求,外观无扭曲、坏损及漏油、渗油等现象.3.2.2电缆敷设前进行绝缘摇测或耐压试验.3.2.2.11kV 以下电缆,用 1kV 摇表摇测线间及对地的绝缘电阻应不低于 10MQ.3.2.2.23〜10kV 电缆应事先作耐压和泄漏试验,试验标准应符合国家和当地供电部门规定.必要时敷设前仍需用 2.5kV 摇表测量绝缘电阻是否合格.3.2.2.3纸绝缘电缆,测试不合格者,应检查芯线是否受潮,如受潮,可锯掉一 段再测试,直到合格为止.检查方法是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声, 即电缆已受潮.3....
