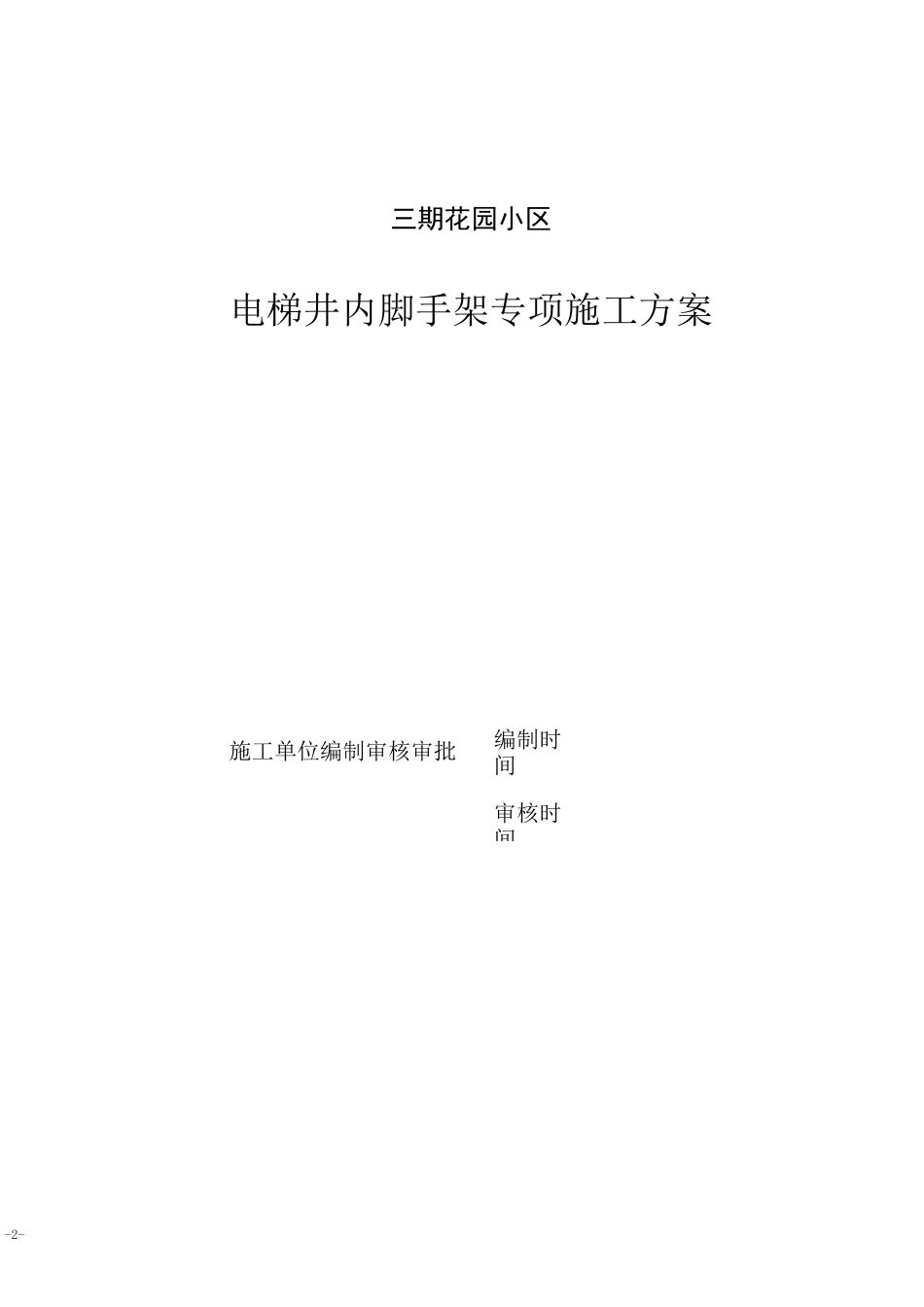

电梯井内脚手架方案编制时间审核时间-2-三期花园小区电梯井内脚手架专项施工方案施工单位编制审核审批1、工程概况工程名称:桐园一期设计单位:*****设计研究院有限公司建设单位:*****房地产开发公司监理单位:******工程建设监理有限公司施工单位:******建设有限公司二、设计概况本工程位于扬州市****与****路交汇处北角,工程用地面积 69247
17 平方米,由 6 栋 18 层楼住宅和多层商业配套组成,设满堂一层地下室,开挖深度约为 6 米左右
本次施工为南部 A、B 座及商业用房,其中 A 座由 18 层与 6 层组成,上部结构分开,B 座为 18 层,为剪力墙结构
本方案针对 A、B 座共两栋高层住宅楼的电梯井、采光井等室室内连续到顶的施工内脚手架进行编制
三、编制依据本脚手架安全专项施工方案主要参考以下规范和标准:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑地基基础设计规范》(GB50007-2002)中国建筑工业出版社;《建筑施工安全检查标准》(JGJ59-99)中国建筑工业出版社;四、方案概述本工程为高层建筑,脚手架高度最高为 58・6m
脚手架采用 A48X3
5 钢管搭设,立杆纵距离 1
5 米,横距 1
5 米,步距 1
8 米,脚手架立杆与墙(梁)边间距 0
内架不设连墙件,在施工层的墙柱及梁侧模拆除后,立即用短钢管与立杆连接并顶在墙柱(梁)上
除底部采用落地脚手架外,上部内脚手架要求用长钢管与立杆连接并着力于楼层面,每边不少于 250,同时增加斜向钢管作用于楼层面,斜向钢管与立杆用钢管连接牢靠,要求做到隔层卸载
五、脚手架设计及技术标准1、A、B
