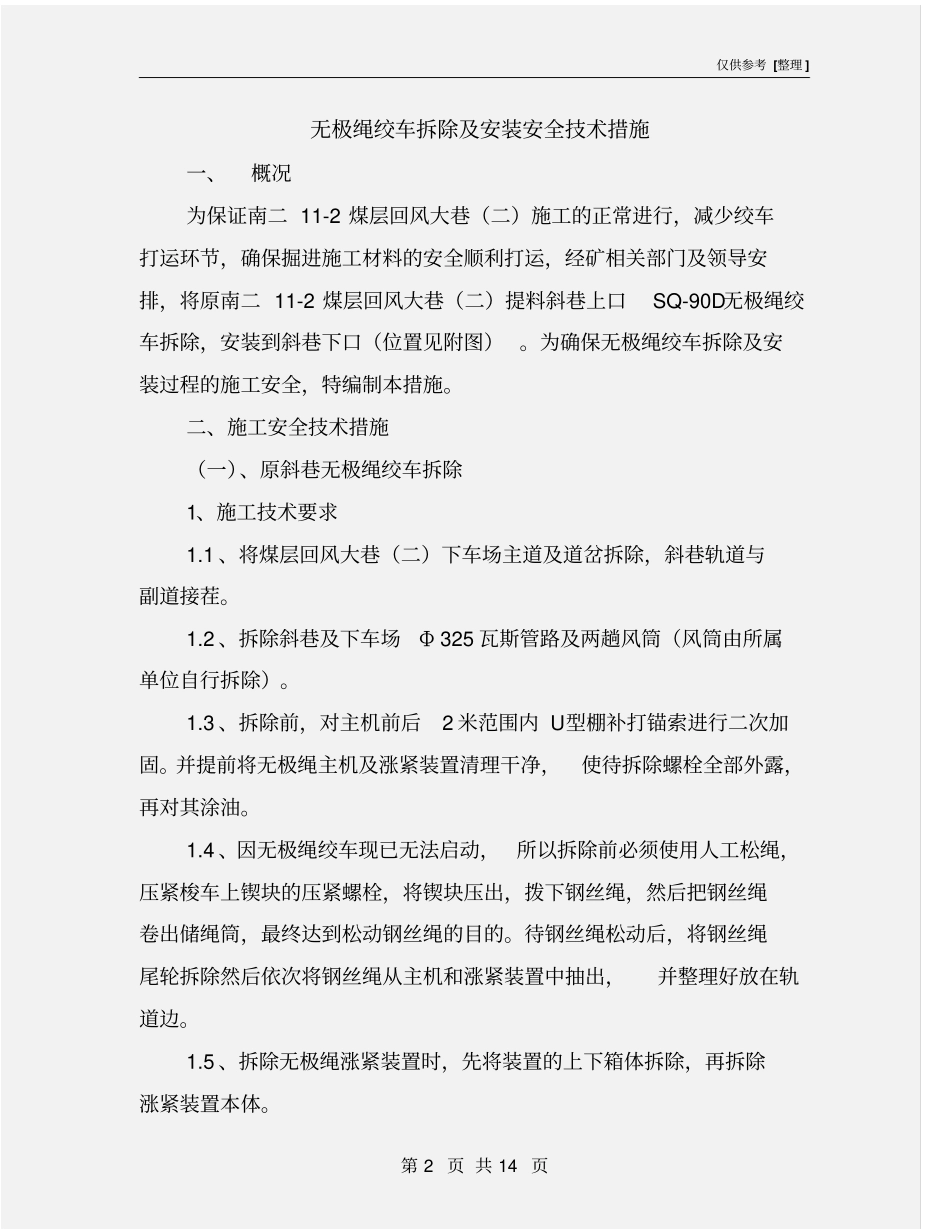

仅供参考 [整理 ] 第 1 页 共 14 页安全管理文书无极绳绞车拆除及安装安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 14 页无极绳绞车拆除及安装安全技术措施一、概况为保证南二 11-2 煤层回风大巷(二)施工的正常进行,减少绞车打运环节,确保掘进施工材料的安全顺利打运,经矿相关部门及领导安排,将原南二 11-2 煤层回风大巷(二)提料斜巷上口SQ-90D无极绳绞车拆除,安装到斜巷下口(位置见附图)
为确保无极绳绞车拆除及安装过程的施工安全,特编制本措施
二、施工安全技术措施(一)、原斜巷无极绳绞车拆除1、施工技术要求1
1 、将煤层回风大巷(二)下车场主道及道岔拆除,斜巷轨道与副道接茬
2 、拆除斜巷及下车场Φ 325 瓦斯管路及两趟风筒(风筒由所属单位自行拆除)
3 、拆除前,对主机前后2 米范围内 U型棚补打锚索进行二次加固
并提前将无极绳主机及涨紧装置清理干净,使待拆除螺栓全部外露,再对其涂油
4 、因无极绳绞车现已无法启动,所以拆除前必须使用人工松绳,压紧梭车上锲块的压紧螺栓,将锲块压出,拨下钢丝绳,然后把钢丝绳卷出储绳筒,最终达到松动钢丝绳的目的
待钢丝绳松动后,将钢丝绳尾轮拆除然后依次将钢丝绳从主机和涨紧装置中抽出,并整理好放在轨道边
5 、拆除无极绳涨紧装置时,先将装置的上下箱体拆除,再拆除涨紧装置本体
仅供参考 [整理 ] 第 3 页 共 14 页1
1 、采用挖除主机基础的方式拆除
施工前,提前使用2 台 5T葫芦将主机左右两侧分别与顶板斜拉,然后分别使用Φ 15
5 钢丝绳吊挂在巷道顶部,再用1 台 3T葫芦将主机沿斜巷起坡方向斜拉,并在底座外侧两拐角处,分别使用方木垫实,防止在挖基础过程中,主机下落及下滑
2 、人工使用风镐
