Word 格式沥青层旧路面连续病害处治施工技术方案一、工程概况连 云 港 至 霍 尔 果 斯 高 速 公 路 (简 称 连 霍 高 速 )xxx 于 2001年 12 月 建成 通 车 , 起 点 位 于 K695+600处 , 终 点 位 于 K901+100处 ,全 长 205
4Km ,此 次 施 工 内 容 为 旧 路 旧 桥 改 造 工 程
我 单 位 所 施 工 标 段 为xxx 标 ,起 讫 里程 为 xxxx , 全 长 xxx 公 里 ,途 径 xxxx 地 区 ,本 标 段 内 含 有 xxxx 收 费 站
本标段的旧路面连续病害处治方案为:对于重中度 (含车辙 、龟裂 、沉陷以及桥头跳车 )病害旧路面 ,铣刨后回铺沥青层
回铺沥青层为 5cm 厚 AC-16C 改性沥青混凝土
xxxx 段内图纸设计回铺沥青层的工程量有:1、AC-A6C 改性沥青混凝土填补约为1009m 3;2、5cm 厚 AC-16C 改性沥青混凝土约为 85028 m 2;3、5cm 厚 AC-16C 改性沥青混凝土 (加抗车辙剂 )约为 3713 m 2; 4、改性乳化沥青粘油层约为88471 m 2;5、改性沥青聚合物密封材料2376 m 2;6、玻纤防裂布 100 m 2;二、本施工技术方案及工艺适应范围:1、旧路面龟裂 :中度龟裂铣刨 5cm 厚沥青砼后铺筑5cm 厚 AC-16C 中粒式改性沥青砼恢复至路面标高;经取芯证明面层龟裂已影响到中面层时,铣刨 10cm 厚沥青砼后用 AC-16C 中粒式改性沥青砼铺筑2 层;2、沉陷 :沉陷深度在 2
5~5cm 之间,铣刨 5cm 沥青面层 ,采用 AC-16C 中粒式改性沥青砼铺筑至罩面前路面标高,沉陷深度大于5cm 时,直接采用中式改性沥青 AC-16C 填筑至罩面前路面标高 ;

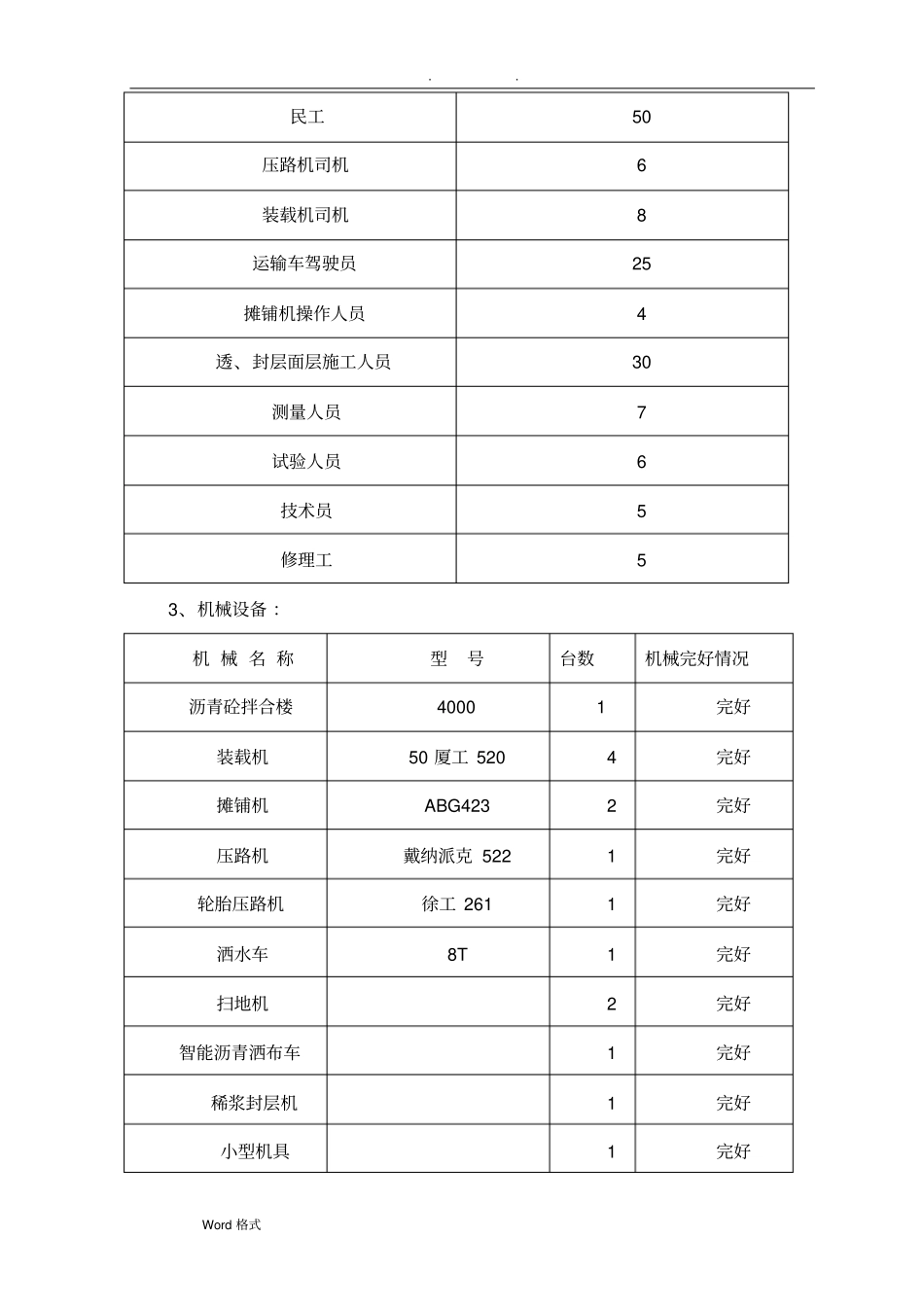

Word 格式3、车
