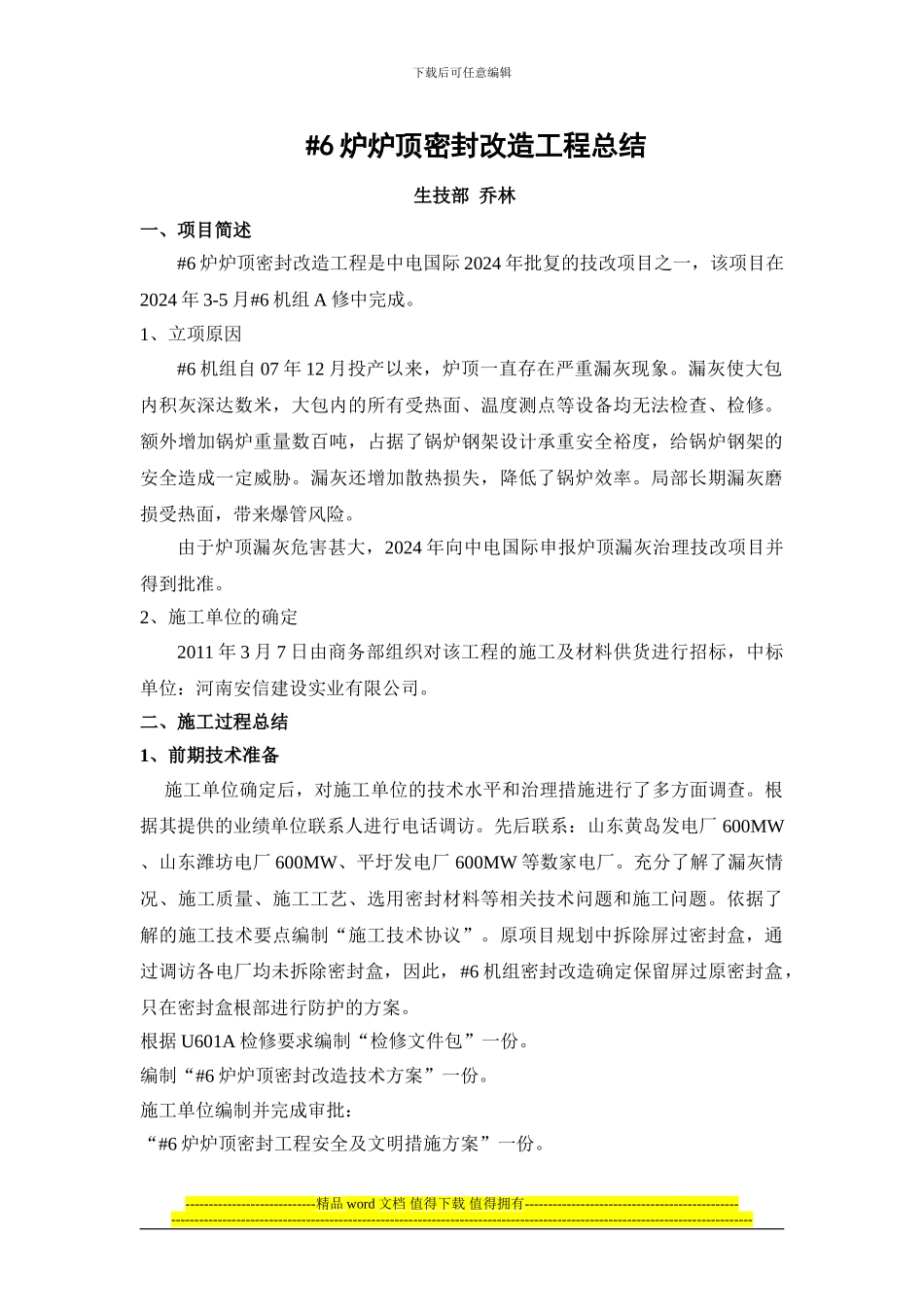

下载后可任意编辑 #6 炉炉顶密封改造工程总结生技部 乔林一、项目简述#6 炉炉顶密封改造工程是中电国际 2024 年批复的技改项目之一,该项目在2024 年 3-5 月#6 机组 A 修中完成
1、立项原因#6 机组自 07 年 12 月投产以来,炉顶一直存在严重漏灰现象
漏灰使大包内积灰深达数米,大包内的所有受热面、温度测点等设备均无法检查、检修
额外增加锅炉重量数百吨,占据了锅炉钢架设计承重安全裕度,给锅炉钢架的安全造成一定威胁
漏灰还增加散热损失,降低了锅炉效率
局部长期漏灰磨损受热面,带来爆管风险
由于炉顶漏灰危害甚大,2024 年向中电国际申报炉顶漏灰治理技改项目并得到批准
2、施工单位的确定2011 年 3 月 7 日由商务部组织对该工程的施工及材料供货进行招标,中标单位:河南安信建设实业有限公司
二、施工过程总结1、前期技术准备 施工单位确定后,对施工单位的技术水平和治理措施进行了多方面调查
根据其提供的业绩单位联系人进行电话调访
先后联系:山东黄岛发电厂 600MW 、山东潍坊电厂 600MW、平圩发电厂 600MW 等数家电厂
充分了解了漏灰情况、施工质量、施工工艺、选用密封材料等相关技术问题和施工问题
依据了解的施工技术要点编制“施工技术协议”
原项目规划中拆除屏过密封盒,通过调访各电厂均未拆除密封盒,因此,#6 机组密封改造确定保留屏过原密封盒,只在密封盒根部进行防护的方案
根据 U601A 检修要求编制“检修文件包”一份
编制“#6 炉炉顶密封改造技术方案”一份
施工单位编制并完成审批:“#6 炉炉顶密封工程安全及文明措施方案”一份
