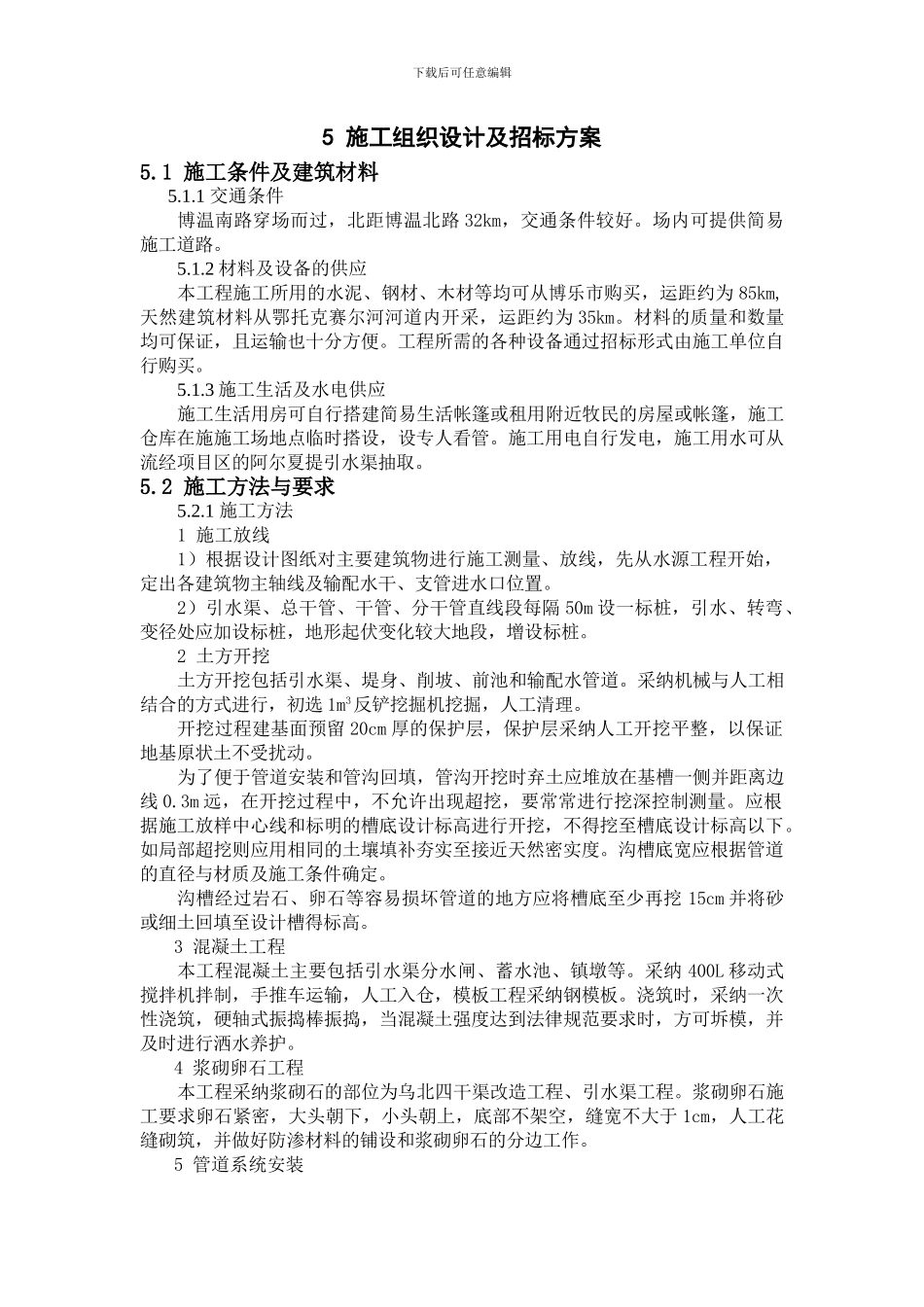

下载后可任意编辑5 施工组织设计及招标方案5
1 施工条件及建筑材料5
1 交通条件博温南路穿场而过,北距博温北路 32km,交通条件较好
场内可提供简易施工道路
2 材料及设备的供应本工程施工所用的水泥、钢材、木材等均可从博乐市购买,运距约为 85km,天然建筑材料从鄂托克赛尔河河道内开采,运距约为 35km
材料的质量和数量均可保证,且运输也十分方便
工程所需的各种设备通过招标形式由施工单位自行购买
3 施工生活及水电供应施工生活用房可自行搭建简易生活帐篷或租用附近牧民的房屋或帐篷,施工仓库在施施工场地点临时搭设,设专人看管
施工用电自行发电,施工用水可从流经项目区的阿尔夏提引水渠抽取
2 施工方法与要求5

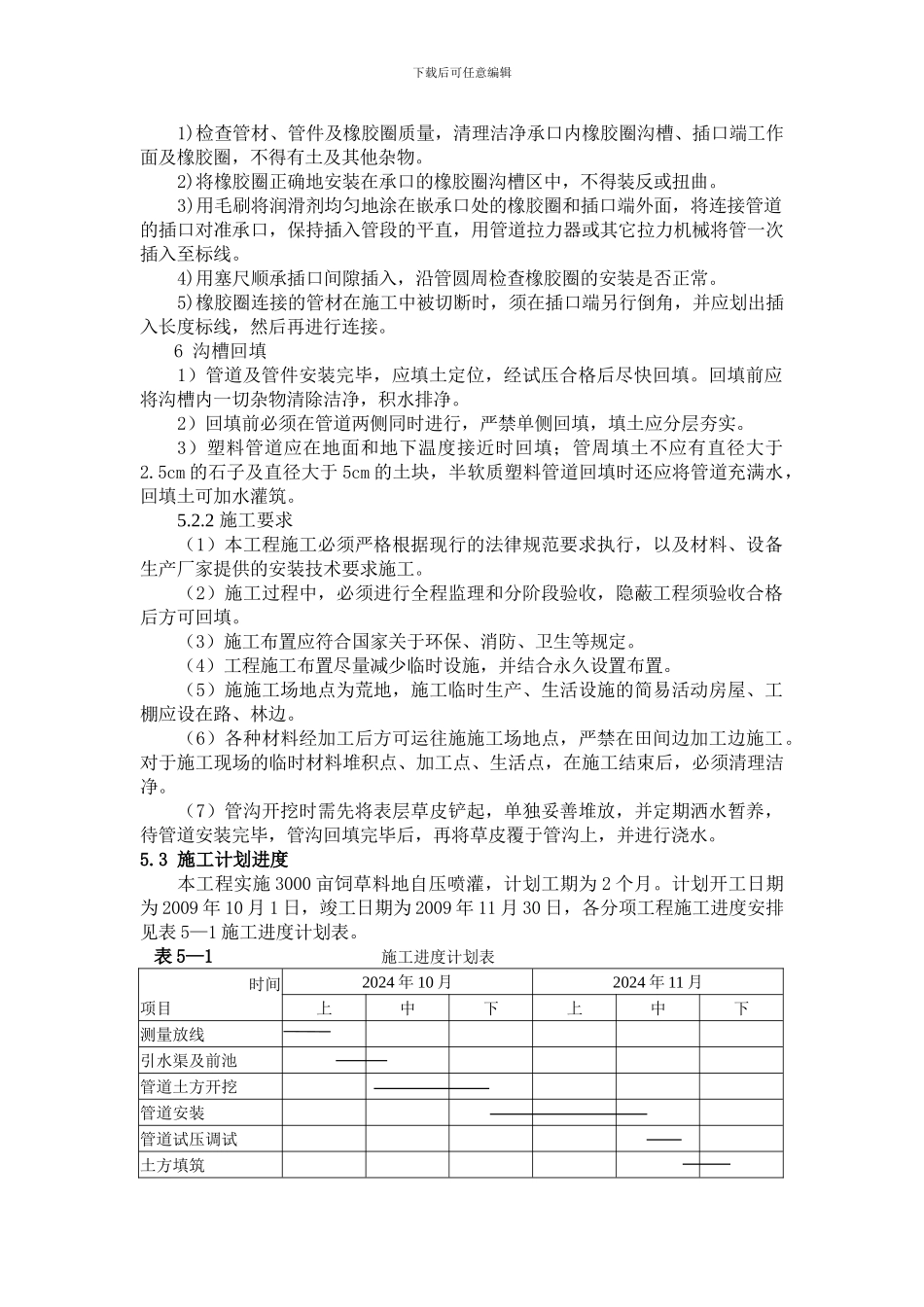

1 施工方法1 施工放线1)根据设计图纸对主要建筑物进行施工测量、放线,先从水源工程开始,定出各建筑物主轴线及输配水干、支管进水口位置
2)引水渠、总干管、干管、分干管直线段每隔 50m 设一标桩,引水、转弯、变径处应加设标桩,地形起伏变化较大地段,增设标桩
2 土方开挖土方开挖包括引水渠、堤身、削坡、前池和输配水管道
采纳机械与人工相结合的方式进行,初选 1m3反铲挖掘机挖掘,人工清理
开挖过程建基面预留 20cm 厚的保护层,保护层采纳人工开挖平整,以保证地基原状土不受扰动
为了便于管道安装和管沟回填,管沟开挖时弃土应堆放在基槽一侧并距离边线 0
3m 远,在开挖过程中,不允许出现超挖,要常常进行挖深控制测量
应根据施工放样中心线和标明的槽底设计标高进行开挖,不得挖至槽底设计标高以下
如局部超挖则应用相同的土壤填补夯实至接近天然密实度
沟槽底宽应根据管道的直径与材质及施工条件确定

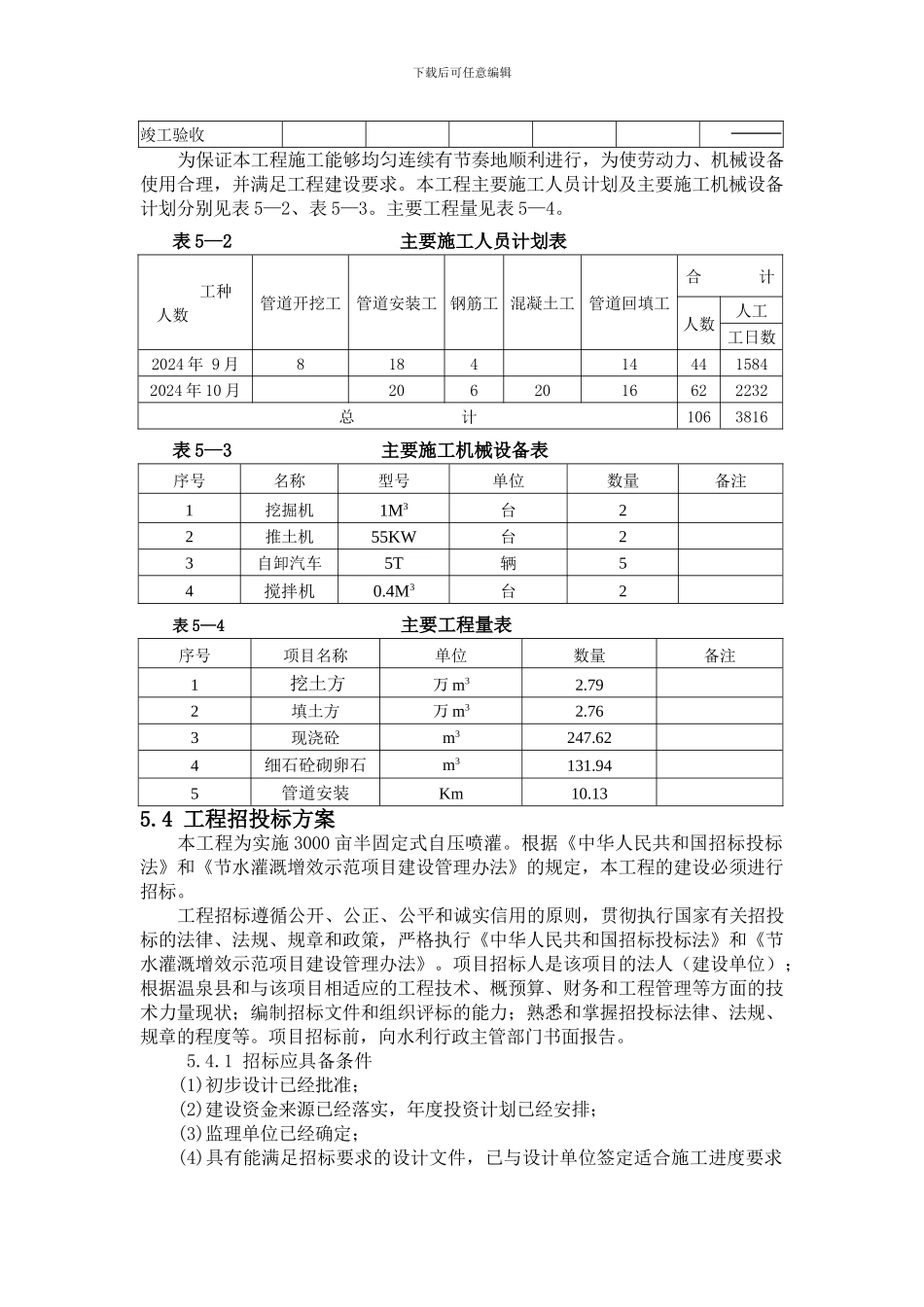

沟槽经过岩石、卵石等容易损坏管道的地方应将槽底至少再挖 15cm 并将砂或细土回填至设计槽得标高
3 混凝土工程本工程混凝土主要包括引水渠分水闸、蓄水池、镇
