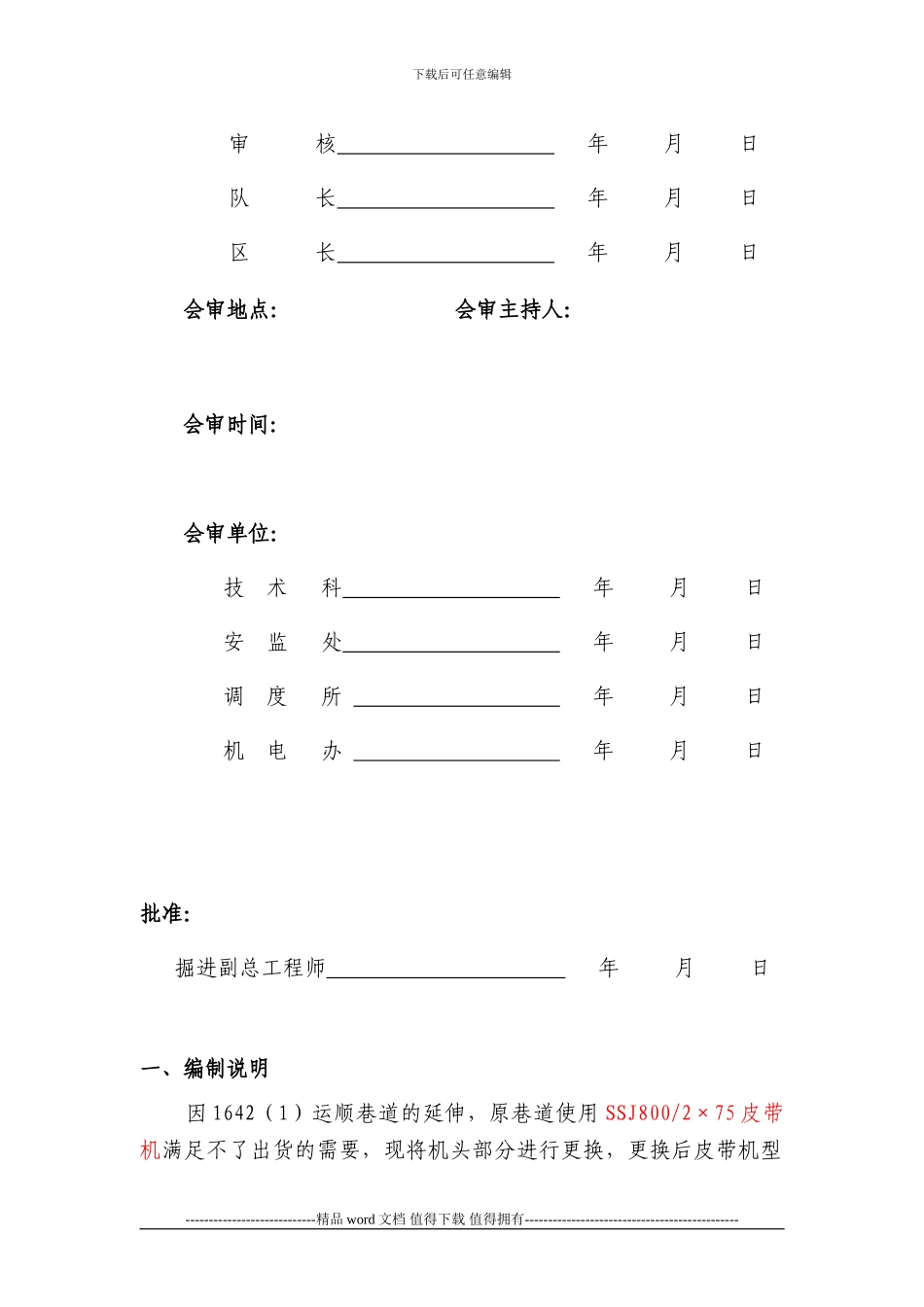

下载后可任意编辑PSJJ 机电队-13-4-03淮南矿业集团潘三矿皮带机安装、拆除施工安全技术措施施工单位:掘进一区机电队施施工场地点:1642 ( 1 )运顺 编制日期:2024 年 4 月 17 日 编制和执行负责人编 制 人 年 月 日----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑审 核 年 月 日队 长 年 月 日区 长 年 月 日会审地点: 会审主持人:会审时间:会审单位:技 术 科 年 月 日安 监 处 年 月 日调 度 所 年 月 日机 电 办 年 月 日批准:掘进副总工程师 年 月 日一、编制说明 因 1642(1)运顺巷道的延伸,原巷道使用 SSJ800/2×75 皮带机满足不了出货的需要,现将机头部分进行更换,更换后皮带机型----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑号为 SSJ800/2×110

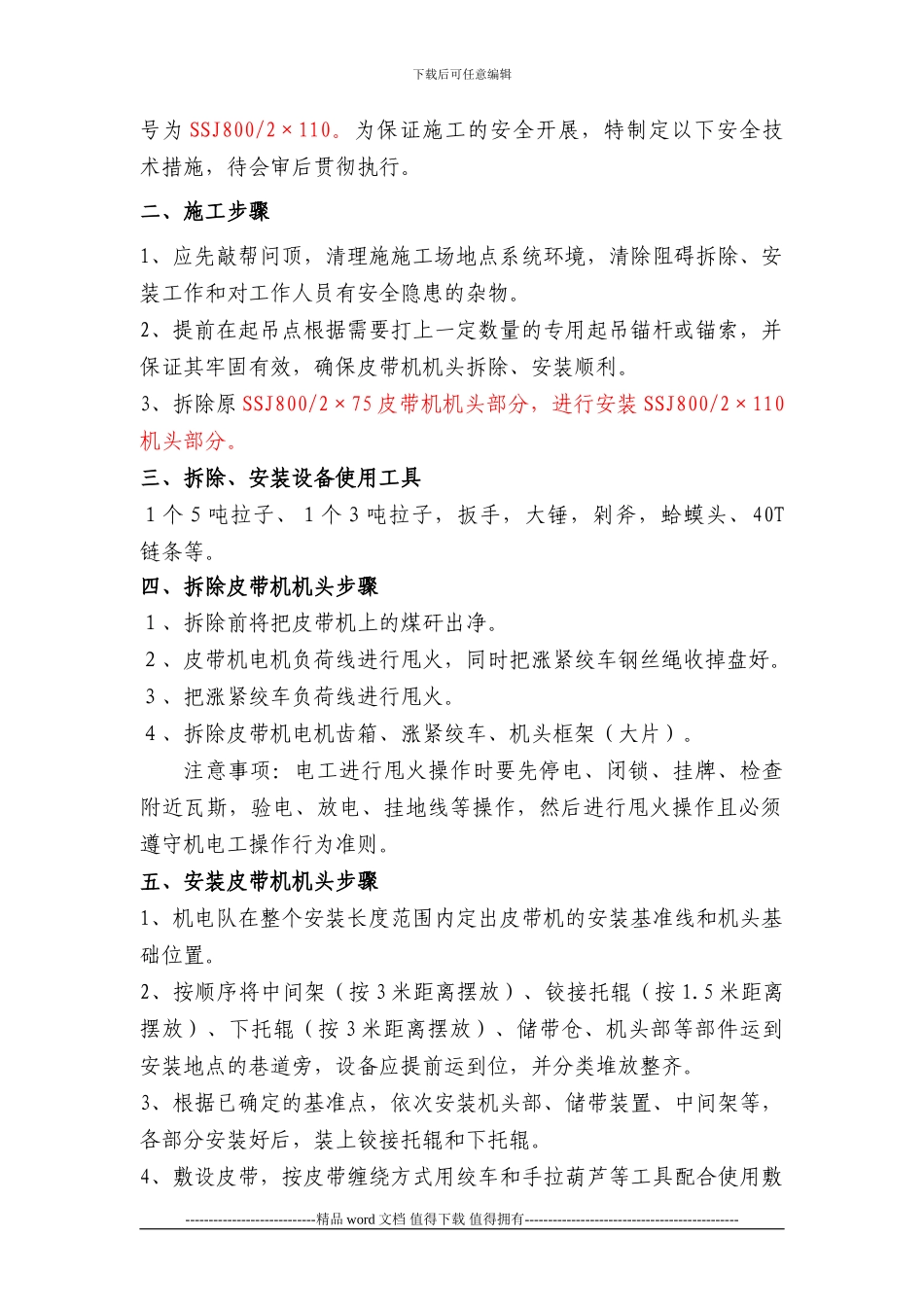

为保证施工的安全开展,特制定以下安全技术措施,待会审后贯彻执行
二、施工步骤1、应先敲帮问顶,清理施施工场地点系统环境,清除阻碍拆除、安装工作和对工作人员有安全隐患的杂物
2、提前在起吊点根据需要打上一定数量的专用起吊锚杆或锚索,并保证其牢固有效,确保皮带机机头拆除、安装顺利
3、拆除原 SSJ800/2×75 皮带机机头部分,进行安装 SSJ800/2×110机头部分
三、拆除、安装设备使用工具1个5吨拉子、1个3吨拉子,扳手,大锤,剁斧,蛤蟆头、40T链条等
四、拆除皮带机机头步骤1、拆除前将把皮带机上的煤矸出净
2、皮带机电机负荷线进行甩火,
