下载后可任意编辑BSCEC陕西省宝鸡市第二建筑工程有限责任公司总页次9文件名称A 区基础大体积砼冬季施工方案文件编号本文件为公司资产,未经批准,任何人不得私自复印,转借三合国际城工程A 区基础大体积砼冬季施工方案1下载后可任意编辑版次修改原因编制人审核人批准人生效日期1、编制依据:1

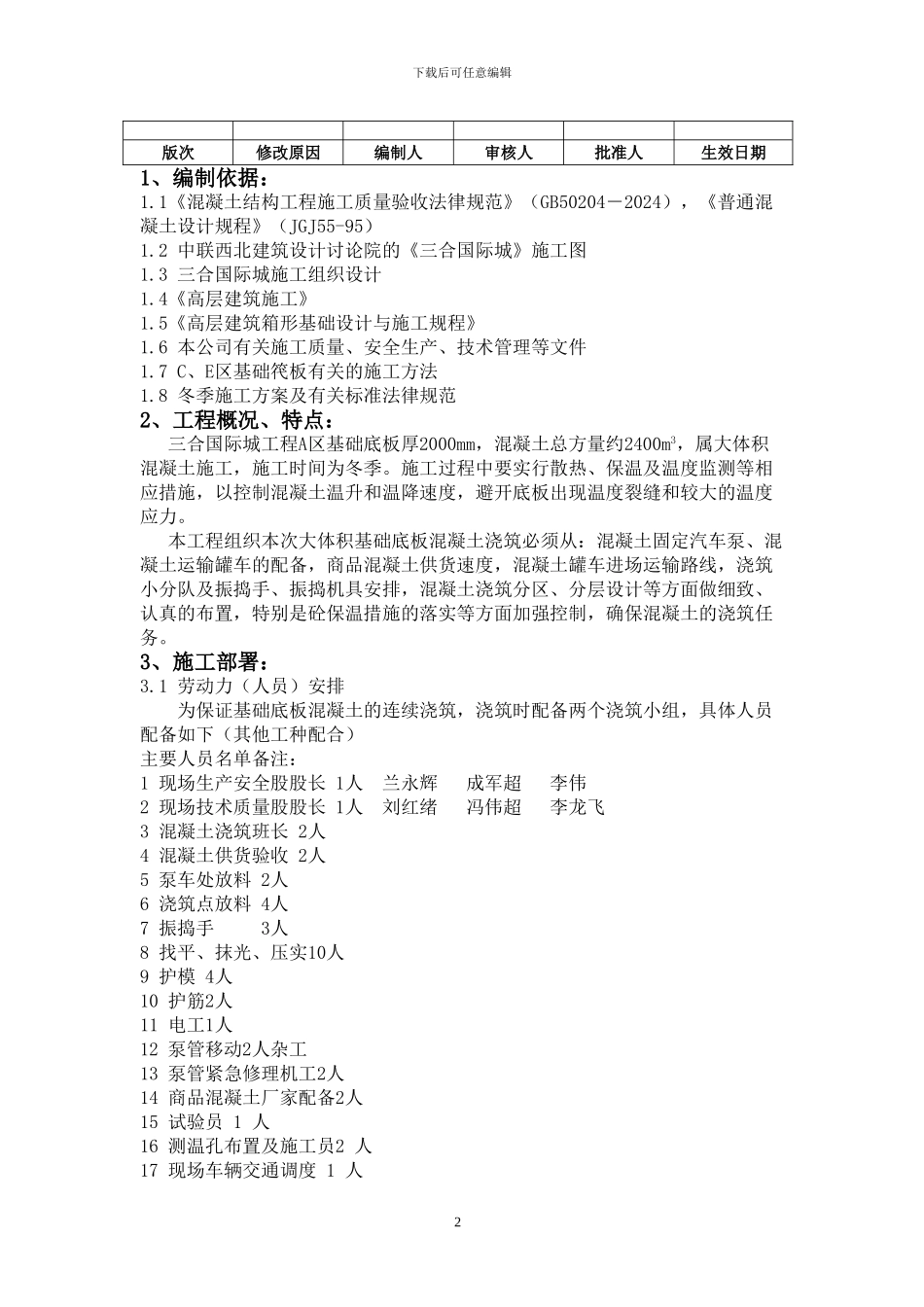

1《混凝土结构工程施工质量验收法律规范》(GB50204-2024),《普通混凝土设计规程》(JGJ55-95)1
2 中联西北建筑设计讨论院的《三合国际城》施工图1
3 三合国际城施工组织设计1
4《高层建筑施工》1
5《高层建筑箱形基础设计与施工规程》1
6 本公司有关施工质量、安全生产、技术管理等文件1
7 C、E区基础笩板有关的施工方法1
8 冬季施工方案及有关标准法律规范2、工程概况、特点:三合国际城工程A区基础底板厚2000mm,混凝土总方量约2400m3,属大体积混凝土施工,施工时间为冬季
施工过程中要实行散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避开底板出现温度裂缝和较大的温度应力
本工程组织本次大体积基础底板混凝土浇筑必须从:混凝土固定汽车泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、振捣机具安排,混凝土浇筑分区、分层设计等方面做细致、认真的布置,特别是砼保温措施的落实等方面加强控制,确保混凝土的浇筑任务
