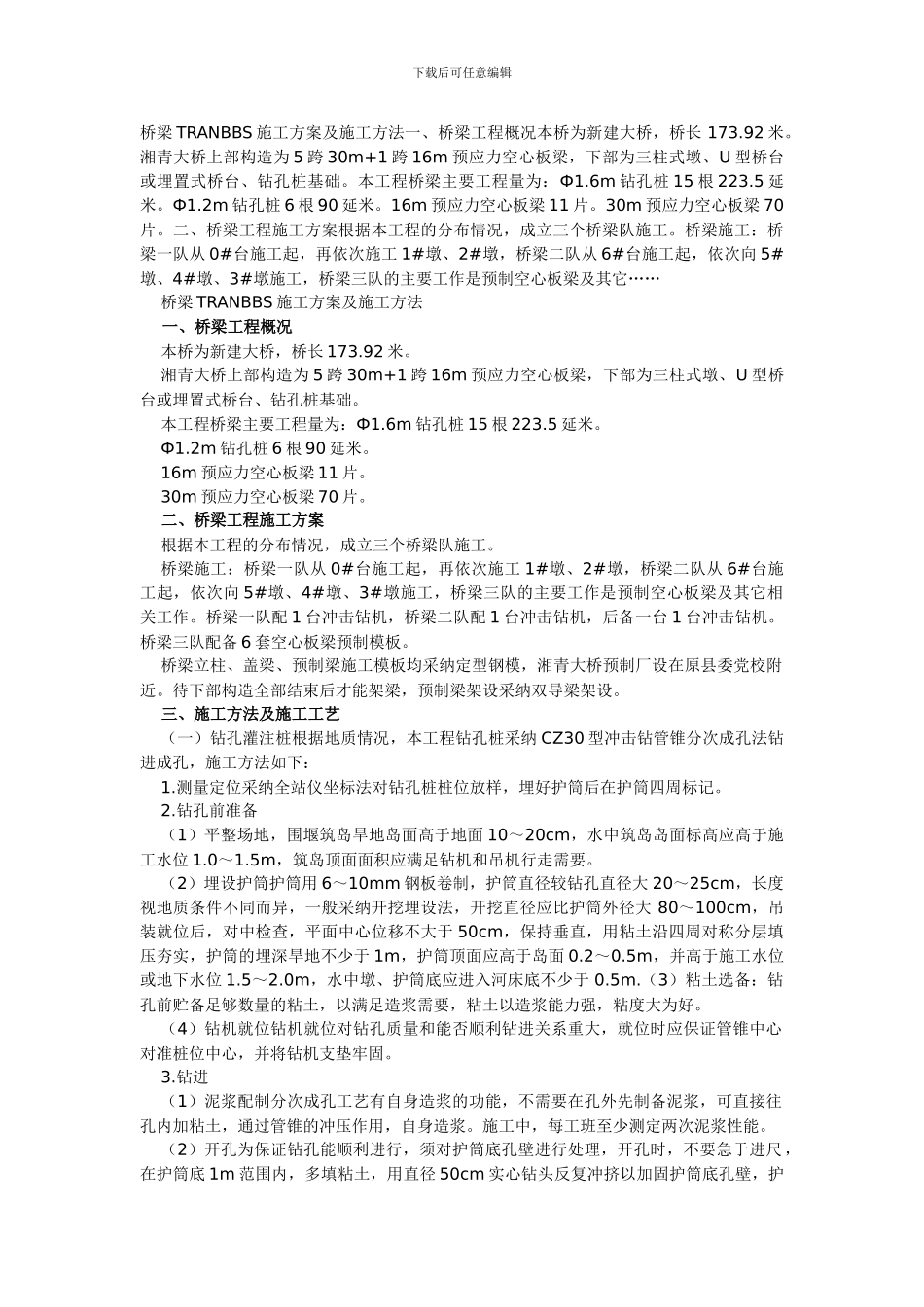

下载后可任意编辑桥梁 TRANBBS 施工方案及施工方法一、桥梁工程概况本桥为新建大桥,桥长 173
湘青大桥上部构造为 5 跨 30m+1 跨 16m 预应力空心板梁,下部为三柱式墩、U 型桥台或埋置式桥台、钻孔桩基础
本工程桥梁主要工程量为:Ф1
6m 钻孔桩 15 根 223
2m 钻孔桩 6 根 90 延米
16m 预应力空心板梁 11 片
30m 预应力空心板梁 70片
二、桥梁工程施工方案根据本工程的分布情况,成立三个桥梁队施工
桥梁施工:桥梁一队从 0#台施工起,再依次施工 1#墩、2#墩,桥梁二队从 6#台施工起,依次向 5#墩、4#墩、3#墩施工,桥梁三队的主要工作是预制空心板梁及其它…… 桥梁 TRANBBS 施工方案及施工方法 一、桥梁工程概况 本桥为新建大桥,桥长 173
湘青大桥上部构造为 5 跨 30m+1 跨 16m 预应力空心板梁,下部为三柱式墩、U 型桥台或埋置式桥台、钻孔桩基础
本工程桥梁主要工程量为:Ф1
6m 钻孔桩 15 根 223
2m 钻孔桩 6 根 90 延米
16m 预应力空心板梁 11 片
30m 预应力空心板梁 70 片
二、桥梁工程施工方案 根据本工程的分布情况,成立三个桥梁队施工
桥梁施工:桥梁一队从 0#台施工起,再依次施工 1#墩、2#墩,桥梁二队从 6#台施工起,依次向 5#墩、4#墩、3#墩施工,桥梁三队的主要工作是预制空心板梁及其它相关工作
桥梁一队配 1 台冲击钻机,桥梁二队配 1 台冲击钻机,后备一台 1 台冲击钻机
桥梁三队配备 6 套空心板梁预制模板
桥梁立柱、盖梁、预制梁施工模板均采纳定型钢模,湘青大桥预制厂设在原县委党校附近
待下部构造全部结束后才能架梁,预制梁架设采纳双导梁架设

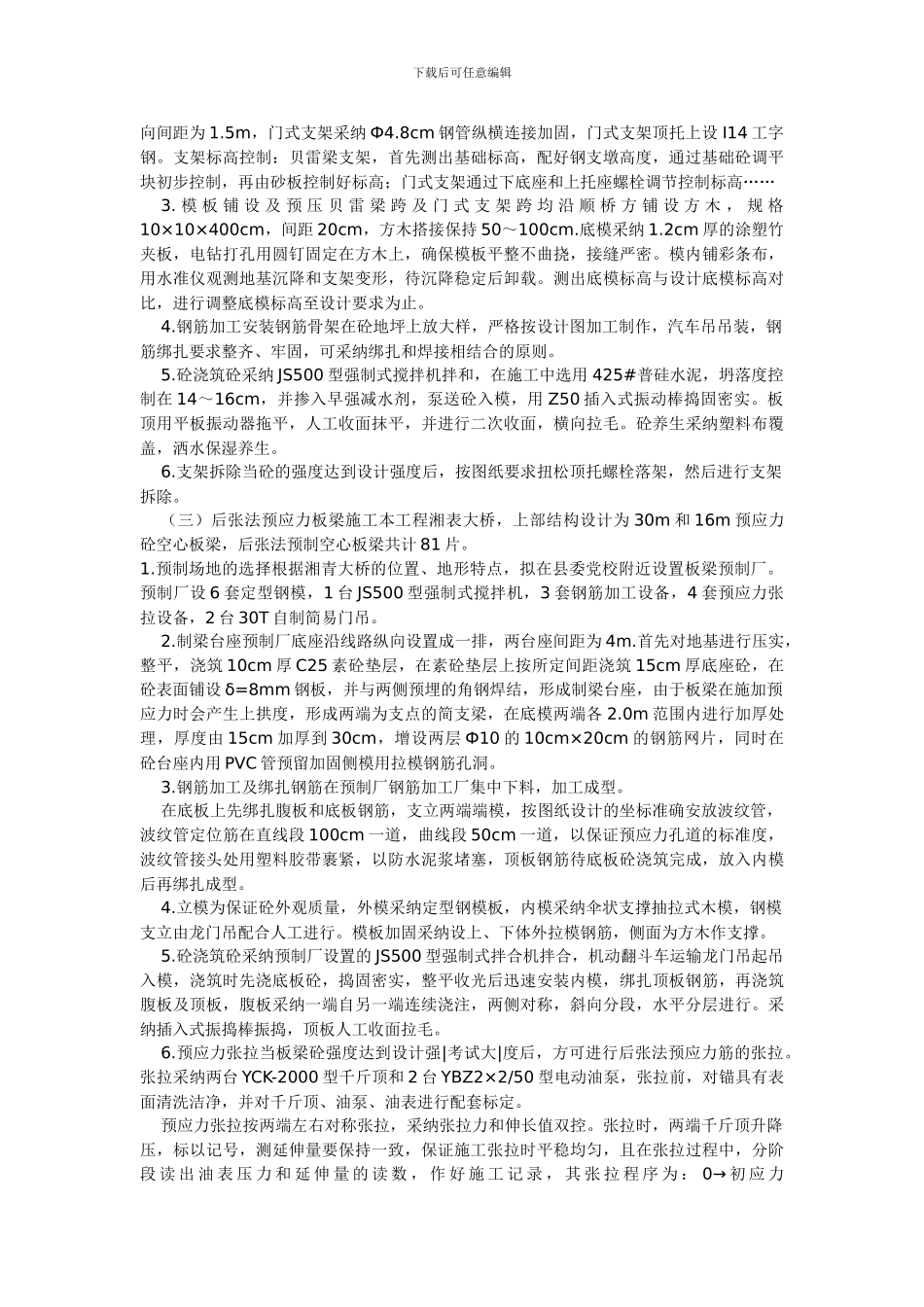

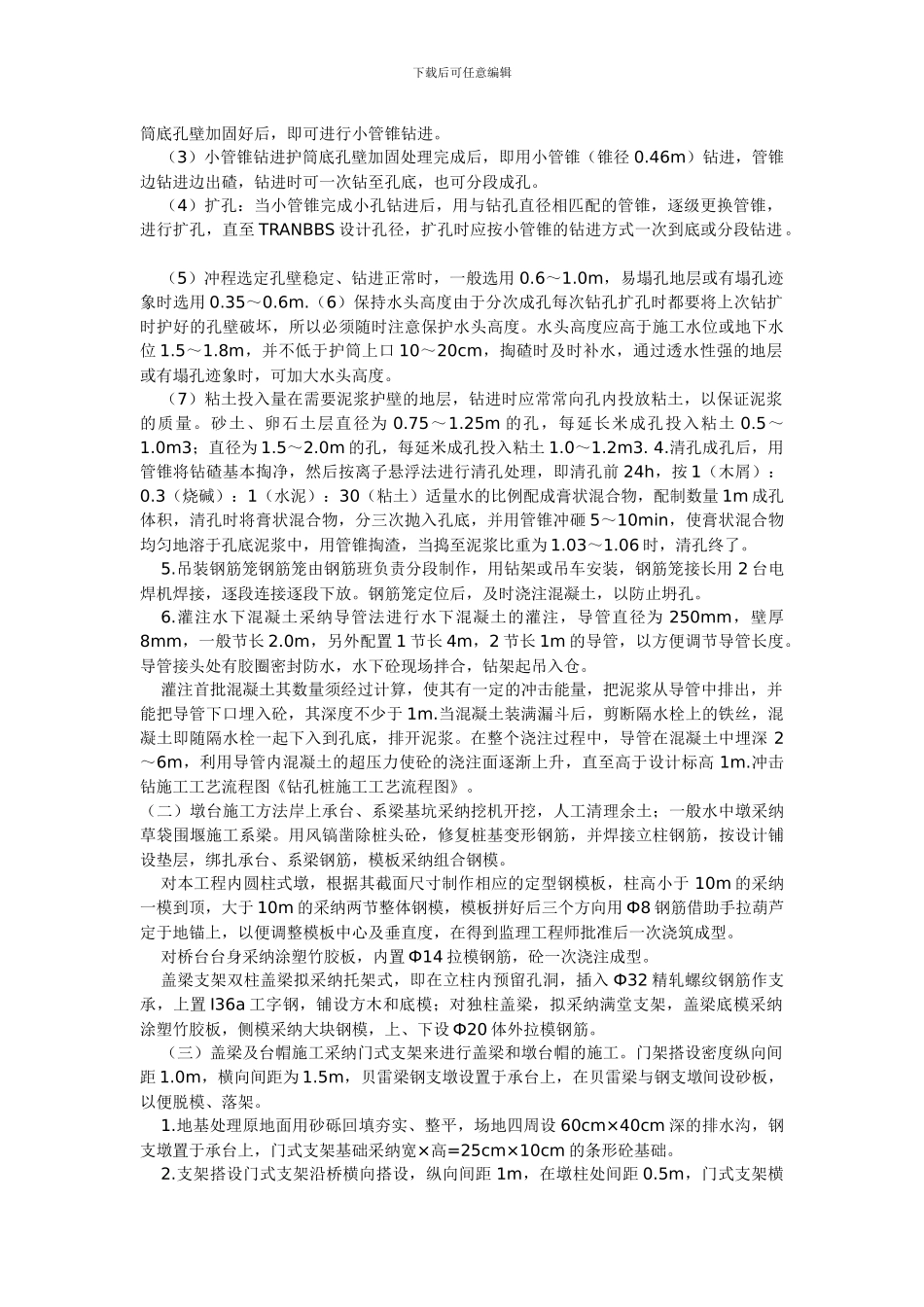

三、施工方法及施工工艺 (一)钻孔灌注桩根据地
